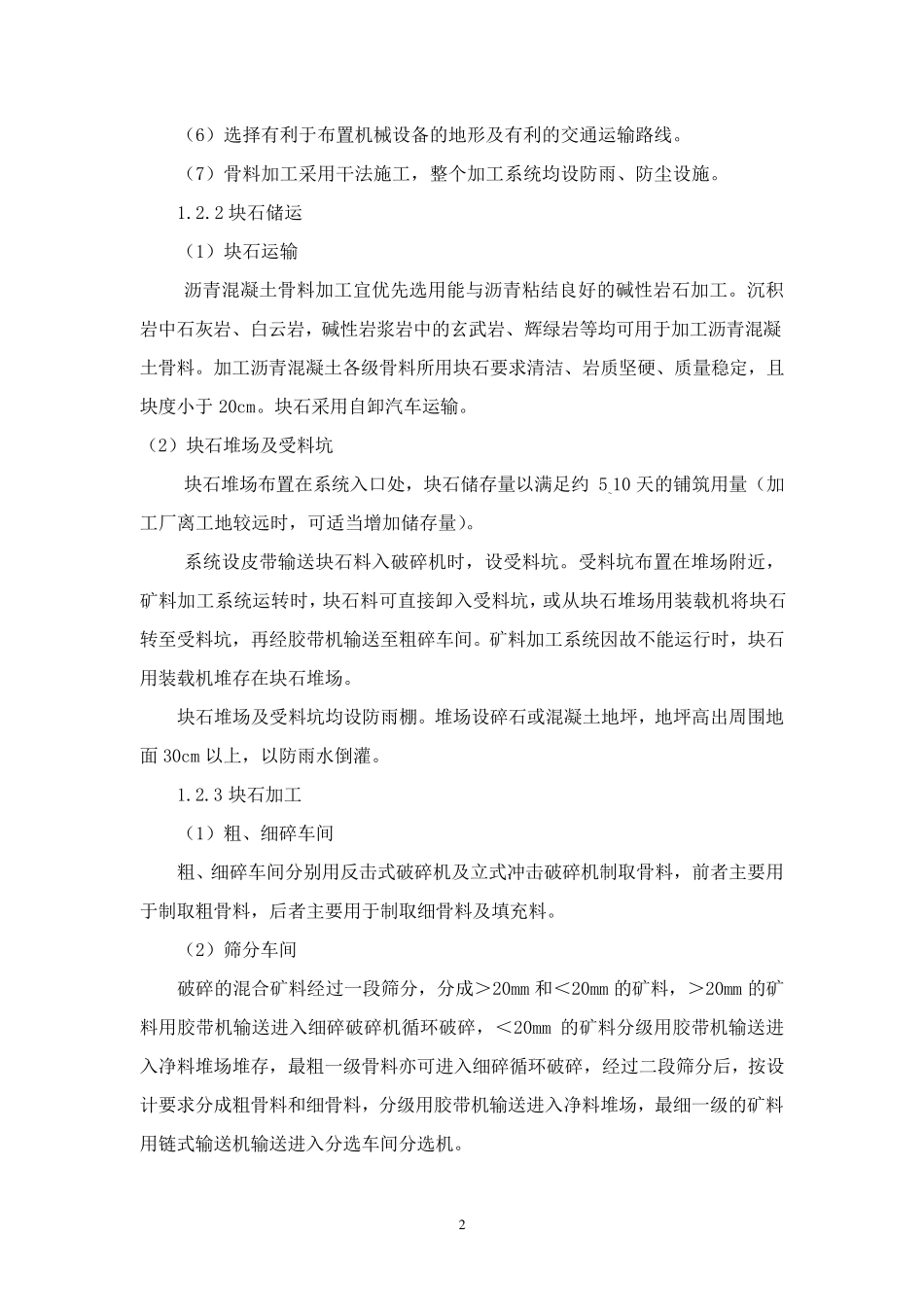

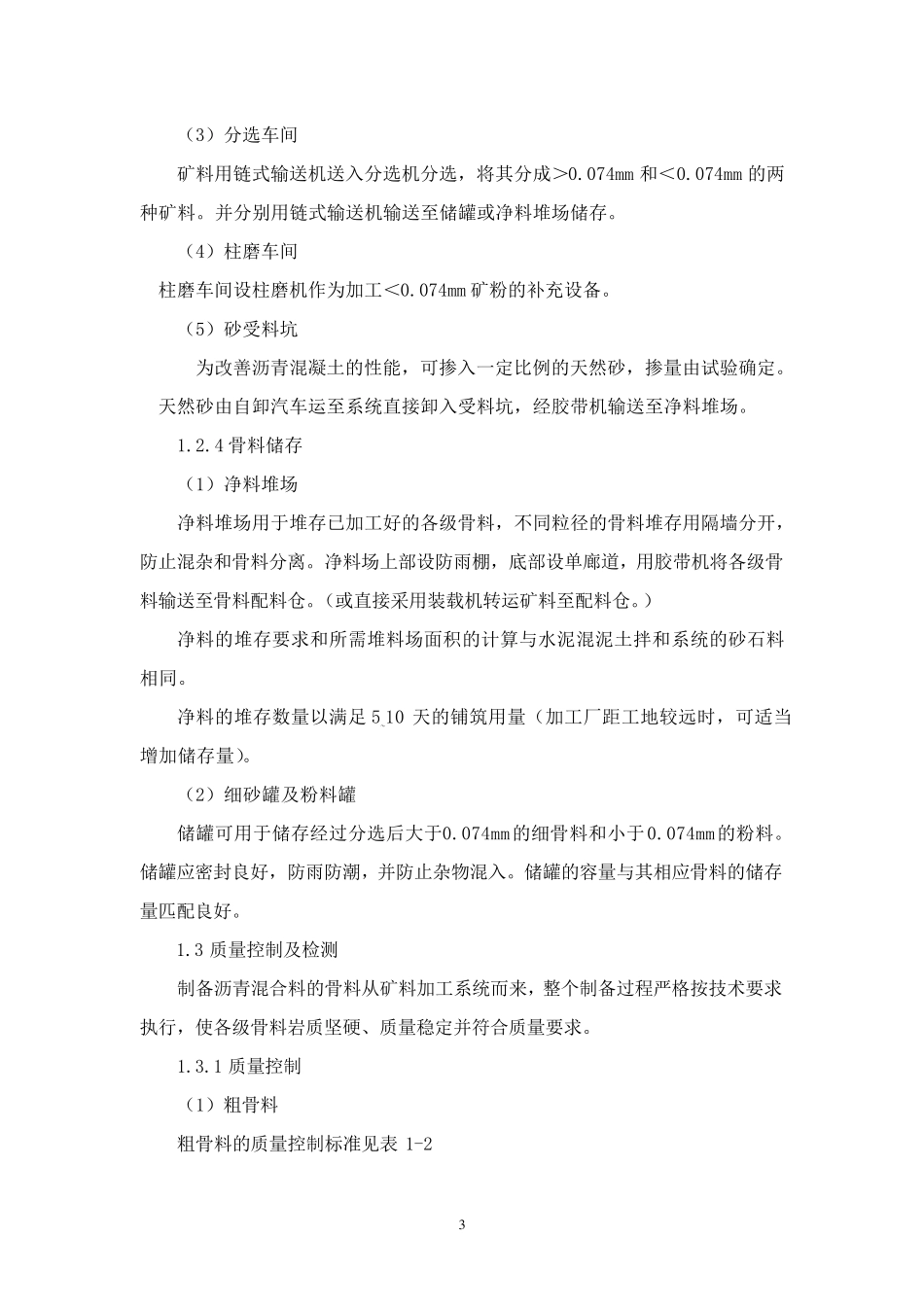

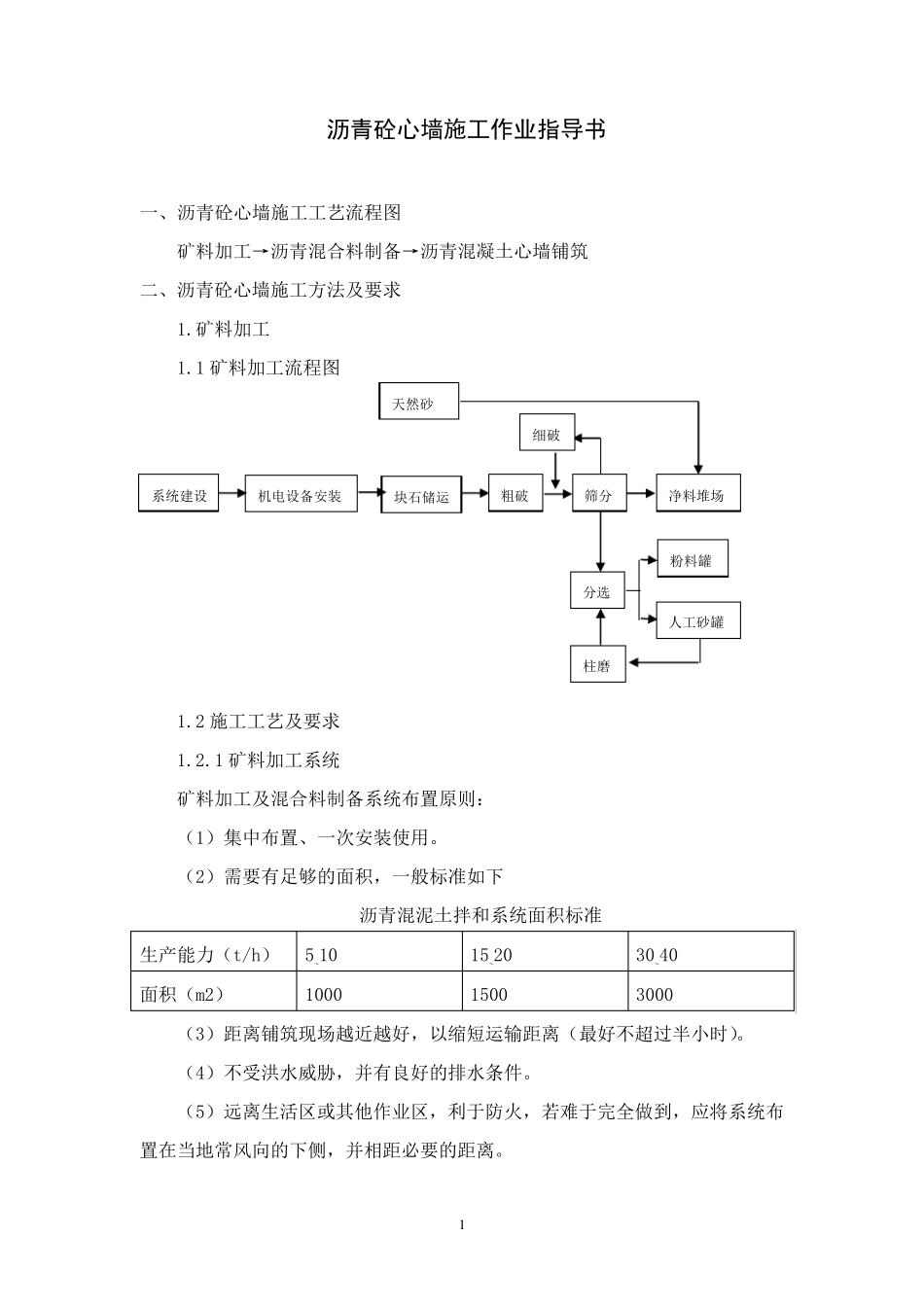

1 沥青砼心墙施工作业指导书 一、沥青砼心墙施工工艺流程图 矿料加工→沥青混合料制备→沥青混凝土心墙铺筑 二、沥青砼心墙施工方法及要求 1.矿料加工 1.1 矿料加工流程图 1.2 施工工艺及要求 1.2.1 矿料加工系统 矿料加工及混合料制备系统布置原则: (1)集中布置、一次安装使用。 (2)需要有足够的面积,一般标准如下 沥青混泥土拌和系统面积标准 生产能力(t/h) 5~10 15~20 30~40 面积(m2) 1000 1500 3000 (3)距离铺筑现场越近越好,以缩短运输距离(最好不超过半小时)。 (4)不受洪水威胁,并有良好的排水条件。 (5)远离生活区或其他作业区,利于防火,若难于完全做到,应将系统布置在当地常风向的下侧,并相距必要的距离。 系统建设 机电设备安装 块石储运 粗破 筛分 净料堆场 分选 粉料罐 人工砂罐 细破 柱磨 天然砂 2 (6)选择有利于布置机械设备的地形及有利的交通运输路线。 (7)骨料加工采用干法施工,整个加工系统均设防雨、防尘设施。 1.2.2 块石储运 (1)块石运输 沥青混凝土骨料加工宜优先选用能与沥青粘结良好的碱性岩石加工。沉积岩中石灰岩、白云岩,碱性岩浆岩中的玄武岩、辉绿岩等均可用于加工沥青混凝土骨料。加工沥青混凝土各级骨料所用块石要求清洁、岩质坚硬、质量稳定,且块度小于20cm。块石采用自卸汽车运输。 (2)块石堆场及受料坑 块石堆场布置在系统入口处,块石储存量以满足约 5~10 天的铺筑用量(加工厂离工地较远时,可适当增加储存量)。 系统设皮带输送块石料入破碎机时,设受料坑。受料坑布置在堆场附近,矿料加工系统运转时,块石料可直接卸入受料坑,或从块石堆场用装载机将块石转至受料坑,再经胶带机输送至粗碎车间。矿料加工系统因故不能运行时,块石用装载机堆存在块石堆场。 块石堆场及受料坑均设防雨棚。堆场设碎石或混凝土地坪,地坪高出周围地面30cm 以上,以防雨水倒灌。 1.2.3 块石加工 (1)粗、细碎车间 粗、细碎车间分别用反 击 式 破碎机及立 式 冲 击 破碎机制 取 骨料,前 者 主 要用于制 取 粗骨料,后 者 主 要用于制 取 细骨料及填 充 料。 (2)筛 分车间 破碎的混合 矿料经过 一 段 筛 分,分成 > 20mm 和 < 20mm 的矿料,> 20mm 的矿料用胶带机输送进 入细碎破碎机循 环 破碎,< 20mm 的矿料分级用胶带机输送进入净 料堆场堆存,最 粗一 级骨料亦 可进 入...
