电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2025年一级建造师有用的表格

2025年一级建造师有用的表格_第1页
1/10

2025年一级建造师有用的表格_第2页
2/10

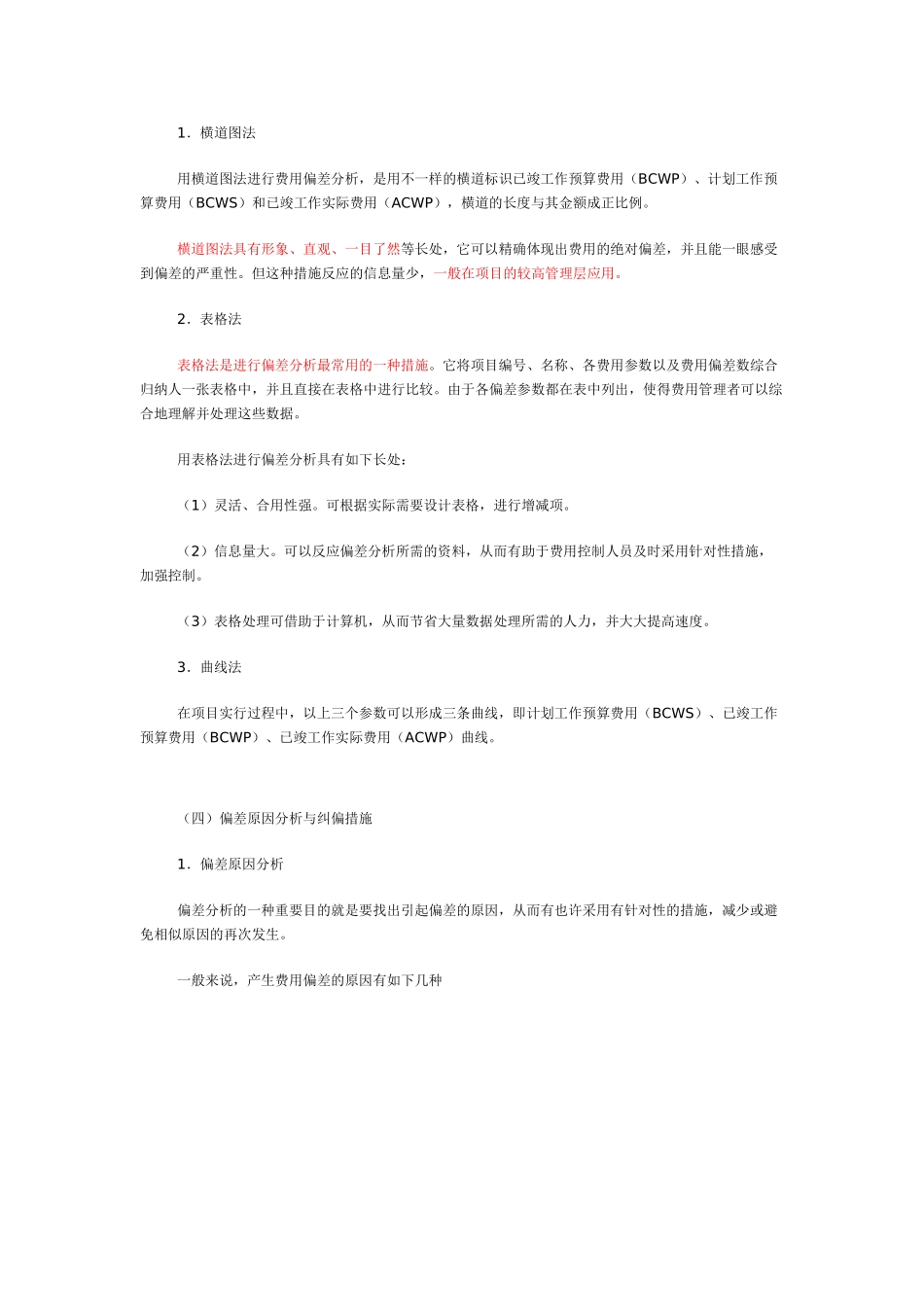

2025年一级建造师有用的表格_第3页
3/10
赢得值(挣值)法赢得值法作为一项先进的项目管理技术,最初是美国国防部于 1967 年初次确立的。到目前为止国际上先进的工程企业已普遍采用赢得值法进行工程项目的费用、进度综合分析控制。用赢得值法进行费用、进度综合分析控制,基本参数有三项,即已竣工作预算费用、计划工作预算费用和已竣工作实际费用。(一)赢得值法的三个基本参数1.已竣工作预算费用已竣工作预算费用,简称 BCWP(Budgeted Costfor Work Performed),是指在某一时间已经完毕的工作(或部分工作),以同意承认的预算为原则所需要的资金,总额,由于业主正是根据这个值为承包人完毕的工作量支付对应的费用,也就是承包人获得(挣得)的金额,故称赢得值或挣值。已竣工作预算费用(BCWP)=已完毕工作量×预算单价2.计划工作预算费用计划工作预算费用,简称 BCWS(Budgeted Costfor Work Schedu1ed),即根据进度计划,在某一时刻应当完毕的工作(或部分工作),以预算为原则所需要的资金总额,—般来说,除非协议有变更,BCWS 在工程实行过程中应保持不变。计划工作预算费用(BCWS)=计划工作量×预算单价3.已竣工作实际费用已竣工作实际费用,简称 ACWP(Actual Costfor work Performed),即到某一时刻为止,已完毕的工作(或部分工作)所实际花费的总金额。已竣工作实际费用(ACWP)=已完毕工作量×实际单价(二)赢得值法的四个评价指标在这三个基本参数的基础上,可以确定赢得值法的四个评价指标,它们也都是时间的函数。1.费用偏差 CV(CostVariance)费用偏差(CV)=已竣工作预算费用(BCWP)—已竣工作实际费用(ACWP)当费用偏差(CV)为负值时,即表达项目运行超过预算费用;当费用偏差(CV)为正值时,表达项目运行节支,实际费用没有超过预算费用。2.进度偏差 SV(ScheduleVariance)进度偏差(SV)=已竣工作预算费用(B C WP)一计划工作预算费用(BC WS)当进度偏差(SV)为负值时,表达进度延误,即实际进度落后于计划进度;当进度偏差(SV 为正值时,表达进度提前,即实际进度快于计划进度。3.费用绩效指数(CPI)费用绩效指数(CPI)=已竣工作预算费用(BCWP)/己竣工作实际费用(ACWP)当费用绩效指数 CPI<1 时,表达超支,即实际费用高于预算费用;当费用绩效指数 CPI>1 时,表达节支,即实际费用低于预算费用。4.进度绩效指数(SPI)进度绩效指数(SPI)=已竣工作预算费用(BCWP)/计划工作预算费用(BCWS...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年一级建造师有用的表格

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
