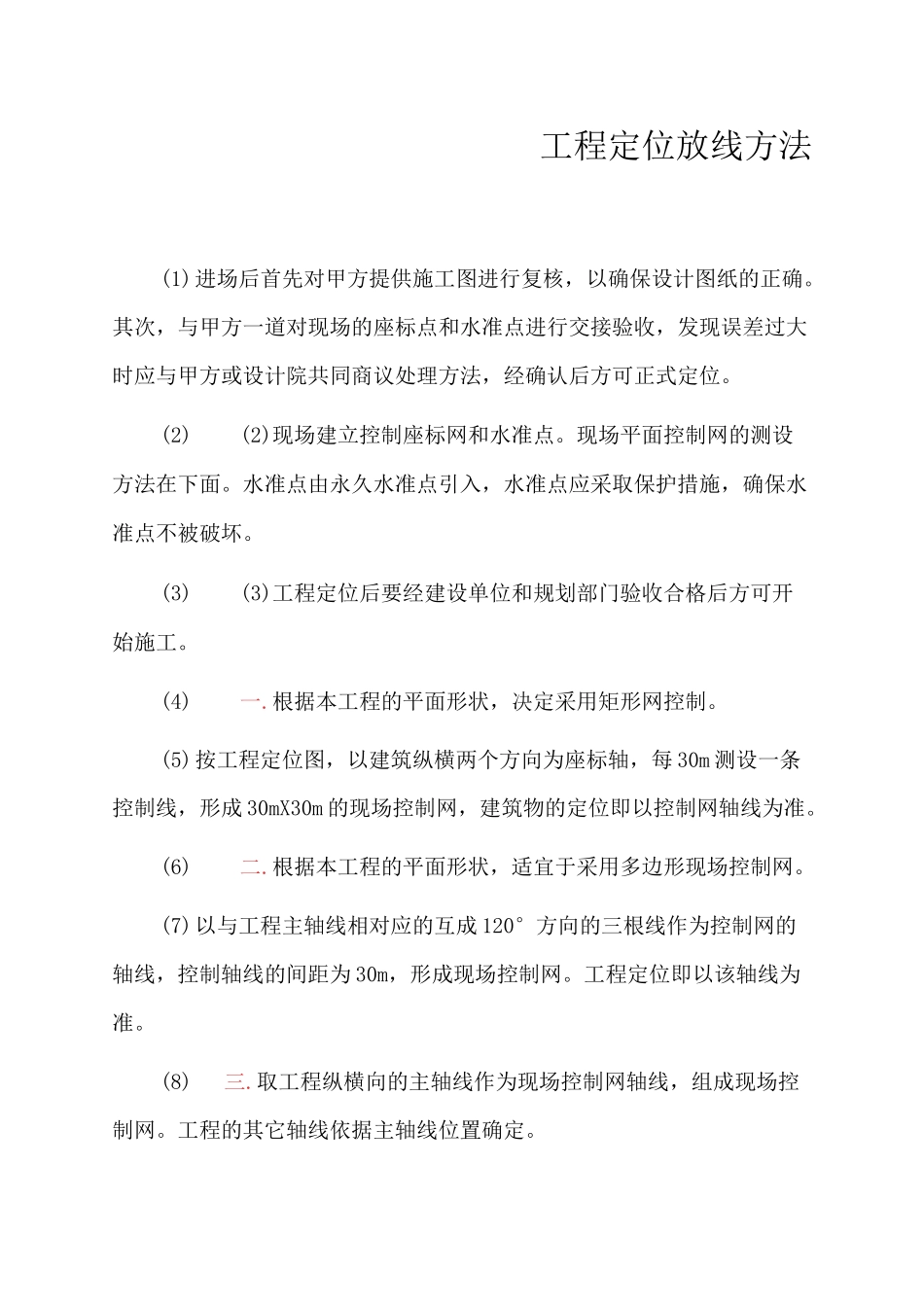

工程定位放线方法(1)进场后首先对甲方提供施工图进行复核,以确保设计图纸的正确。其次,与甲方一道对现场的座标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同商议处理方法,经确认后方可正式定位。(2)(2)现场建立控制座标网和水准点。现场平面控制网的测设方法在下面。水准点由永久水准点引入,水准点应采取保护措施,确保水准点不被破坏。(3)(3)工程定位后要经建设单位和规划部门验收合格后方可开始施工。(4)一.根据本工程的平面形状,决定采用矩形网控制。(5)按工程定位图,以建筑纵横两个方向为座标轴,每 30m 测设一条控制线,形成 30mX30m 的现场控制网,建筑物的定位即以控制网轴线为准。(6)二.根据本工程的平面形状,适宜于采用多边形现场控制网。(7)以与工程主轴线相对应的互成 120°方向的三根线作为控制网的轴线,控制轴线的间距为 30m,形成现场控制网。工程定位即以该轴线为准。(8)三.取工程纵横向的主轴线作为现场控制网轴线,组成现场控制网。工程的其它轴线依据主轴线位置确定。(9)五.在土方开挖期间,对于标高的测定,采用专人负责,随挖随测的方法。在接近基底时,应将标高点引到基坑内,可在工程桩钢筋上做记号。作为底板施工阶段垫层浇筑、支底板模板的依据。六. 地下室施工阶段标高测量方法为了保证建筑全高控制的精度要求,在基础施工中就应注意准确地测设标高。为土 0.00 以上的标高传递打好基础。采用经纬仪将现场水准点标高引测至地下室基坑内,可在基坑四周的挡土桩上画出整米数的水平线,作为地下室标高测量的依据。标高控制线应根据施工需要画出多处,对于各条标高线,应予校测,误差较大时(〉5mm)应予调整。七. 外控法施工要点施测时将经纬仪安置在建筑附近进行竖向投测。(1)测前要对经纬仪的轴线关系进行严格的检校,观测时要精密定平水平度盘水准管,以减少竖轴不铅直的误差。(2)轴线的延长桩点要准确,标志要准确、明显,并妥善保护好。应尽量以首层轴线位置为准,直接向施工层投测,避免逐层上投造成误差积累。(3)取正倒镜向上投测的平均位置,以抵消经纬仪的视准轴不垂直横轴和横轴不垂直竖轴的误差影响八.垂直度的控制采用吊线坠法采用较重的特制线坠悬吊,以确定的轴线交点为准,直接向各施工层悬吊引测轴线。(1)线坠的几何形体要规正,重量要适当(1〜3kg)。吊线用编织的和没有扭曲的细钢丝。(2)悬吊时要上端固定牢固,线中间没有障碍,尤其是没有侧向抗力。(3)线下端(或线坠尖)的投...
