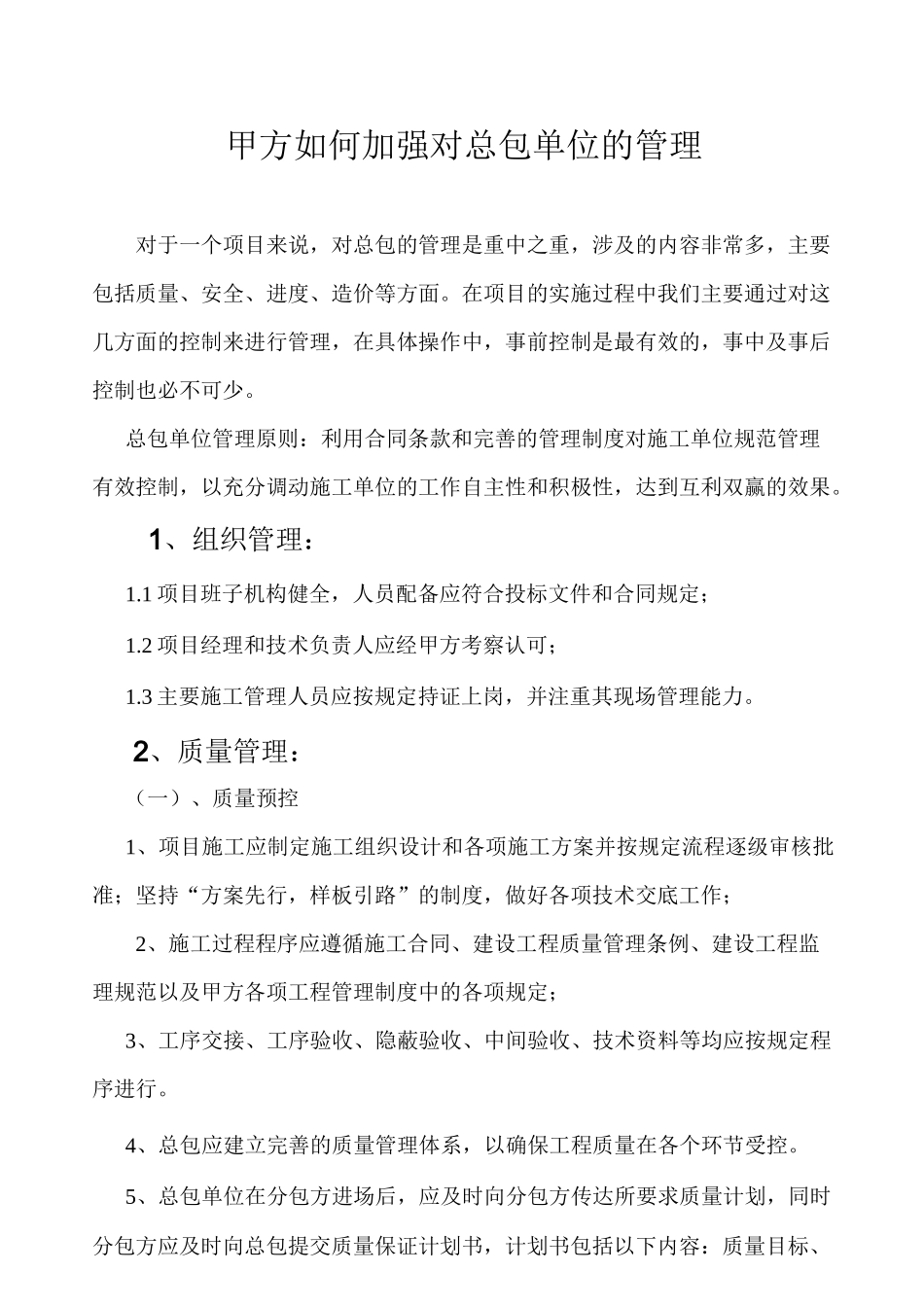

甲方如何加强对总包单位的管理对于一个项目来说,对总包的管理是重中之重,涉及的内容非常多,主要包括质量、安全、进度、造价等方面
在项目的实施过程中我们主要通过对这几方面的控制来进行管理,在具体操作中,事前控制是最有效的,事中及事后控制也必不可少
总包单位管理原则:利用合同条款和完善的管理制度对施工单位规范管理有效控制,以充分调动施工单位的工作自主性和积极性,达到互利双赢的效果
1、组织管理:1
1 项目班子机构健全,人员配备应符合投标文件和合同规定;1
2 项目经理和技术负责人应经甲方考察认可;1
3 主要施工管理人员应按规定持证上岗,并注重其现场管理能力

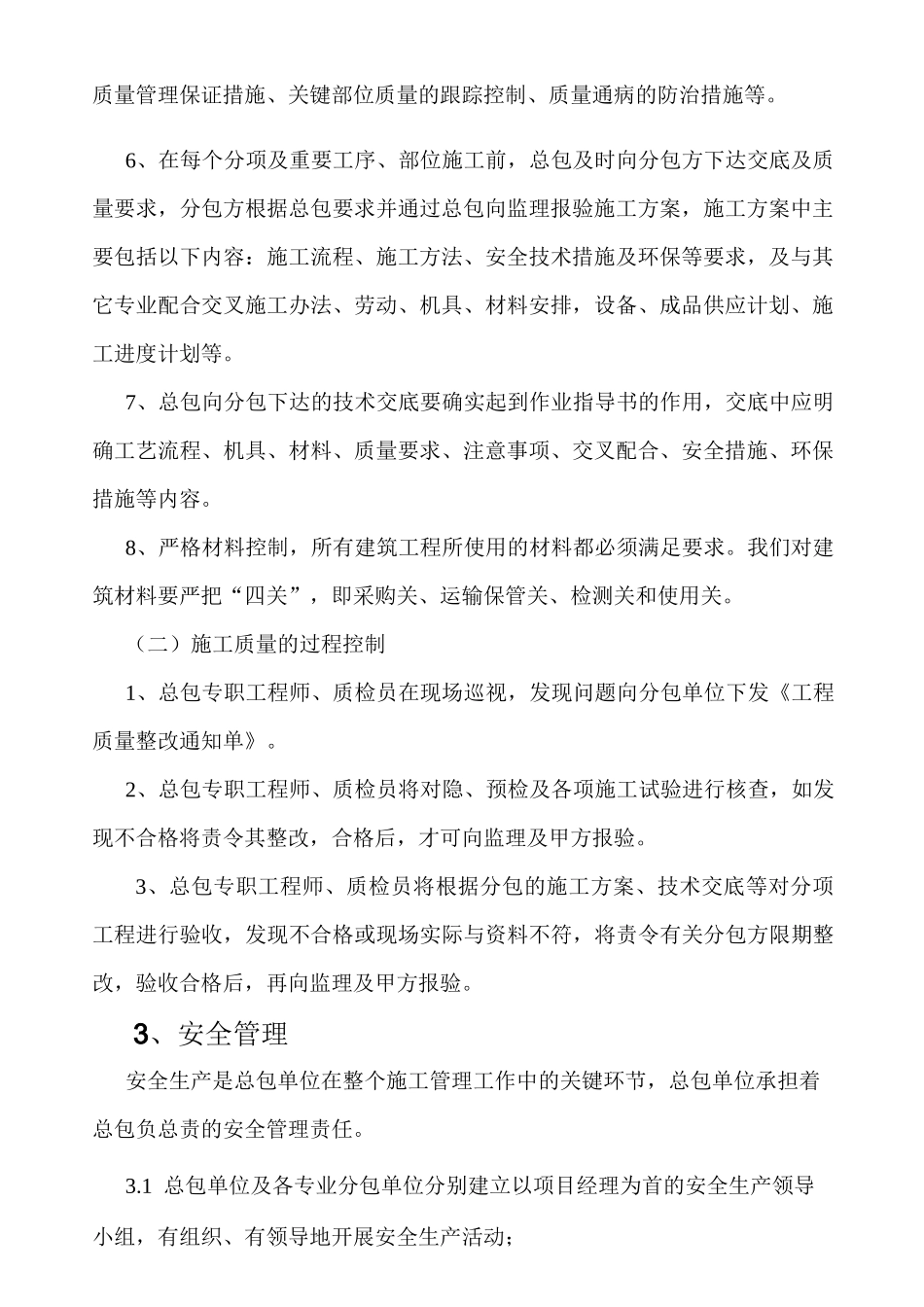

2、质量管理:(一)、质量预控1、项目施工应制定施工组织设计和各项施工方案并按规定流程逐级审核批准;坚持“方案先行,样板引路”的制度,做好各项技术交底工作;2、施工过程程序应遵循施工合同、建设工程质量管理条例、建设工程监理规范以及甲方各项工程管理制度中的各项规定;3、工序交接、工序验收、隐蔽验收、中间验收、技术资料等均应按规定程序进行
4、总包应建立完善的质量管理体系,以确保工程质量在各个环节受控
5、总包单位在分包方进场后,应及时向分包方传达所要求质量计划,同时分包方应及时向总包提交质量保证计划书,计划书包括以下内容:质量目标、质量管理保证措施、关键部位质量的跟踪控制、质量通病的防治措施等
6、在每个分项及重要工序、部位施工前,总包及时向分包方下达交底及质量要求,分包方根据总包要求并通过总包向监理报验施工方案,施工方案中主要包括以下内容:施工流程、施工方法、安全技术措施及环保等要求,及与其它专业配合交叉施工办法、劳动、机具、材料安排,设备、成品供应计划、施工进度计划等
7、总包向分包下达的技术交底要确实起到作业指导书的作用,交底中应明确工艺流程、机具、材料、质量要求、注意事项、交叉配合、安全措施、环保措施等内容
