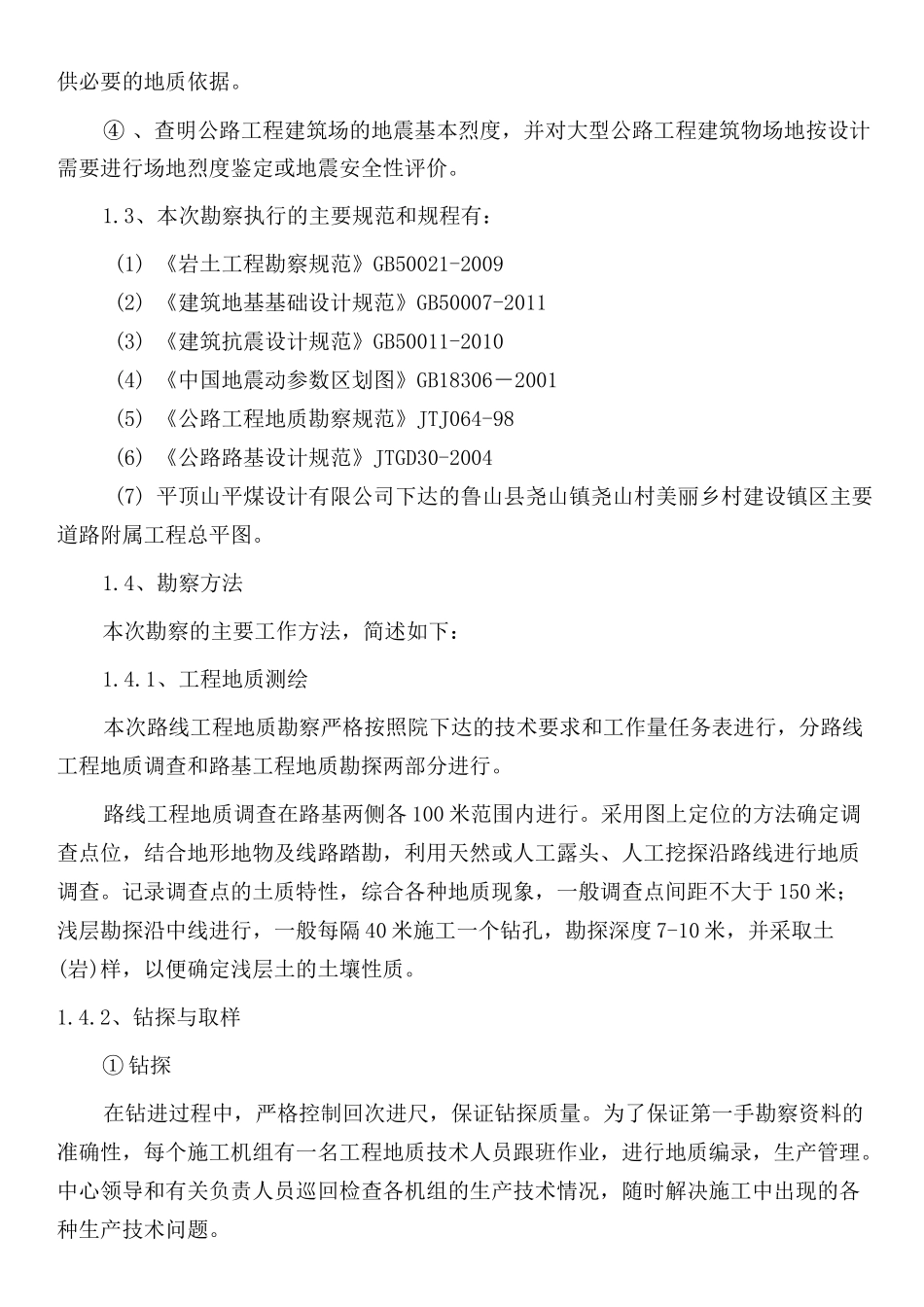

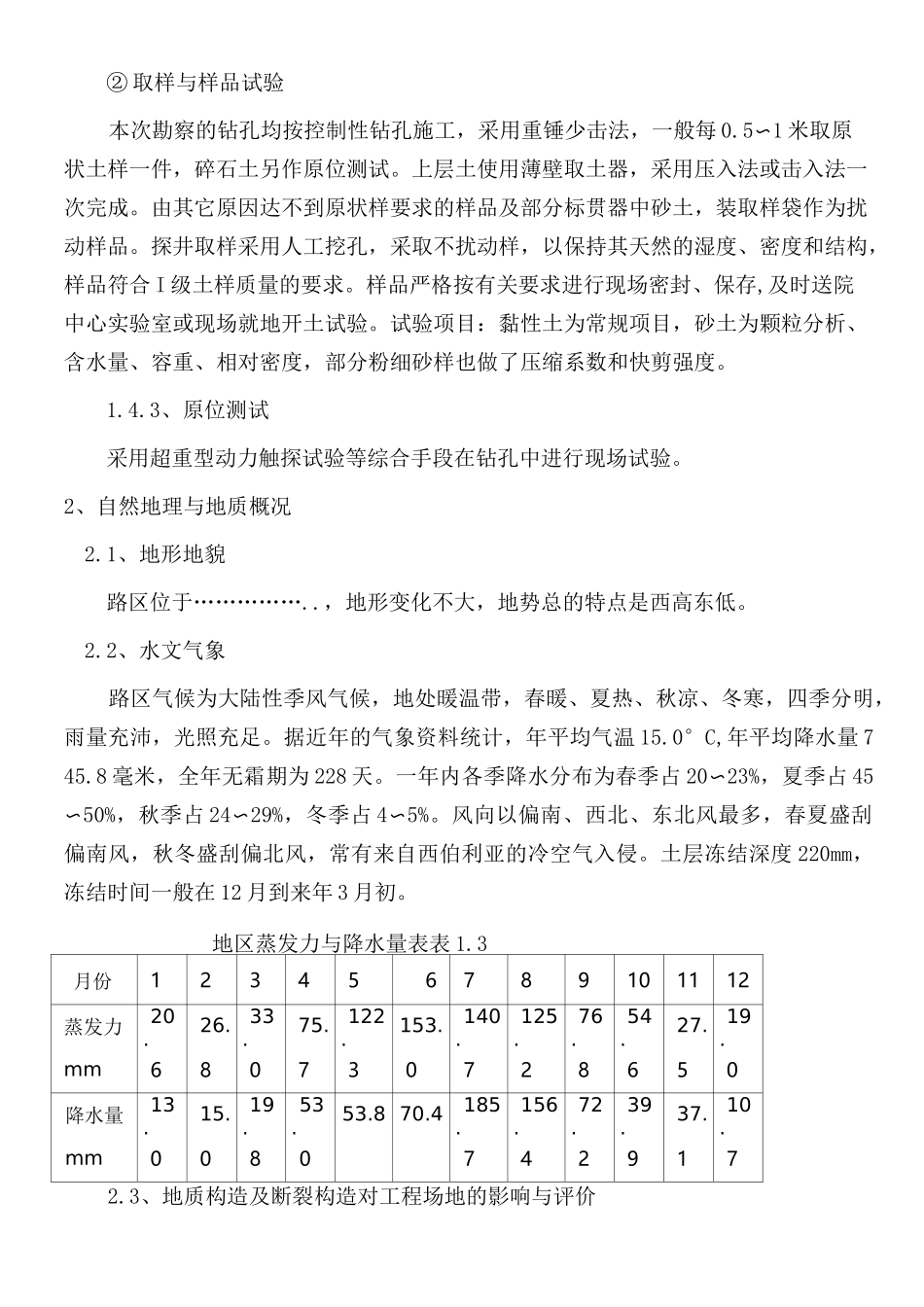

工程地质勘察报告1、前言1.1、工程概况.工程,包括:垃圾填埋点、北进道路硬化、沥青道路铺油、排污排水管道更新路沿石彩砖项目,受鲁山县尧山镇委托,..岩土工程勘察有限公司承担了垃圾治理和镇区主要道路附属工程地质勘察工作,并于2013 年 7 月 14 日至 7 月 30 日完成野外勘察工作。其中镇区主要道路附属工程自 k0 起至 kl+960 止,路位置及中心线控制坐标见附件及附图。本次施工图设计工程地质勘察完成的主要工作量见表 1.1主要工作量一览表(表 1.1)工作内容单位数量备注工程地质调查测绘km21.8比例尺 1:2000钻探m/孔474m/57勘探点测量占八、、57采取岩石试验样组27超重型动力触探试验m27.3绘制路线工程地质纵断面图张6编写工程地质勘察报告份11.2、目的任务本阶段施工图设计详勘工作的目的,是根据设计方案,技术要求等资料,有针对性的进行详勘工作,为确定公路路线,工程构造物位置和编制施工设计文件,提供可靠的地质资料。本阶段施工图设计详勘工作的主要任务是:① 、查明公路工程建筑场地的区域地质、水文地质、工程地质条件,并作出评价。② 、在初步设计地质勘察资料的基础上,进行综合地质勘察,对路线及桥位处进行工程地质调查或测绘、物探、钻探、原位测试,进一步查明对工程场地的位置起控制作用的不良地质条件、特殊性岩土的类别、范围、性质。评价对工程的危害程度,提供治理对策和建议的地质依据。③ 、进一步查明场地地基的地质条件,为构造物结构和基础类型的设计和施工提供必要的地质依据。④ 、查明公路工程建筑场的地震基本烈度,并对大型公路工程建筑物场地按设计需要进行场地烈度鉴定或地震安全性评价。1.3、本次勘察执行的主要规范和规程有:(1) 《岩土工程勘察规范》GB50021-2009(2) 《建筑地基基础设计规范》GB50007-2011(3) 《建筑抗震设计规范》GB50011-2010(4) 《中国地震动参数区划图》GB18306-2001(5) 《公路工程地质勘察规范》JTJ064-98(6) 《公路路基设计规范》JTGD30-2004(7) 平顶山平煤设计有限公司下达的鲁山县尧山镇尧山村美丽乡村建设镇区主要道路附属工程总平图。1.4、勘察方法本次勘察的主要工作方法,简述如下:1.4.1、工程地质测绘本次路线工程地质勘察严格按照院下达的技术要求和工作量任务表进行,分路线工程地质调查和路基工程地质勘探两部分进行。路线工程地质调查在路基两侧各 100 米范围内进行。采用图上定位的方法确定调查点位,结合地形地物及线路踏勘,...
