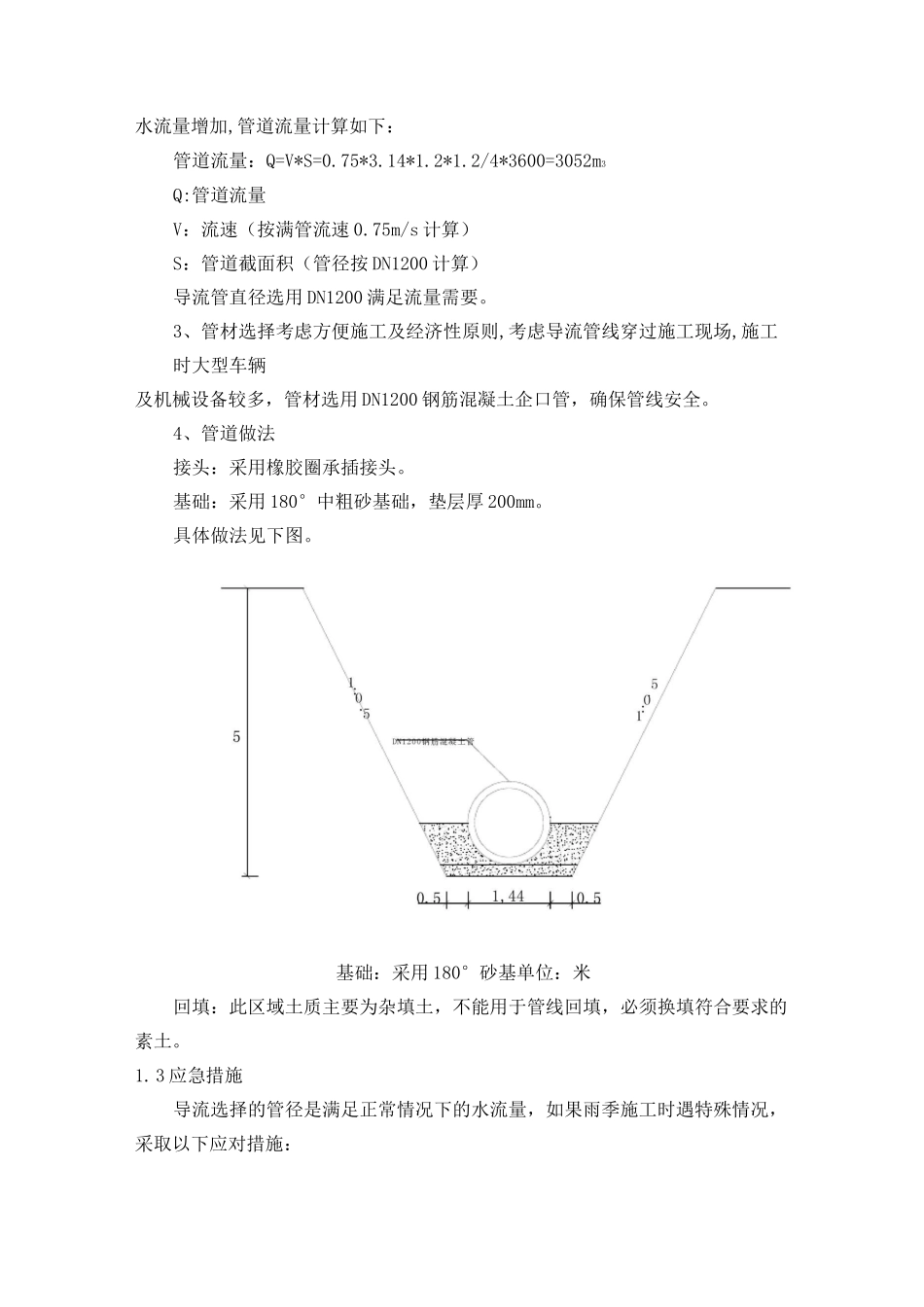

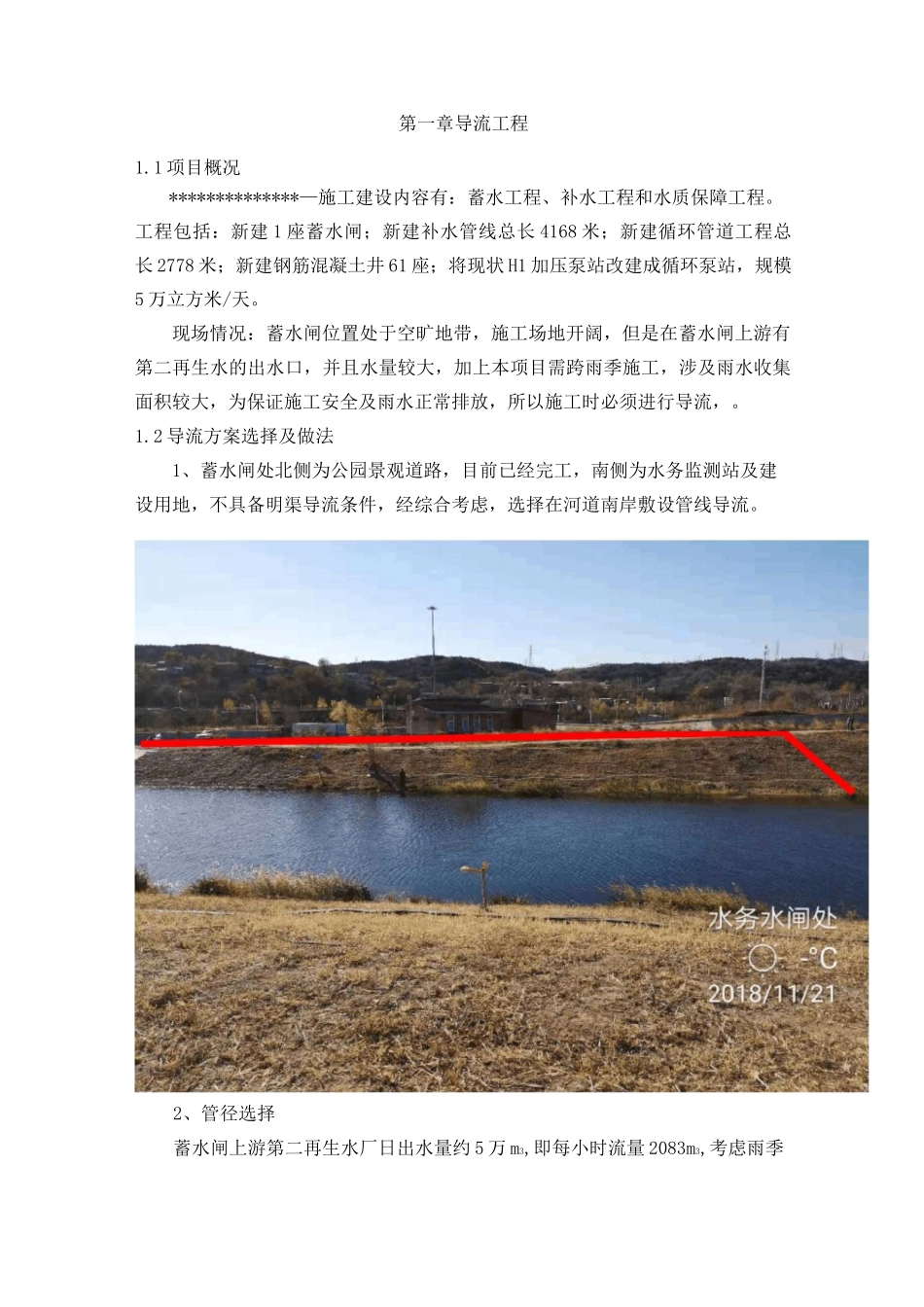

第一章导流工程 21.1 项目概况 21.2 导流方案选择及做法 21.3 应急措施 3第二章围堰施工 52.1 现场情况及围堰措施 52.2 围堰施工 62.3 围堰拆除 6第三章施工方案 83.1 施工准备 83.2 沟槽开挖 83.3 垫层 113.4 管道安装 113.5 回填土 12第四章防汛应急预案 144.1 降水预报及防汛级别 144.2 防汛突发事件分级与响应 144.3 汛情报告程序 164.4 汛期防强降水、洪水措施 16第一章导流工程1.1 项目概况**************—施工建设内容有:蓄水工程、补水工程和水质保障工程。工程包括:新建 1 座蓄水闸;新建补水管线总长 4168 米;新建循环管道工程总长 2778 米;新建钢筋混凝土井 61 座;将现状 H1 加压泵站改建成循环泵站,规模5 万立方米/天。现场情况:蓄水闸位置处于空旷地带,施工场地开阔,但是在蓄水闸上游有第二再生水的出水口,并且水量较大,加上本项目需跨雨季施工,涉及雨水收集面积较大,为保证施工安全及雨水正常排放,所以施工时必须进行导流,。1.2 导流方案选择及做法1、蓄水闸处北侧为公园景观道路,目前已经完工,南侧为水务监测站及建设用地,不具备明渠导流条件,经综合考虑,选择在河道南岸敷设管线导流。2、管径选择蓄水闸上游第二再生水厂日出水量约 5 万 m3,即每小时流量 2083m3,考虑雨季水流量增加,管道流量计算如下:管道流量:Q=V*S=0.75*3.14*1.2*1.2/4*3600=3052m3Q:管道流量V:流速(按满管流速 0.75m/s 计算)S:管道截面积(管径按 DN1200 计算)导流管直径选用 DN1200 满足流量需要。3、管材选择考虑方便施工及经济性原则,考虑导流管线穿过施工现场,施工时大型车辆及机械设备较多,管材选用 DN1200 钢筋混凝土企口管,确保管线安全。4、管道做法接头:采用橡胶圈承插接头。基础:采用 180°中粗砂基础,垫层厚 200mm。具体做法见下图。基础:采用 180°砂基单位:米回填:此区域土质主要为杂填土,不能用于管线回填,必须换填符合要求的素土。1.3 应急措施导流选择的管径是满足正常情况下的水流量,如果雨季施工时遇特殊情况,采取以下应对措施:1、在围堰上游安装 3 台 7.5KW 备用水泵,在雨量较大、导流管线无法满足水流量需要时,开启备用水泵辅助排水。2、遇紧急情况或特大暴雨、水流量骤增的时候,临时打开围堰,确保水流正常通过。3、合理安排工期,加快施工进度,在进入汛期以前,完成截渗墙、CFG 桩、闸室底板及上下游钢筋混凝土结构等...
