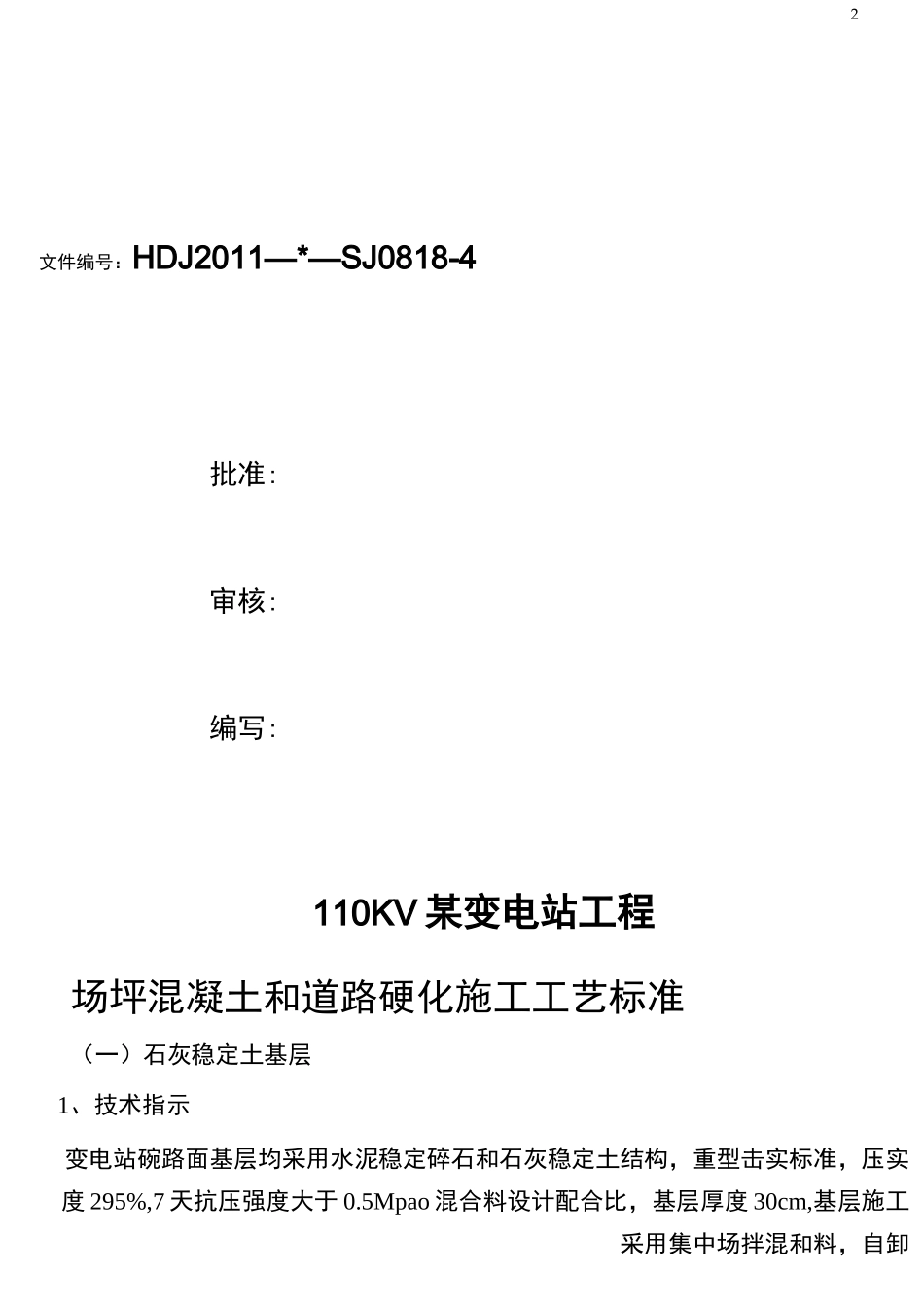

110KV 某变电站工程场坪混凝土和道路硬化施工工艺标准(文件编号:HDJ2011—*—SJ0818-4)汉中格尔建设有限公司土建项目部二 0 一一年八月2文件编号:HDJ2011—*—SJ0818-4批准:审核:编写:110KV 某变电站工程场坪混凝土和道路硬化施工工艺标准(一)石灰稳定土基层1、技术指示变电站碗路面基层均采用水泥稳定碎石和石灰稳定土结构,重型击实标准,压实度 295%,7 天抗压强度大于 0

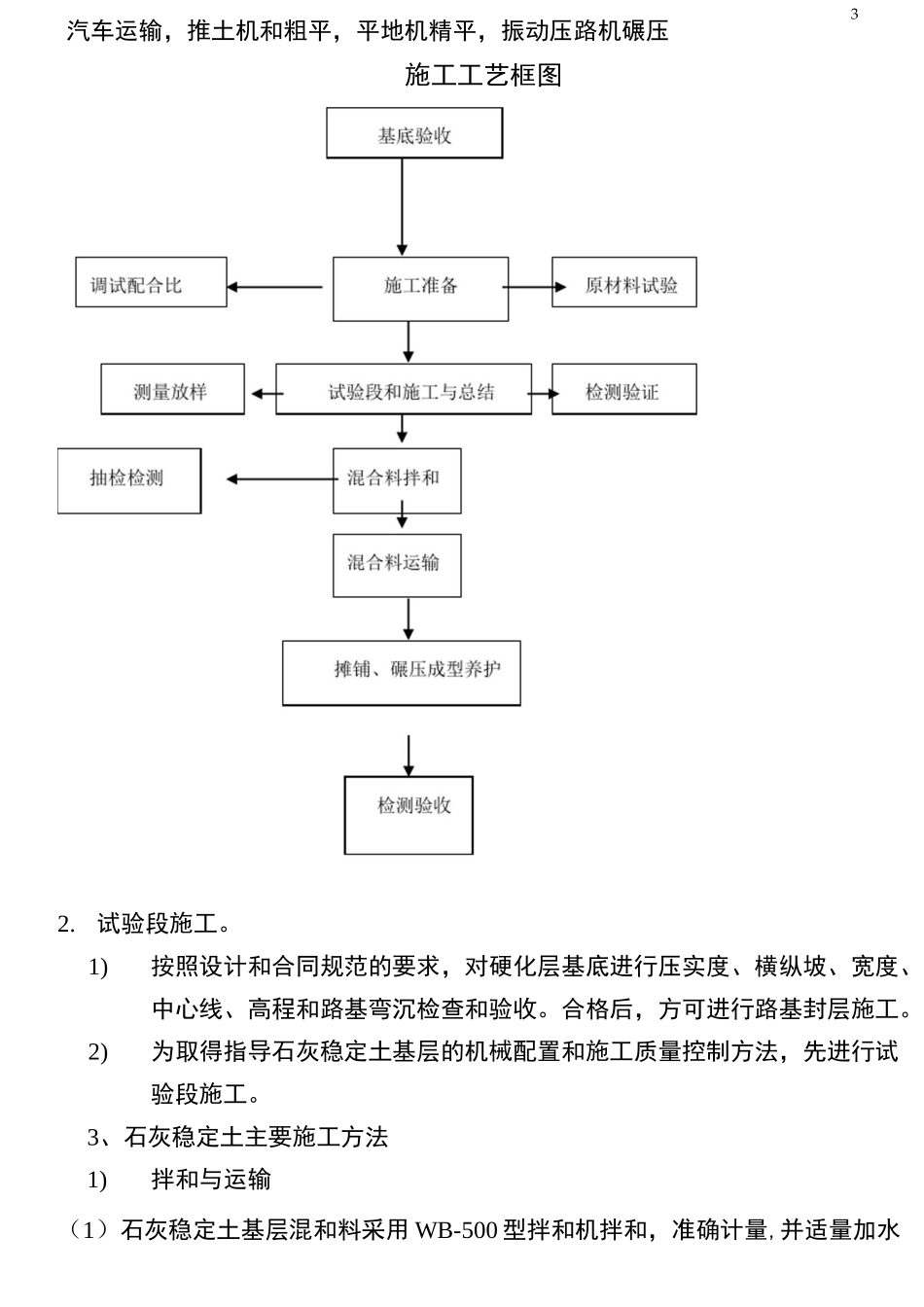

5Mpao 混合料设计配合比,基层厚度 30cm,基层施工采用集中场拌混和料,自卸3汽车运输,推土机和粗平,平地机精平,振动压路机碾压施工工艺框图2
1)按照设计和合同规范的要求,对硬化层基底进行压实度、横纵坡、宽度、中心线、高程和路基弯沉检查和验收
合格后,方可进行路基封层施工
2)为取得指导石灰稳定土基层的机械配置和施工质量控制方法,先进行试验段施工
3、石灰稳定土主要施工方法1)拌和与运输(1)石灰稳定土基层混和料采用 WB-500 型拌和机拌和,准确计量,并适量加水4至最佳含水量上限,拌和均匀
(2)场拌混合料用自卸汽车运到摊铺现场,在运输中必须要时要覆盖,防止水分散失
2)摊铺和整型(1)采用推土机摊铺、平地机整形;挂钢丝线控制摊铺的纵坡和混合料摊铺厚度与高程
(2)混合料摊铺要及时,按松铺厚度均匀地摊铺,控制摊铺厚度;路基内外侧混合料摊铺宽度,有 20*25cm 方木控制
摊铺时混合料的含水量宜大于最佳含水量 1-2%,满足摊铺和碾压过程中的水分损失
3)碾压(1)按照试验段成果报告中要求的机械设备配置进行振动碾压施工
现场检测混合料的含水量为最佳含水量时,采用钢轮压路机稳压 1〜2 遍
然后用钢轮压路机加震碾压,同时按照试验段成果报告的要求控制碾压遍数
(2)石灰稳定土碾压顺序为平行主线中线按施工分格顺主路从低处向高处重叠碾压
顺线路重叠碾
