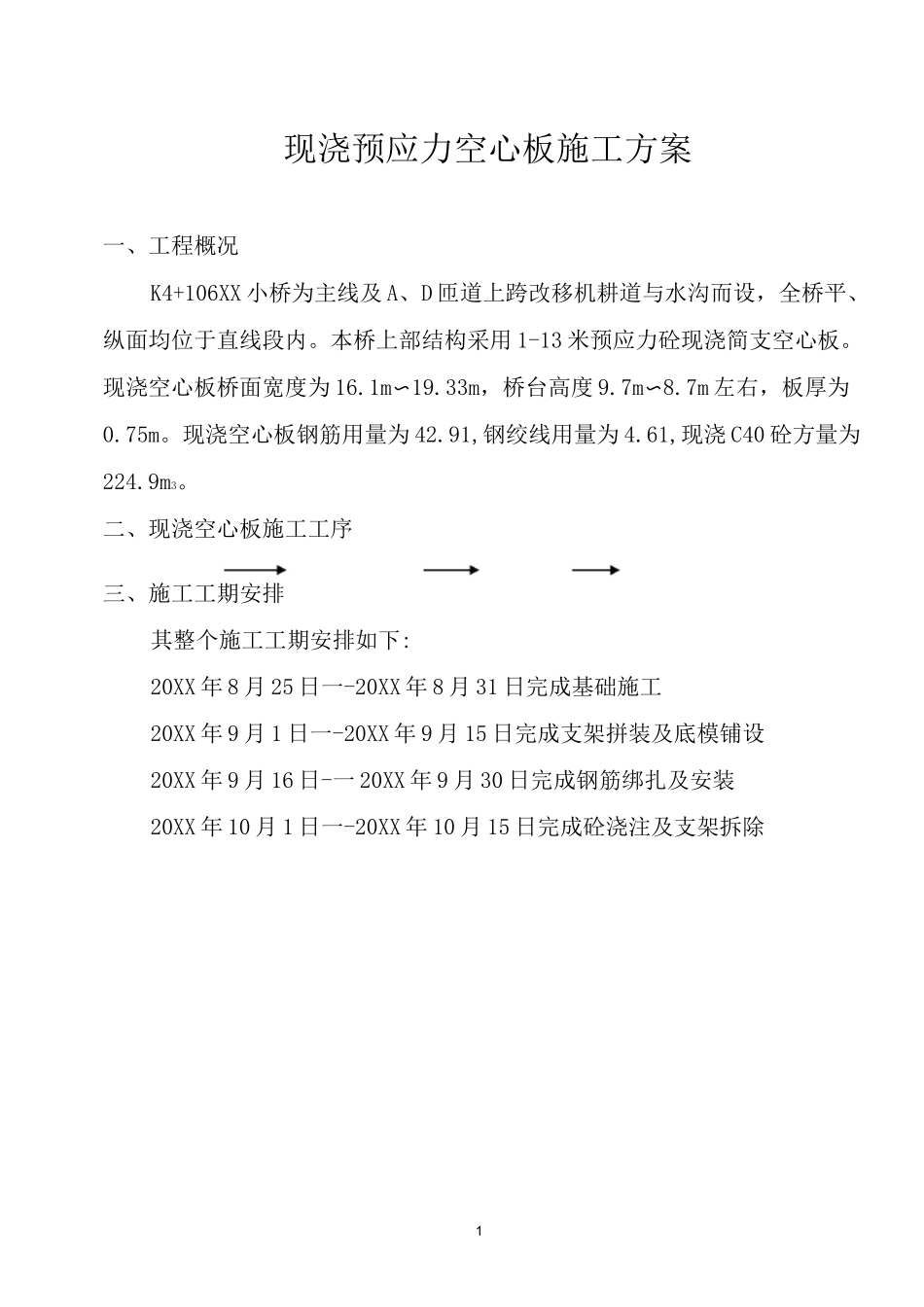

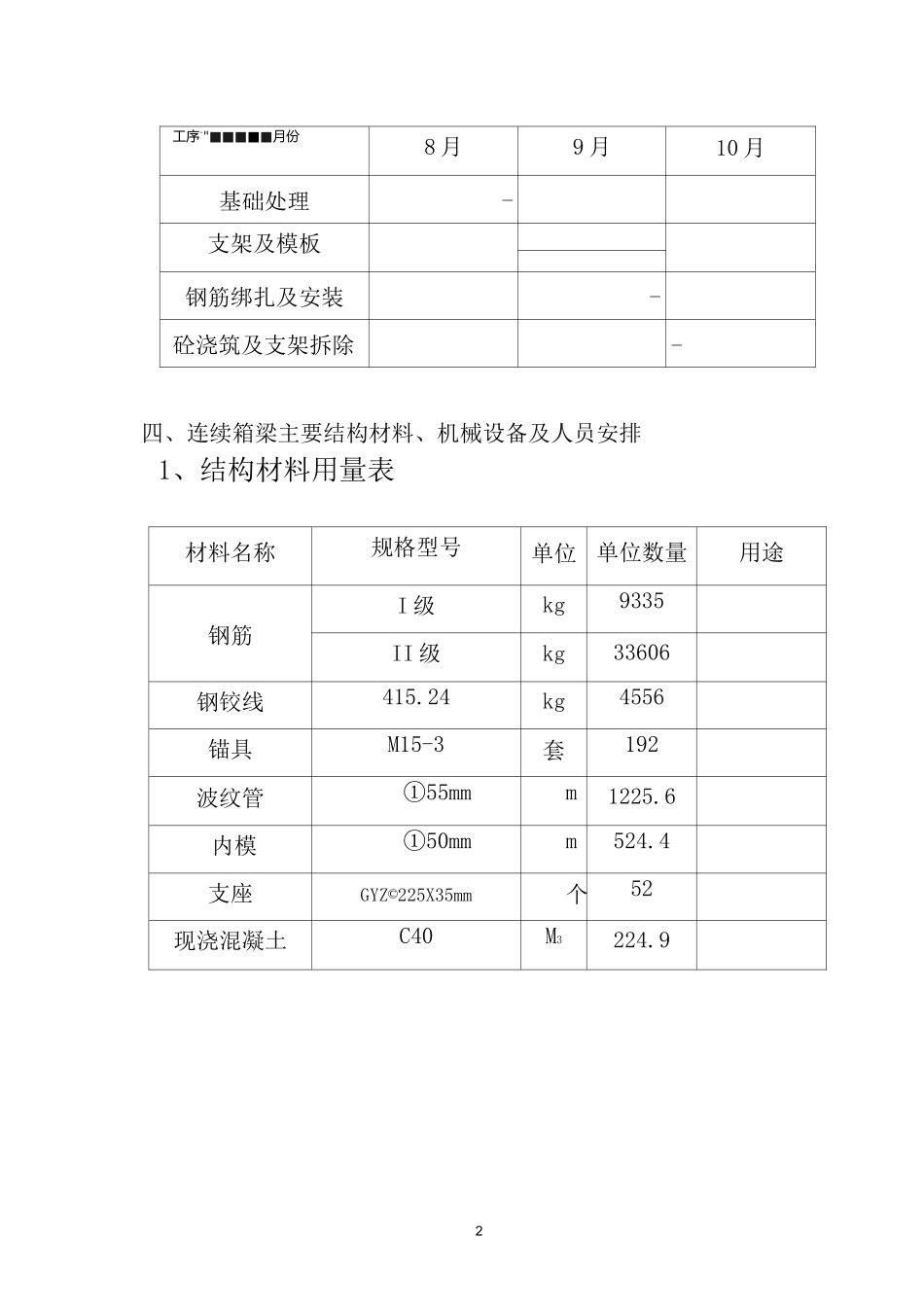

0互通 K4+106 小桥现浇空心板施工方案施工方案二 0XX 年八月1现浇预应力空心板施工方案一、工程概况K4+106XX 小桥为主线及 A、D 匝道上跨改移机耕道与水沟而设,全桥平、纵面均位于直线段内。本桥上部结构采用 1-13 米预应力砼现浇简支空心板。现浇空心板桥面宽度为 16.1m〜19.33m,桥台高度 9.7m〜8.7m 左右,板厚为0.75m。现浇空心板钢筋用量为 42.91,钢绞线用量为 4.61,现浇 C40 砼方量为224.9m3。二、现浇空心板施工工序三、施工工期安排其整个施工工期安排如下:20XX 年 8 月 25 日一-20XX 年 8 月 31 日完成基础施工20XX 年 9 月 1 日一-20XX 年 9 月 15 日完成支架拼装及底模铺设20XX 年 9 月 16 日-一 20XX 年 9 月 30 日完成钢筋绑扎及安装20XX 年 10 月 1 日一-20XX 年 10 月 15 日完成砼浇注及支架拆除2工序-"■■■■■月份8 月9 月10 月基础处理—支架及模板钢筋绑扎及安装—砼浇筑及支架拆除—四、连续箱梁主要结构材料、机械设备及人员安排1、结构材料用量表材料名称规格型号单位单位数量用途钢筋I 级kg9335II 级kg33606钢铰线415.24kg4556锚具M15-3套192波纹管①55mmm1225.6内模①50mmm524.4支座GYZ©225X35mm个52现浇混凝土C40M3224.932、支架材料计划表材料名称规格型号单位单位数量用途架管©48X3.5mmm5500按实而定横梁方木10X14cmM38底模竹胶板1.2cmM2510底模3、施工主要人员安排表序号工种数量备注1工长12技术人员3现场值班 2 人;试验 1 人3钢筋工104混凝土工125模板工86张拉工57电工1五、地基处理1、地基处理工序根据现场的施工条件,采用满堂式支架现浇施工。本桥上跨小河沟,河水较小,可先从桥跨下对原河沟进行改沟引水,然后清淤进行片石铺底填筑,顶面用 C20 砼进行硬化处理,防止下雨冲刷基础而使基础沉陷。在安装扣管支架前,应根据图纸进行一些必须的放线工作。支架地基处理后必须确保地基承载力在 0.2MPa 以上,方可进行扣管支架的搭设。2、基础处理的注意事项41)、基础处理后必须保证其地基承载力,周边排水沟应布置合理,防止雨水渗透基础。2)、在布设架管时,要对照图纸进行放样,使架管顶端方木尽量在空心板的腹板处。管架底面要用 25*25cm 的垫板。六、支架的布置与安装1、现浇支架布置说明:现浇支架采用扣管支架,根据设计图纸,靠 0#、1#桥台 68cm 长为实心段,其他均为箱形空心段(底板 13cm、顶板 12cm)。介于此情况支架立杆...
