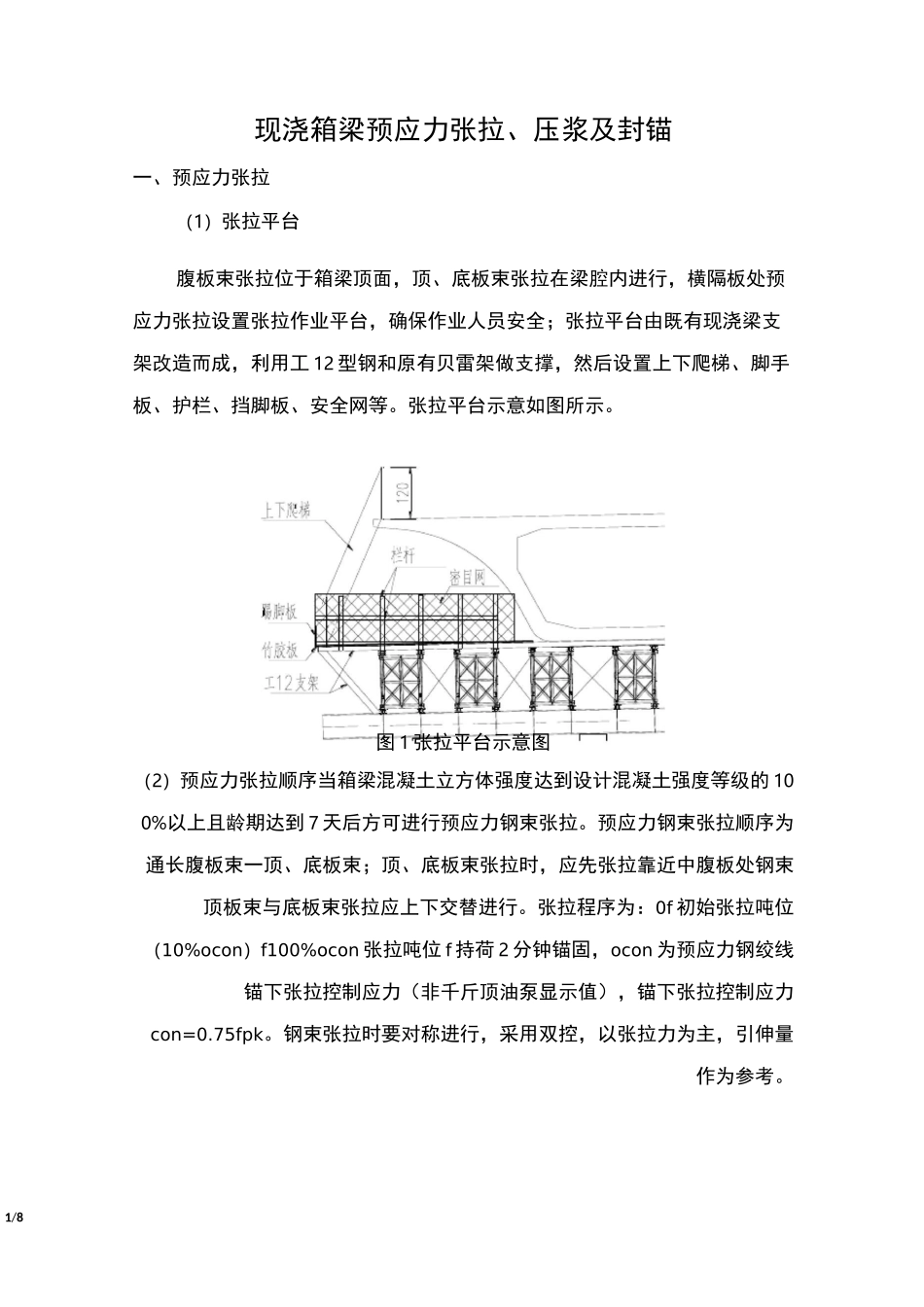

1/8现浇箱梁预应力张拉、压浆及封锚一、预应力张拉(1)张拉平台腹板束张拉位于箱梁顶面,顶、底板束张拉在梁腔内进行,横隔板处预应力张拉设置张拉作业平台,确保作业人员安全;张拉平台由既有现浇梁支架改造而成,利用工 12 型钢和原有贝雷架做支撑,然后设置上下爬梯、脚手板、护栏、挡脚板、安全网等
张拉平台示意如图所示
//图 1 张拉平台示意图(2)预应力张拉顺序当箱梁混凝土立方体强度达到设计混凝土强度等级的 100%以上且龄期达到 7 天后方可进行预应力钢束张拉
预应力钢束张拉顺序为通长腹板束一顶、底板束;顶、底板束张拉时,应先张拉靠近中腹板处钢束顶板束与底板束张拉应上下交替进行
张拉程序为:0f 初始张拉吨位(10%ocon)f100%ocon 张拉吨位 f 持荷 2 分钟锚固,ocon 为预应力钢绞线锚下张拉控制应力(非千斤顶油泵显示值),锚下张拉控制应力con=0
钢束张拉时要对称进行,采用双控,以张拉力为主,引伸量作为参考

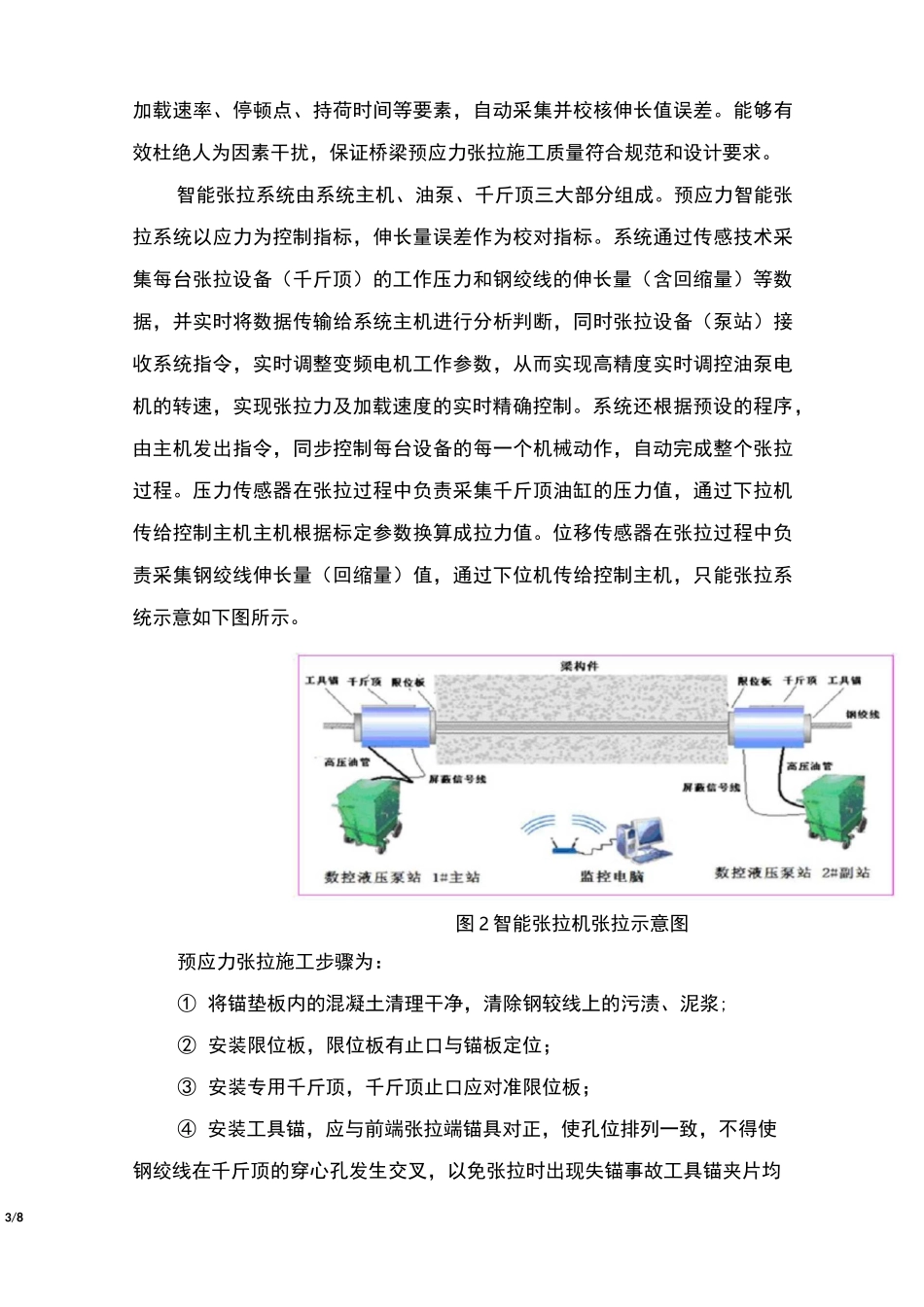

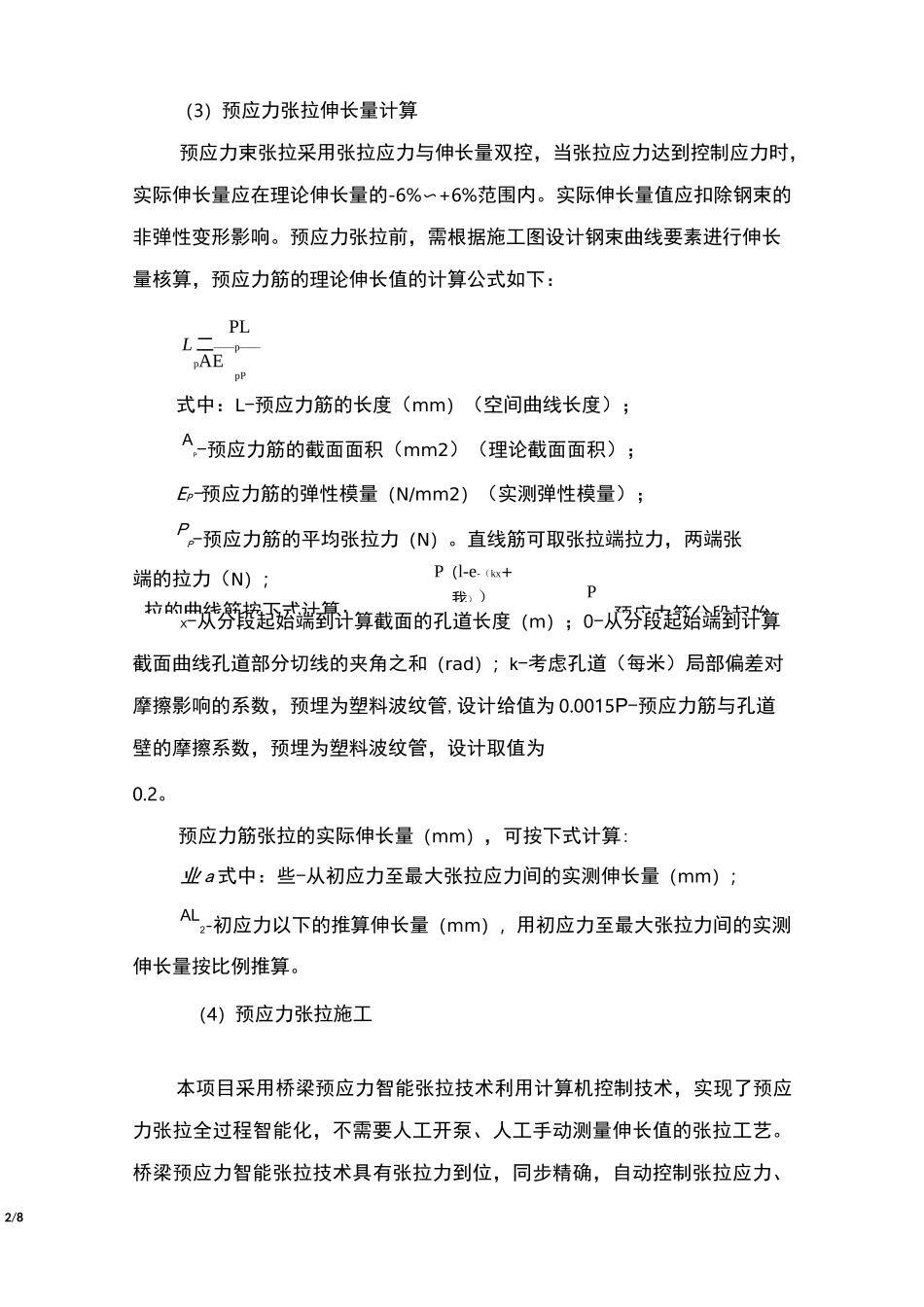

2/8拉的曲线筋按下式计算:P(l-e-(kx+我))P-预应力筋分段起始(3)预应力张拉伸长量计算预应力束张拉采用张拉应力与伸长量双控,当张拉应力达到控制应力时,实际伸长量应在理论伸长量的-6%〜+6%范围内
实际伸长量值应扣除钢束的非弹性变形影响
预应力张拉前,需根据施工图设计钢束曲线要素进行伸长量核算,预应力筋的理论伸长值的计算公式如下:PLL 二——p——pAEpP式中:L-预应力筋的长度(mm)(空间曲线长度);AP-预应力筋的截面面积(mm2)(理论截面面积);EP-预应力筋的弹性模量(N/mm2)(实测弹性模量);PP-预应力筋的平均张拉力(N)
直线筋可取张拉端拉力,两端张端的拉力(N);X-从分段起始端到计算截面的孔道长度(m);0-从分段起始端到计算截面曲线孔道部分切线的夹角之和(rad);k-考虑孔道(每米)局部偏差
