郑州市白沙组团杨桥干渠升级改造工程(水利)施工第二标段河道导流明渠(保通)施工方案批准核定审查校核编写郑州市白沙组团杨桥干渠升级改造工程(水利)施工第二标段总承包项目经理部二

一六年四月目录一、编制概况编制依据编制原则临时工程内容二、导流施工方案导流方案选择导流明渠设计导流明渠平面布置导流明渠施工导流明渠工程进度安排三、施工质量控制施工准备阶段质量控制施工开挖阶段质量控制四、安全文明生产及环境保护措施临时工程规划与开挖施工围堰安全度汛措施五、机械及人员配置施工机械设备配置劳动力配置一、编制概况1

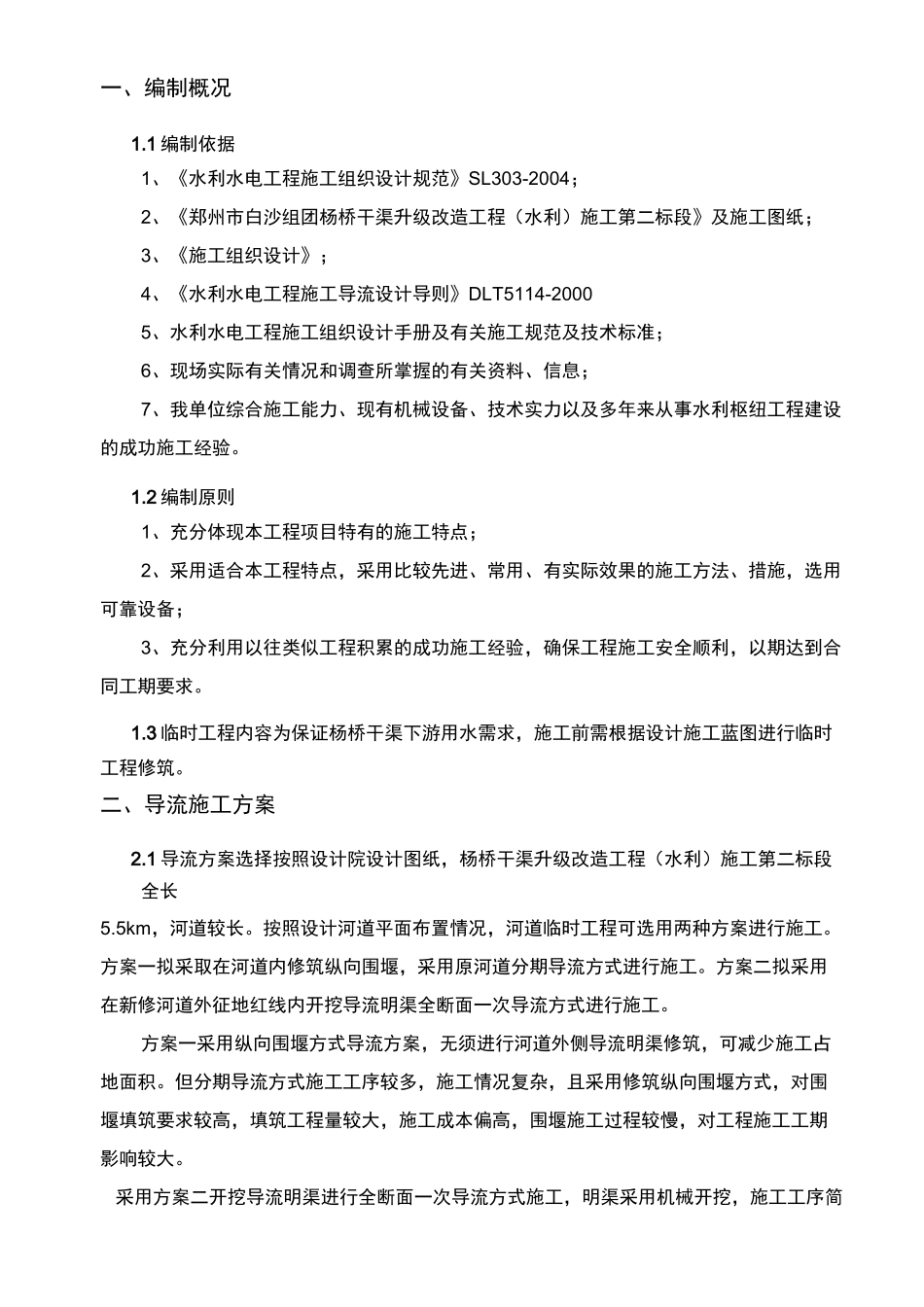

1 编制依据1、《水利水电工程施工组织设计规范》SL303-2004;2、《郑州市白沙组团杨桥干渠升级改造工程(水利)施工第二标段》及施工图纸;3、《施工组织设计》;4、《水利水电工程施工导流设计导则》DLT5114-20005、水利水电工程施工组织设计手册及有关施工规范及技术标准;6、现场实际有关情况和调查所掌握的有关资料、信息;7、我单位综合施工能力、现有机械设备、技术实力以及多年来从事水利枢纽工程建设的成功施工经验
2 编制原则1、充分体现本工程项目特有的施工特点;2、采用适合本工程特点,采用比较先进、常用、有实际效果的施工方法、措施,选用可靠设备;3、充分利用以往类似工程积累的成功施工经验,确保工程施工安全顺利,以期达到合同工期要求
3 临时工程内容为保证杨桥干渠下游用水需求,施工前需根据设计施工蓝图进行临时工程修筑
二、导流施工方案2
1 导流方案选择按照设计院设计图纸,杨桥干渠升级改造工程(水利)施工第二标段全长5
5km,河道较长
按照设计河道平面布置情况,河道临时工程可选用两种方案进行施工
方案一拟采取在河道内修筑纵向围堰,采用原河道分期导流方式进行施工
方案二拟采用在新修河道外征地红线内开挖导流明渠全断面一次导流方式进行施工
方案一采用纵向围堰方式导流方案
