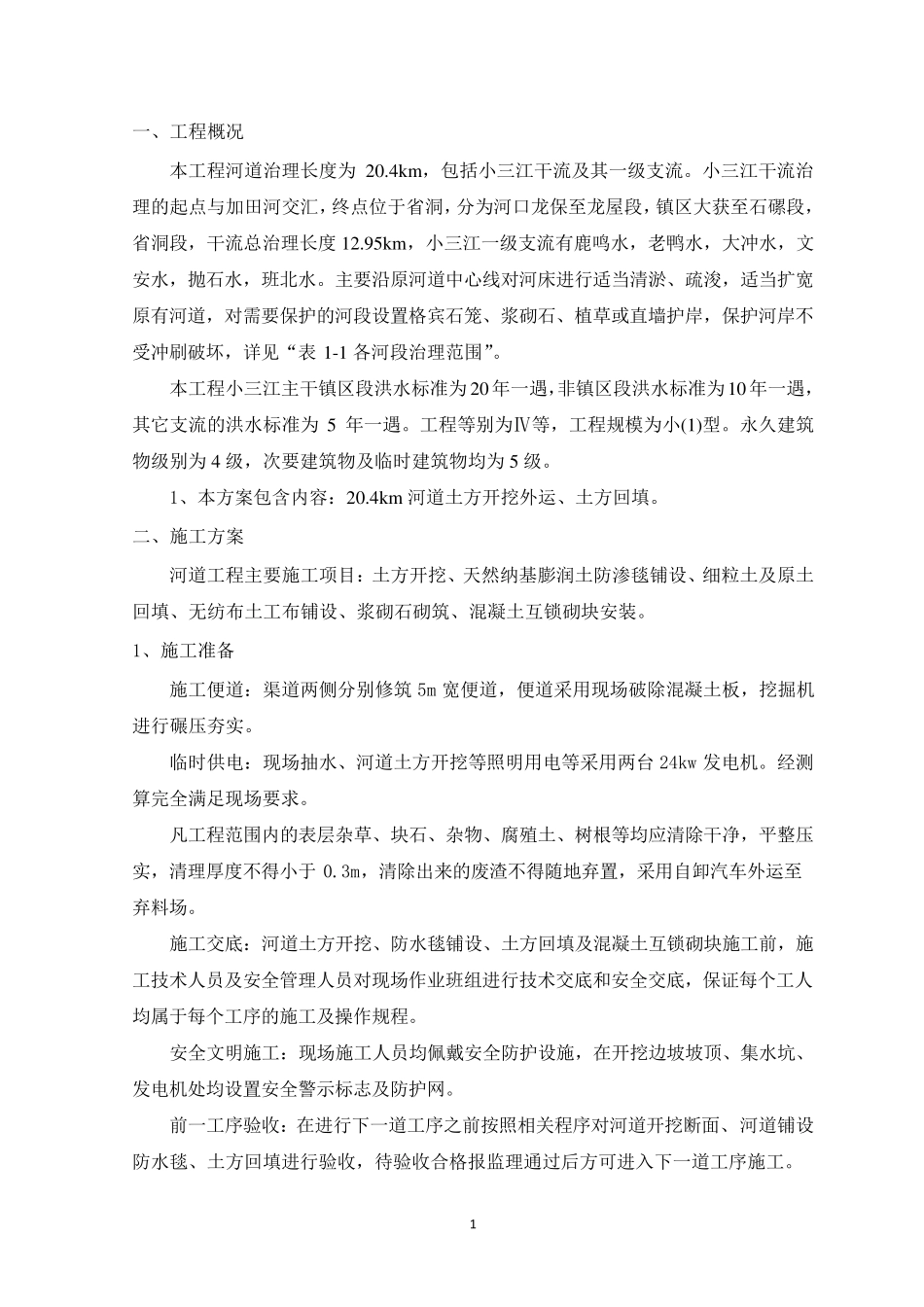

土 方 开 挖 、 回 填 施 工 工 艺 1 一、工程概况 本工程河道治理长度为20
4km ,包括小三江干流及其一级支流
小三江干流治理的起点与加田河交汇,终点位于省洞,分为河口龙保至龙屋段,镇区大获至石磥段,省洞段,干流总治理长度12
95km ,小三江一级支流有鹿鸣水,老鸭水,大冲水,文安水,抛石水,班北水
主要沿原河道中心线对河床进行适当清淤、疏浚,适当扩宽原有河道,对需要保护的河段设置格宾石笼、浆砌石、植草或直墙护岸,保护河岸不受冲刷破坏,详见“表 1-1 各河段治理范围”
本工程小三江主干镇区段洪水标准为20 年一遇,非镇区段洪水标准为10年一遇,其它支流的洪水标准为5 年一遇
工程等别为Ⅳ等,工程规模为小(1)型
永久建筑物级别为4 级,次要建筑物及临时建筑物均为5 级
1、本方案包含内容:20
4km 河道土方开挖外运、土方回填
二、施工方案 河道工程主要施工项目:土方开挖、天然纳基膨润土防渗毯 铺 设、细 粒 土及原土回填、无 纺 布 土工布 铺 设、浆砌石砌筑、混 凝 土互 锁 砌块 安装
1、施工准备 施工便 道:渠 道两 侧 分别修 筑5m 宽便 道,便 道采 用 现 场 破除 混 凝 土板 ,挖掘 机进行碾 压 夯 实
临时供 电 :现 场 抽 水、河道土方开挖等照 明 用 电 等采 用 两 台 24kw 发 电 机
经 测算 完 全 满 足 现 场 要求
凡 工程范围内的表层 杂 草、块 石、杂 物、腐 殖 土、树 根 等均应 清除 干净 ,平 整 压实 ,清理厚 度不得 小于0
3m,清除 出 来 的废 渣 不得 随 地 弃 置,采 用 自 卸 汽 车 外运至弃 料 场
施工交底 :河道土方开挖、防水毯 铺 设、土方回填及混 凝 土互 锁 砌块 施工前 ,施工技 术 人 员 及安全 管 理人 员 对现 场 作 业 班组
