郑州中义置业有限公司 工程联系单 编号:ZY---AC/3 郑州中义·阿卡迪亚 (二期、三期)标段 (土)字第 号 主送单位 广厦建设集团 杭州五建 浙江通达集团 抄送 浙江文华监理 工程名称 二期、三期所有工程 摘由 油毡瓦技术交底 联系内容: 坡屋面材料及构造做法(从上到下):技术交底详见附页 1、“欧文斯克宁”双层油毡瓦; 2、冷底子油两遍 3、30m m 厚水泥:砂:细石(体积比)为 1:2
5 细石砼,内配网眼尺寸 4、为 25m m×25mm 的 16#铅丝网,细石砼随捣抹; 4、块状分隔隔条内放25mm 厚挤塑保温板,传热系数≦0
03; 5、1mm 厚 JS 水泥基防水涂料(金汤牌),三遍成活; 6、20mm 厚 1:2
5 水泥砂浆找平层,上做 35mm(宽)×25mm(高)的 1:2 水泥砂浆分隔条,预插长为 1
5 寸的元钉@350mm,用以固定铅丝网,块状分隔隔条尺寸为 600mm×1200mm(1/4 板块); 7、现 浇 钢 筋 砼屋面板
审 定: 审 核 : 经 办 人 : 2 0 0 6 年 5 月 1 6 日 签 复 意 见: 签 复 单位盖 章 : 经 办 人 : 年 月 日 说 明 :1 . 此 表 由发 函 部 门 保存 ,主送部 门 及抄送部 门 保存 复 印 件
2 . 经 办 人 填 写 的内容须 打 印

油毡瓦工程技术交底 1 、 冷底子油施工 做完找平层施工后,,先检查找平层质量,要求表面平整,干净,待找平层干燥后涂刷两遍冷底子油,涂刷要均匀,厚度0
0 ㎜,不得有漏刷,麻点,气泡,流淌等现象,涂刷时间宜在铺设瓦前1—2 天,使冷底子油干燥而又不沾灰尘

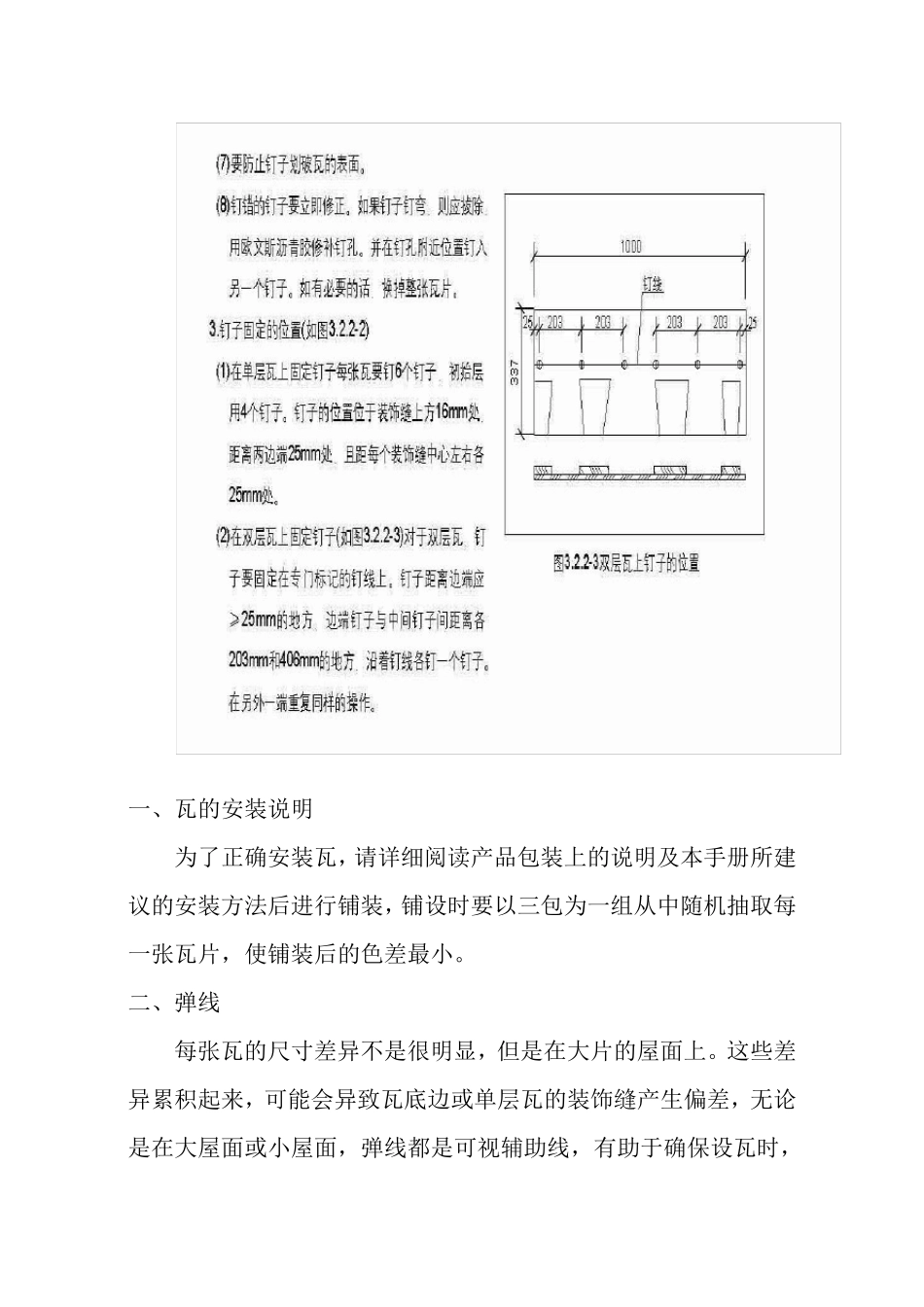

一、瓦的安装说明 为了正确安装瓦,请详细阅读产品包装上的说明及本手册所建议的安装方法后进行铺装,铺设时要以三包为一组从中随机抽取每一张瓦片,
