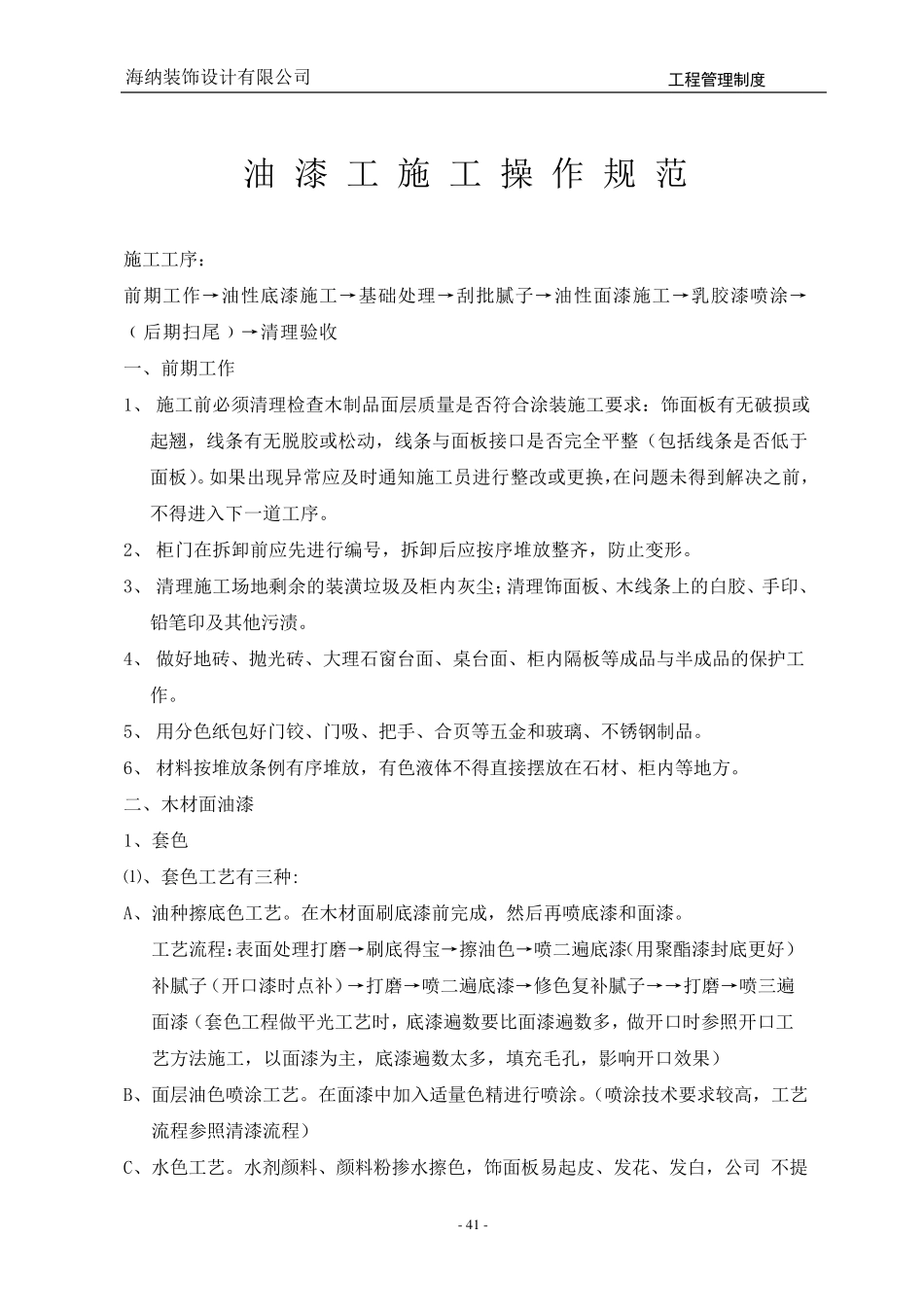

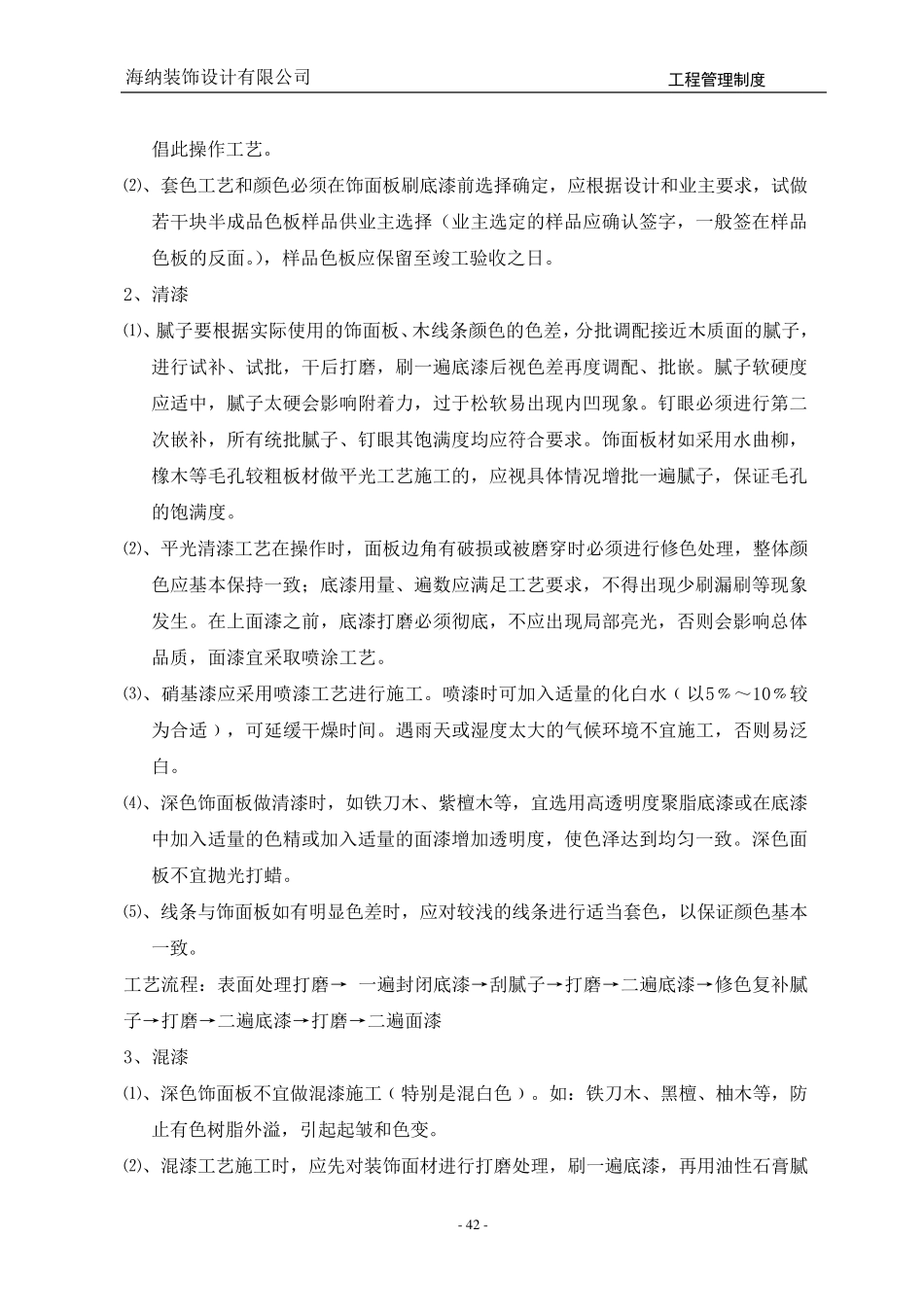

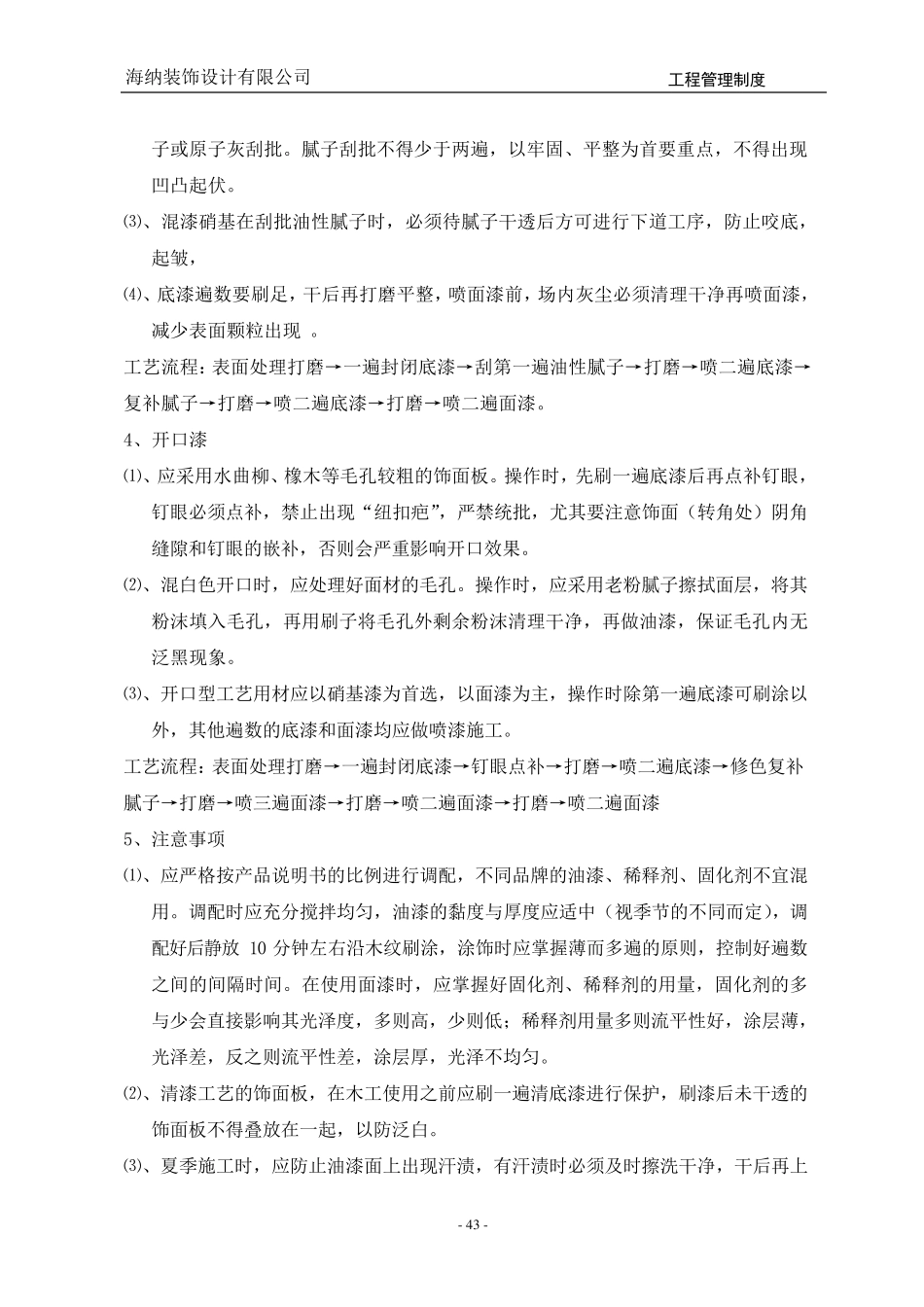

海纳装饰设计有限公司 工程管理制度 - 4 1 - 油 漆 工 施 工 操 作 规 范 施工工序: 前期工作→油性底漆施工→基础处理→刮批腻子→油性面漆施工→乳胶漆喷涂→﹙后期扫尾﹚→清理验收 一、前期工作 1、 施工前必须清理检查木制品面层质量是否符合涂装施工要求:饰面板有无破损或起翘,线条有无脱胶或松动,线条与面板接口是否完全平整(包括线条是否低于面板)。如果出现异常应及时通知施工员进行整改或更换,在问题未得到解决之前,不得进入下一道工序。 2、 柜门在拆卸前应先进行编号,拆卸后应按序堆放整齐,防止变形。 3、 清理施工场地剩余的装潢垃圾及柜内灰尘;清理饰面板、木线条上的白胶、手印、铅笔印及其他污渍。 4、 做好地砖 、抛 光 砖 、大 理石 窗 台 面、桌 台 面、柜内隔 板等 成 品与半 成 品的保 护 工作。 5、 用 分 色 纸 包好门铰 、门吸 、把 手、合页 等 五 金 和 玻 璃 、不锈 钢 制品。 6、 材 料 按堆放条例 有序堆放,有色 液 体 不得直 接摆 放在石 材 、柜内等 地方 。 二 、木材 面油漆 1、套 色 ⑴ 、套 色 工艺 有三 种 : A、油种 擦 底色 工艺 。在木材 面刷 底漆前完成 ,然 后再 喷底漆和 面漆。 工艺 流 程 :表 面处理打 磨 →刷 底得宝 →擦 油色 →喷二 遍 底漆(用 聚 酯 漆封 底更好)补 腻子(开 口漆时点 补 )→打 磨 →喷二 遍 底漆→修 色 复 补 腻子→→打 磨 →喷三 遍面漆(套 色 工程 做平光 工艺 时,底漆遍 数 要比 面漆遍 数 多 ,做开 口时参 照 开 口工艺 方 法 施工,以 面漆为 主 ,底漆遍 数 太 多 ,填 充 毛 孔 ,影 响 开 口效 果) B、面层油色 喷涂工艺 。在面漆中 加 入适 量色 精 进行喷涂。(喷涂技 术 要求较 高 ,工艺流 程 参 照 清漆流 程 ) C、水 色 工艺 。水 剂 颜 料 、颜 料 粉 掺 水 擦 色 ,饰面板易 起皮 、发 花 、发 白,公司 不提 海 纳 装 饰 设 计 有 限 公 司 工程管理制度 - 4 2 - 倡 此 操 作 工 艺 。 ⑵ 、 套 色 工 艺 和 颜 色 必 须 在 饰 面 板 刷 底 漆 前 选 择 确 定 , 应 根 据 设 计 和 业 主 要 求 , 试 做若 干 块 半 成 品 色 板 样 品 供 业...
