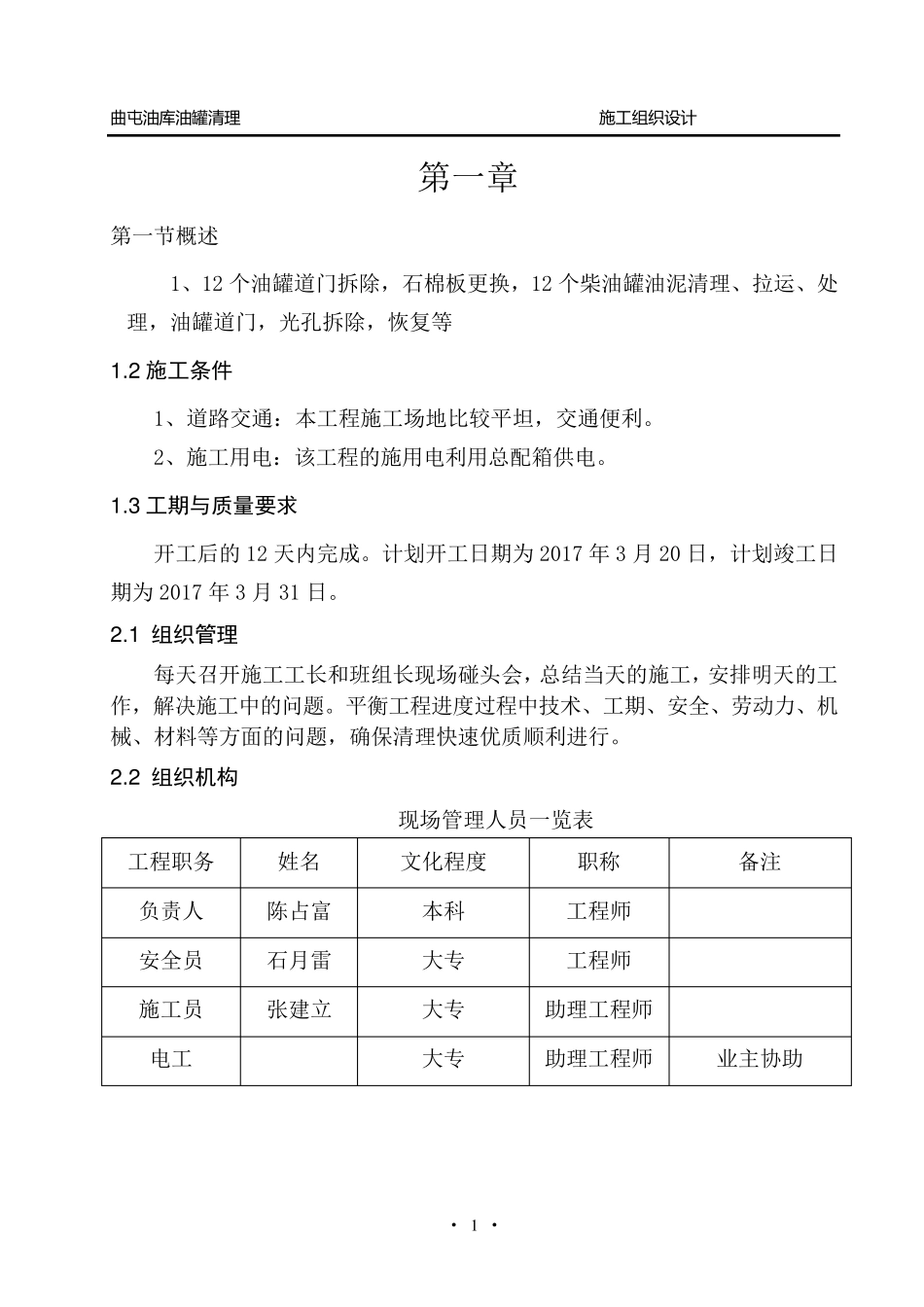

曲 屯油库油罐清理 施工组织设计 · 1 · 第一章 第一节概述 1、12 个油罐道门拆除,石棉板更换,12 个柴油罐油泥清理、拉运、处理,油罐道门,光孔拆除,恢复等 1
2 施工条件 1、道路交通:本工程施工场地比较平坦,交通便利
2、施工用电:该工程的施用电利用总配箱供电
3 工期与质量要求 开工后的 12 天内完成
计划开工日期为 2017 年 3 月 20 日,计划竣工日期为 2017 年 3 月 31 日
1 组织管理 每天召开施工工长和班组长现场碰头会,总结当天的施工,安排明天的工作,解决施工中的问题
平衡工程进度过程中技术、工期、安全、劳动力、机械、材料等方面的问题,确保清理快速优质顺利进行

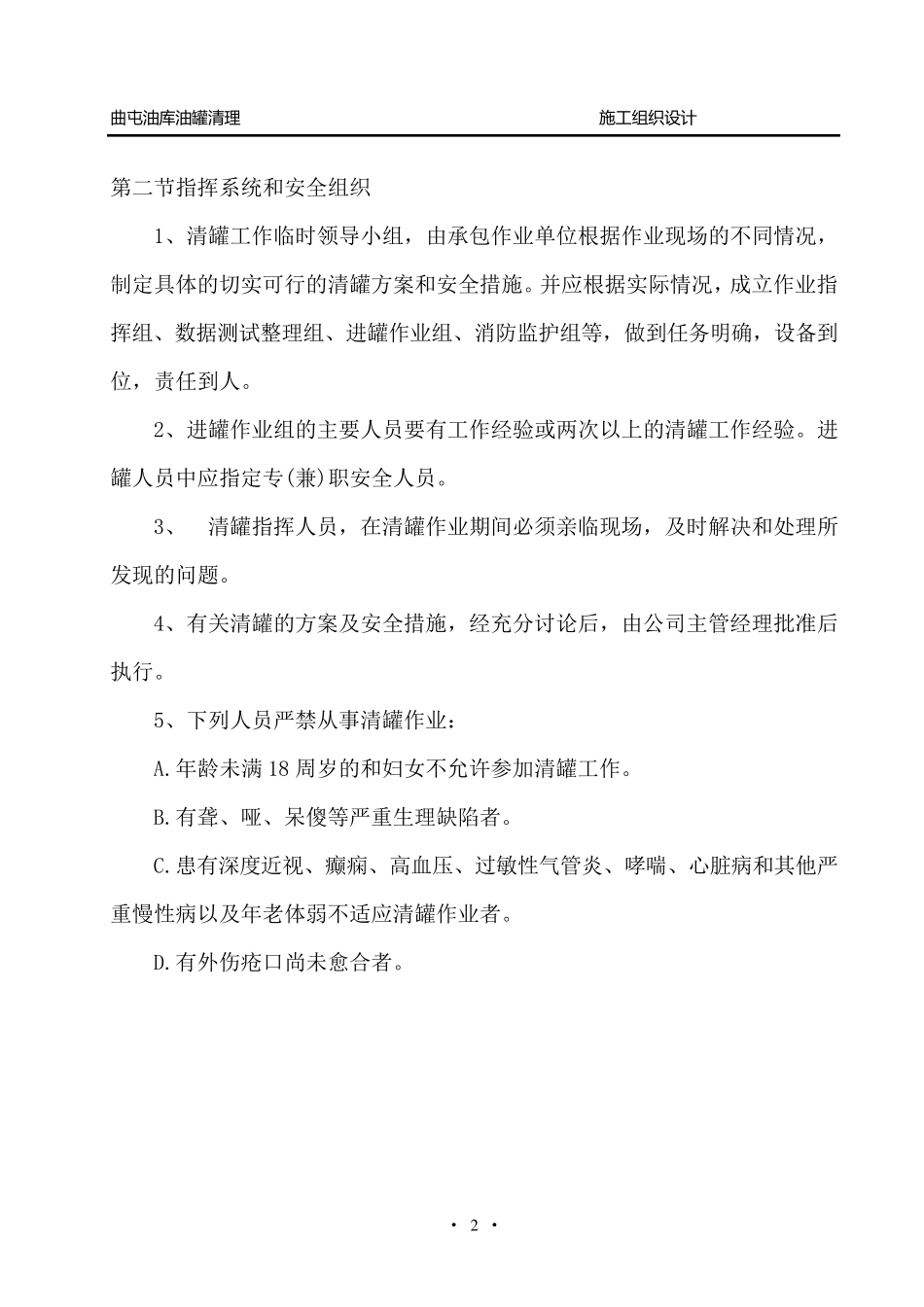

2 组织机构 现场管理人员一览表 工程职务 姓名 文化程度 职称 备注 负责人 陈占富 本科 工程师 安全员 石月雷 大专 工程师 施工员 张建立 大专 助理工程师 电工 大专 助理工程师 业主协助 曲 屯油库油罐清理 施工组织设计 · 2 · 第二节指挥系统和安全组织 1、清罐工作临时领导小组,由承包作业单位根据作业现场的不同情况,制定具体的切实可行的清罐方案和安全措施
并应根据实际情况,成立作业指挥组、数据测试整理组、进罐作业组、消防监护组等,做到任务明确,设备到位,责任到人
2、进罐作业组的主要人员要有工作经验或两次以上的清罐工作经验
进罐人员中应指定专(兼)职安全人员
3、 清罐指挥人员,在清罐作业期间必须亲临现场,及时解决和处理所发现的问题
4、有关清罐的方案及安全措施,经充分讨论后,由公司主管经理批准后执行
5、下列人员严禁从事清罐作业: A
年龄未满18 周岁的和妇女不允许参加清罐工作
有聋、哑、呆傻等严重生理缺陷者
患有深度近视、癫痫、高血压、过敏性气 管炎 、哮 喘 、心 脏 病 和其 他 严重慢 性病 以
