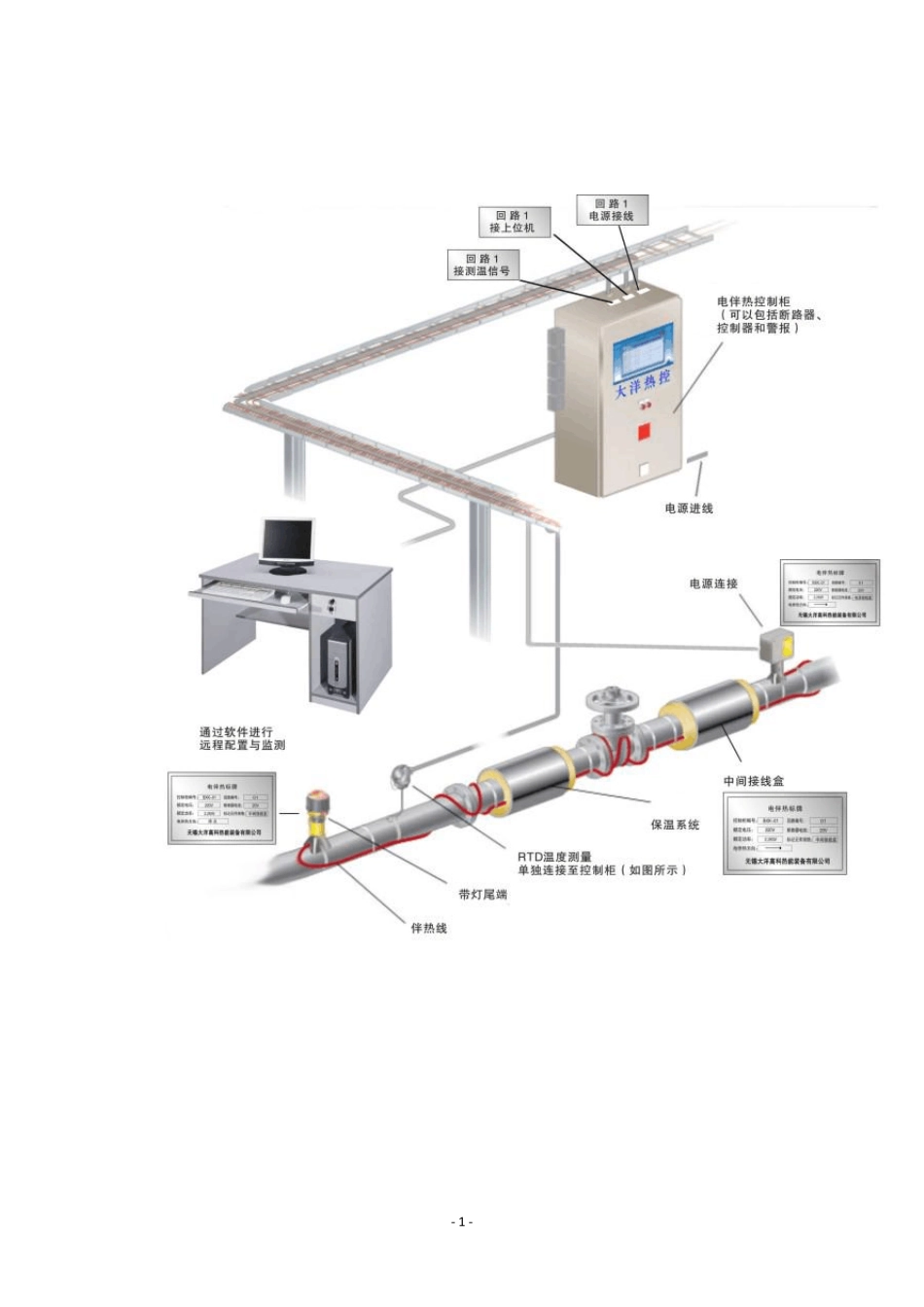

- 1 -电伴热安装、验收及维护说明安装前的准备工作电伴热安装前先确认是否有完整的设计图,以便了解整个伴热系统的布局。如若没有应当联系工艺或电气专供现场指导需要电伴热的管道并提供工艺流程图,技术指导人员根据现场情况画出电伴热设计图,图中应包括以下的数据:①检查所有的设备是否与设计方案相符,尤其需要与客户确认,预期的最高承受温度是否在伴热带的最高承受温度范围内。②各个电伴热管线线路编号,供电点用长方格表示;③管道线路所使用电热带型号及管道长度。(单位:米);- 2 -④每米管道长度所需电热带长度即缠绕系数及缠绕方式,每个阀门、法兰、仪表所需用电热带长度。(单位:米)⑤伴热系统配套材料及施工相关工器具清单;⑥固定&标出所有的电流供应点&温控器的地点。尤其注意系统中过热的部位并标出所有特别的区域,如长线(LONGLINE)系统。⑦安装使用前确保电热带的绝缘性能良好,要求用摇表在 500VDC测试时绝缘电阻为≥50MΩ或1000VDC测试时绝缘电阻为≥2 0MΩ)。⑧电伴热产品的安装必须在该管路和周围紧邻管路全部安装结束,并经水压试验(或气密试验)合格后,管壁防锈干燥后开始。⑨在安装需蒸汽扫线的管线,一般应在扫线结束后开始安装电伴热产品。电伴热带安装后,严禁在装有电伴热带的管道,及其上方和邻近的管道进行电焊、气焊作业,以防焊渣溅落到电伴热带上损坏电热带。安装保温层、防水层必须在电伴热系统安装、调试合格后进行。⑩敷设电伴热带的管道表面应裸露、无油污、杂物,如有应使用汽油等溶剂处理干净,同时敷设的管线表面不得有锐利的棱边、锐角,如有先打磨光滑再粘上铝箔胶带遮盖之。旧管线改造时,应先拆除干净原有保温材料,并进行除锈,刷防腐漆,管道表面应无油污杂物,防腐干燥后进行。电伴热带敷设方法1、安装电伴热带时施放电伴热带应将线盘放在线架上,手提电伴热带行走,放线时严禁在地面上长距离拖拉,打折,以免磨损电热带绝缘,影响其性能。不得与高温物体接触,严禁高温焊渣溅落到电热带表面,造成烫伤。被伴热管线和设备工艺操作中需要采用高压蒸汽冲扫,建议在伴热带安装前进行冲管和清扫,再敷设电热带,以免高温损伤带体。2 、对于采用高温高压蒸汽冲扫清污的管道,我们建议采取两种防止高温将伴- 3 -热带烫坏的方法:一种加隔热层隔离;一种是用耐高温固定夹使带体与管线离开一定的距离。即使有此措施,对于电伴热带这类伴热情况的管线,也要求工艺操作人员尽量缩短冲...
