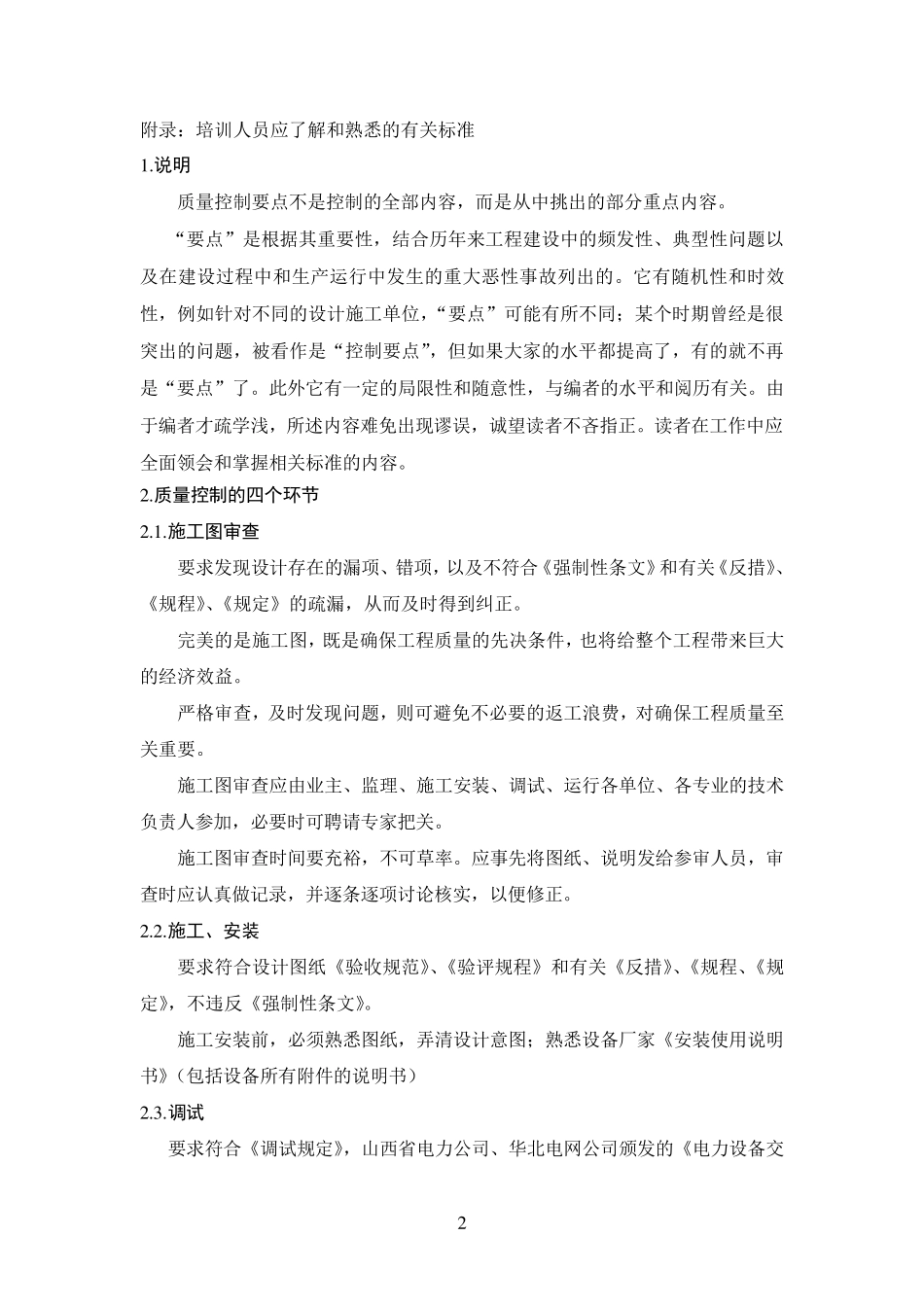

电力建设工程电气部分质量控制要点 * * * * 编讲 二〇一一年七月 1 目 录 1、说明 2、质量控制的四个环节 2.1 施工图审查 2.2 施工安装 2.3 调试 2.4 监检 3、质量控制要点 3.1 接地 3.2 直流装置 3.3 消防 3.4 电缆防火 3.5 标识、标志及警示牌 3.6 电气安全净距 3.7 继电保护 3.8 开关柜 3.9 发电机 3.10 变压器 3.11 断路器 3.12 GIS 3.13 刀闸 3.14 励磁系统 3.15 配电室 3.16 保安电流及事故照明 3.17 U PS 3.18 电气仪表 3.19 绝缘油和 SF6 气体 3.20 验评记录和隐蔽工程签证 3.21 环境 3.22 受电及整启方案 2 附录:培训人员应了解和熟悉的有关标准 1 .说明 质量控制要点不是控制的全部内容,而是从中挑出的部分重点内容。 “要点”是根据其重要性,结合历年来工程建设中的频发性、典型性问题以及在建设过程中和生产运行中发生的重大恶性事故列出的。它有随机性和时效性,例如针对不同的设计施工单位,“要点”可能有所不同;某个时期曾经是很突出的问题,被看作是“控制要点”,但如果大家的水平都提高了,有的就不再是“要点”了。此外它有一定的局限性和随意性,与编者的水平和阅历有关。由于编者才疏学浅,所述内容难免出现谬误,诚望读者不吝指正。读者在工作中应全面领会和掌握相关标准的内容。 2 .质量控制的四个环节 2 .1 .施工图审查 要求发现设计存在的漏项、错项,以及不符合《强制性条文》和有关《反措》、《规程》、《规定》的疏漏,从而及时得到纠正。 完美的是施工图,既是确保工程质量的先决条件,也将给整个工程带来巨大的经济效益。 严格审查,及时发现问题,则可避免不必要的返工浪费,对确保工程质量至关重要。 施工图审查应由业主、监理、施工安装、调试、运行各单位、各专业的技术负责人参加,必要时可聘请专家把关。 施工图审查时间要充裕,不可草率。应事先将图纸、说明发给参审人员,审查时应认真做记录,并逐条逐项讨论核实,以便修正。 2 .2 .施工、安装 要求符合设计图纸《验收规范》、《验评规程》和有关《反措》、《规程、《规定》,不违反《强制性条文》。 施工安装前,必须熟悉图纸,弄清设计意图;熟悉设备厂家《安装使用说明书》(包括设备所有附件的说明书) 2 .3 .调试 要求符合《调试规定》,山西省电力公司、华北电网公司颁发的《电力设备交 3 接试验规程》(最新版)和国标 GB50150-2006版《电气...
