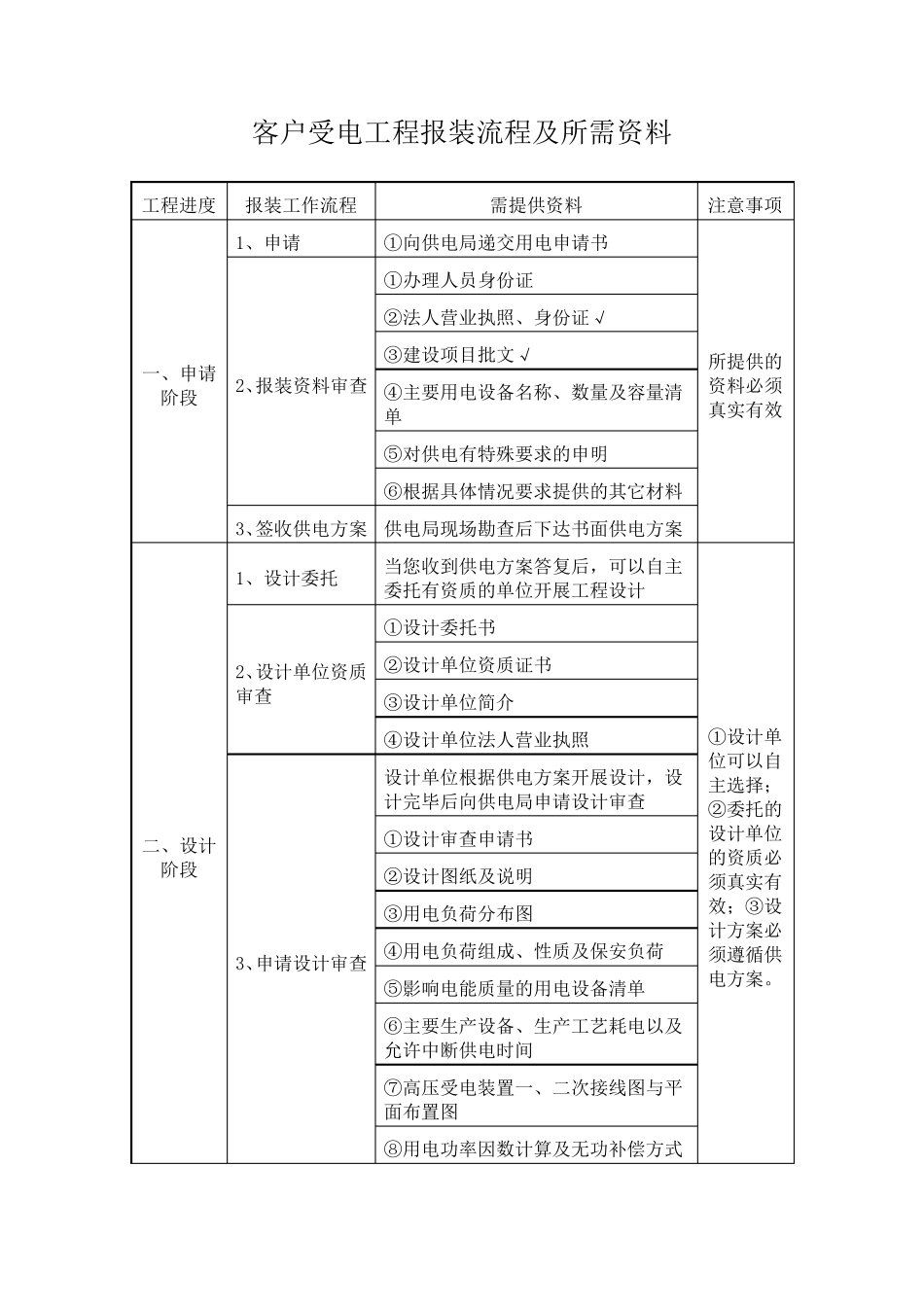

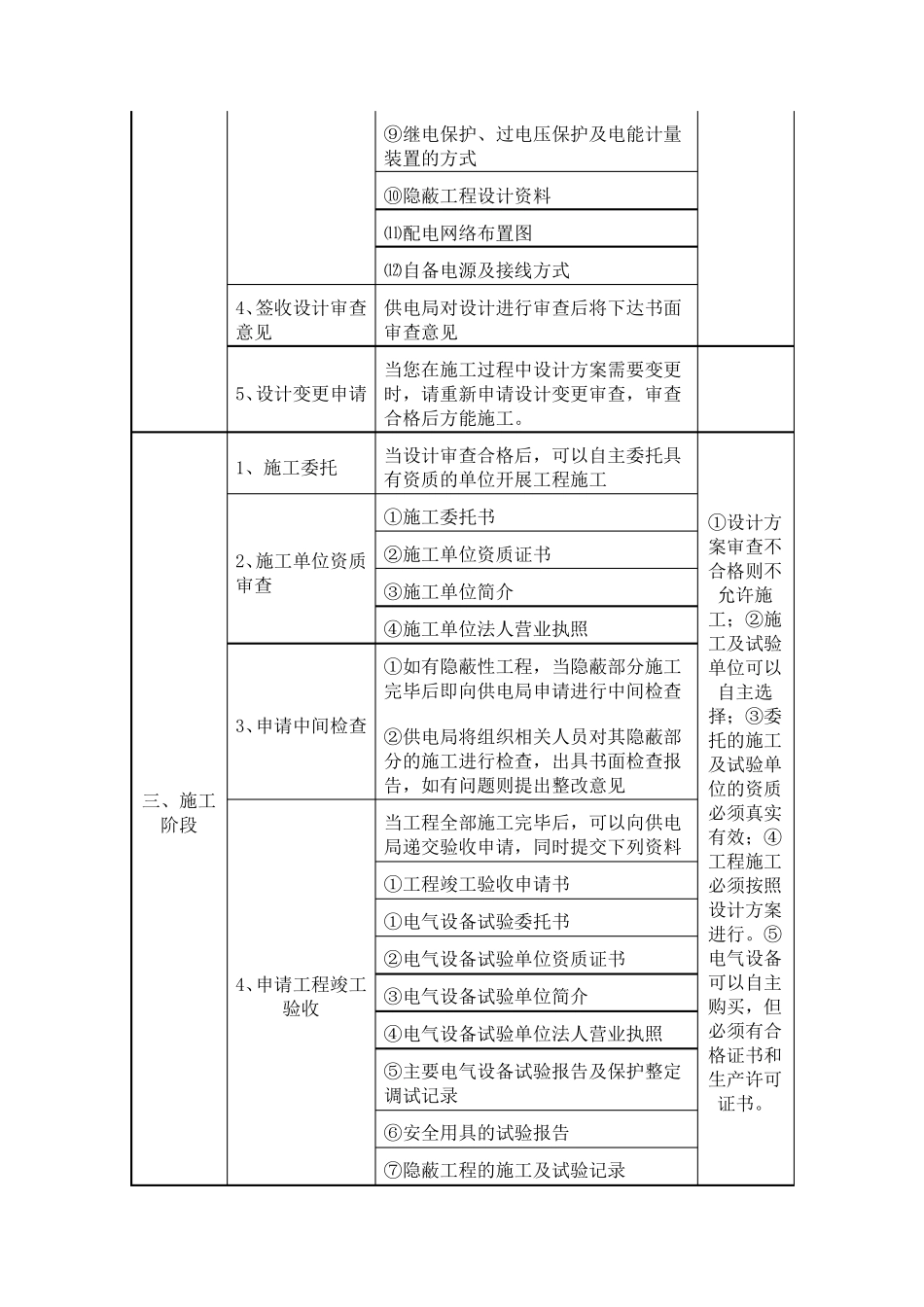

客户受电工程报装流程及所需资料 工程进度 报装工作流程 需提供资料 注意事项 一、申请阶段 1、申请 ①向供电局递交用电申请书 所提供的资料必须真实有效 2、报装资料审查 ①办理人员身份证 ②法人营业执照、身份证√ ③建设项目批文√ ④主要用电设备名称、数量及容量清单 ⑤对供电有特殊要求的申明 ⑥根据具体情况要求提供的其它材料 3、签收供电方案 供电局现场勘查后下达书面供电方案 二、设计阶段 1、设计委托 当您收到供电方案答复后,可以自主委托有资质的单位开展工程设计 ①设计单位可以自主选择;②委托的设计单位的资质必须真实有效;③设计方案必须遵循供电方案。 2、设计单位资质审查 ①设计委托书 ②设计单位资质证书 ③设计单位简介 ④设计单位法人营业执照 3、申请设计审查 设计单位根据供电方案开展设计,设计完毕后向供电局申请设计审查 ①设计审查申请书 ②设计图纸及说明 ③用电负荷分布图 ④用电负荷组成、性质及保安负荷 ⑤影响电能质量的用电设备清单 ⑥主要生产设备、生产工艺耗电以及允许中断供电时间 ⑦高压受电装置一、二次接 线 图与 平面布置图 ⑧ 用电功 率 因 数计算 及无 功 补 偿 方式 ⑨继电保护、过电压保护及电能计量装置的方式 ⑩隐蔽工程设计资料 ⑾配电网络布置图 ⑿自备电源及接线方式 4、签收设计审查意见 供电局对设计进行审查后将下达书面审查意见 5、设计变更申请 当您在施工过程中设计方案需要变更时,请重新申请设计变更审查,审查合格后方能施工。 三、施工阶段 1、施工委托 当设计审查合格后,可以自主委托具有资质的单位开展工程施工 ①设计方案审查不合格则不允许施工;②施工及试验单位可以自主选择;③委托的施工及试验单位的资质必须真实有效;④工程施工必须按照设计方案进行。⑤电气设备可以自主购买,但必须有合格证书和生产许可证书。 2、施工单位资质审查 ①施工委托书 ②施工单位资质证书 ③施工单位简介 ④施工单位法人营业执照 3、申请中间检查 ①如有隐蔽性工程,当隐蔽部分施工完毕后即向供电局申请进行中间检查 ②供电局将组织相关人员对其隐蔽部分的施工进行检查,出具书面检查报告,如有问题则提出整改意见 4、申请工程竣工验收 当工程全部施工完毕后,可以向供电局递交验收申请,同时提交下列资料 ①工程竣工验收申请书 ①电气设备试验委托书 ②电气设备试验单位资质证书 ③电气设备试验单位简介...
