电力调度安全生产工作流程图及要点控制 1

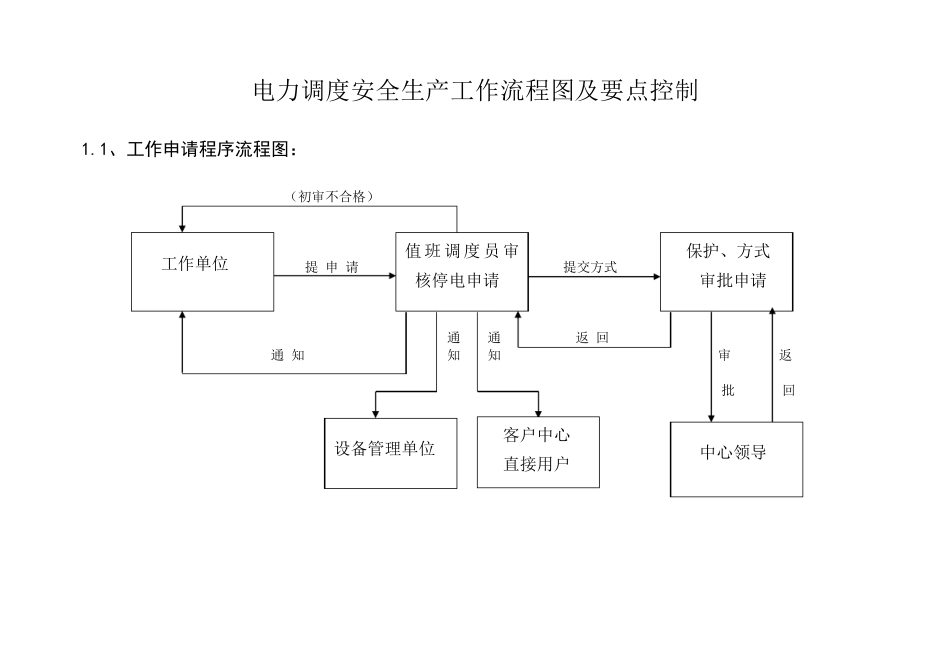

1、工作申请程序流程图: (初审不合格) 提 申 请 提交方式 通 通 返 回 通 知 知 知 审 返 批 回 工作单位 值班调度员审核停电申请 保护、方式 审批申请 客户中心 直接用户 设备管理单位 中心领导 要点控制: 一、 施工单位: 1 、 施工单位是否是规程中规定的或总公司许可的有资格的单位
2 、 停电设备、停电范围、检修工作内容、停电时间、紧急恢复备用时间及对系统的要求
二、 值班调度员审核停电申请: 1 、 提申请人是否是总公司许可的人员; 2 、 工作负责人是否是总公司文件规定的人员; 3 、 提申请的时间是否在规定时间内; 4 、 对方式返回的批准工作,是否落实现场
5、 有无计划; 6、
紧急恢复备用时间; 7、
若影响用户供电是否已联系妥当; 8 、 与已批准的检修申请有无矛盾; 9 、 检修周期与时间是否符合要求; 1 0 、 对新建、改建、扩建设备提出核相、测六角图
三、 保护、方式审批申请: 1 、 继电保护定值是否需要改变; 2 、 对继电保护及自动装置的正常运行是否有影响; 3 、 对运行方式是否有影响,现运行方式是否允许; 4 、 批准后对负荷是否有影响
四、 调度员下达停电通知: 1 、 设备管理单位是否明确 ; 2 、 对双电源、有返回电源的是否需要调出; 3 、 详细记录接通知人姓名及用户提出的要求; 4 、 是否需要施工图纸、资料

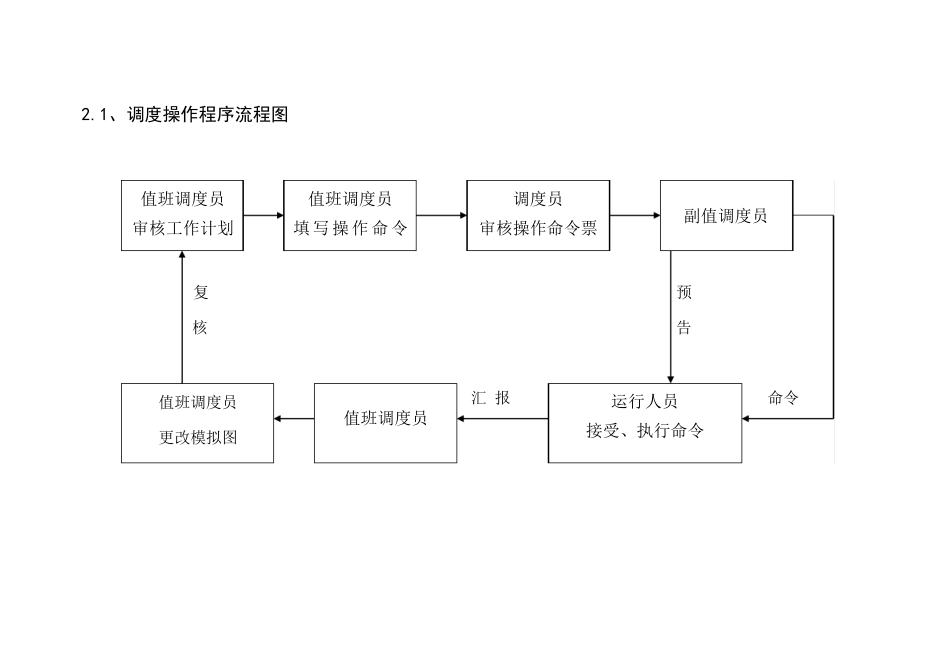

1、调度操作程序流程图 复 预 核 告 汇 报 命令 值班调度员 审核工作计划 值班调度员 填写操作命令调度员 审核操作命令票 副值调度员 运行人员 接受、执行命令 值班调度员 值班调度员 更改模拟图 要点控制: 一、 审核工作计划: 1 、 在决定倒闸操作前,值班调度员对工作计划进行审核,对需停电的设备进行现场核对; 2 、 考虑到对电力系
