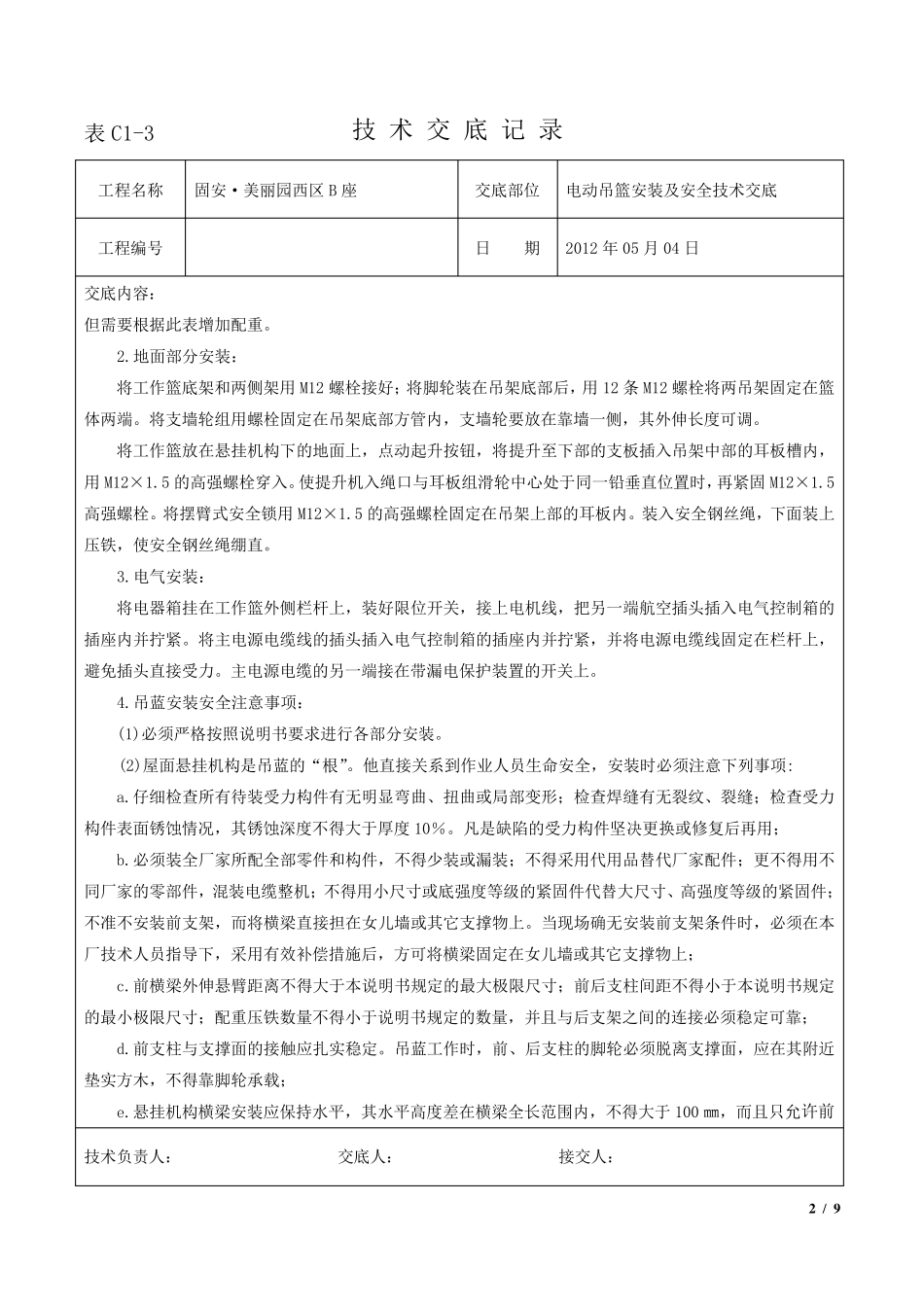

1 / 9 表C1-3 技 术 交 底 记 录 工程名称 固安·美丽园西区 B 座 交底部位 电动吊篮安装及安全技术交底 工程编号 日 期 2012 年 05 月 04 日 交底内容: 交底目标:合格,满足安全使用要求
悬挂机构安装: 悬挂机构安装在建筑物顶部平台上,左右悬挂机构之间的距离与工作篮吊点间距离相等,其误差≤500㎜
前后支柱分别套在前后导向支柱上,通过销轴将悬臂挑梁、拉纤立柱、前后支柱固定
中间连接梁高度视屋面女儿墙尺寸而定(中间连接梁中心线至屋面高度可在 1176~1776 ㎜范围内调节),标准悬臂挑梁外伸距离 L≤1
5m(ZLP800 型)或L≤1
9 m(ZLP500 型)
用销轴将前后两部分通过中间连接梁固定在一起;把三对支承板用销轴分别装在悬臂梁前端第三孔、中间连接梁前端第二孔和后支柱最后端孔;用绳夹将拉纤钢丝绳一端和索具螺旋扣连接,装在中间支承板上
拉纤钢丝绳另一端绕过后端支承板内卡套、拉纤立柱顶部和悬臂挑梁上的支承板内的卡套后夹紧
当前后支柱间距加 大 ,至使拉纤钢丝绳长 度不 够 时 ,可将固定后端支承板的连接销轴前移 数 孔安装
调节索具螺旋扣,绷 紧悬臂挑梁消 除 各 部间隙 后,再 将索具螺旋扣旋紧4~5 扣
把工作钢丝绳用绳夹固定再 悬臂挑梁前端第一销轴上,把安全钢丝绳用绳夹固定在悬臂挑梁前端第二销轴上
用绳夹固定钢丝绳时 ,必 须 把夹座扣在钢丝绳的工作段 上,使 U 型螺栓 扣在钢丝绳的松 边 上
四组 绳夹各 间隔 60 ㎜,不 得 交替 布 置
紧固绳夹时 考 虑 每 个 绳夹的合理 受 力 ,离套环 最近 处 的绳夹(第一个绳夹)应 尽 可能 地 靠 近 套环 夹紧,然 后依 次 拧 紧第二和第三个 绳夹
拧 紧第四 个 绳夹时 ,使钢丝绳松 边 少许 拱 起,以 便 受 力 后检 查 前三个 绳夹是 否 拧 紧
