沥青表面处治下封层施工方案1

编制依据 12
工程概况 13
施工组织及计划安排 24
施工方法及技术措施 35
质量验收 46
质量保证措施 57
安全保证措施 68
绿色文明施工措施 79
雨季施工措施 711

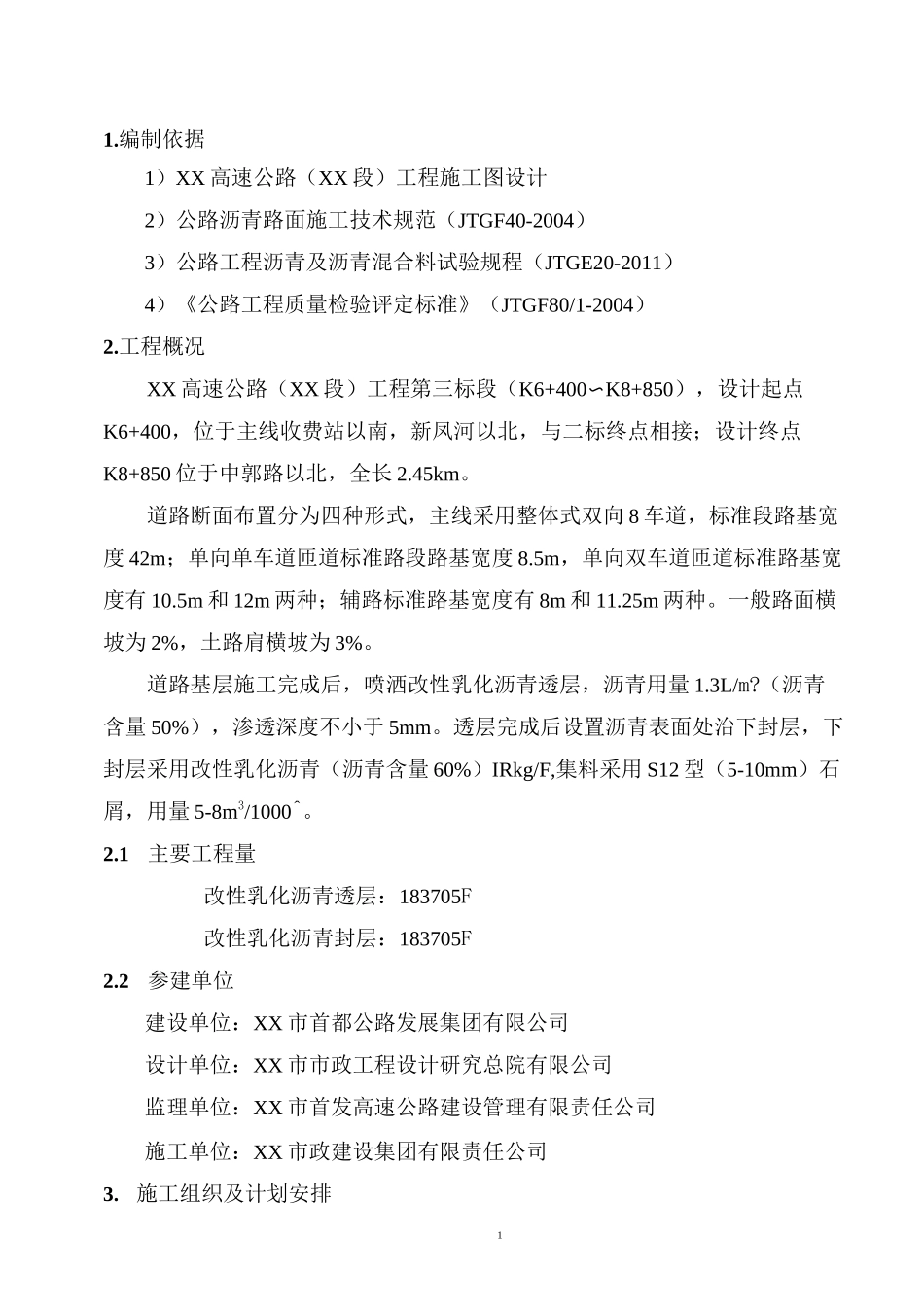

编制依据1)XX 高速公路(XX 段)工程施工图设计2)公路沥青路面施工技术规范(JTGF40-2004)3)公路工程沥青及沥青混合料试验规程(JTGE20-2011)4)《公路工程质量检验评定标准》(JTGF80/1-2004)2
工程概况XX 高速公路(XX 段)工程第三标段(K6+400〜K8+850),设计起点K6+400,位于主线收费站以南,新凤河以北,与二标终点相接;设计终点K8+850 位于中郭路以北,全长 2
道路断面布置分为四种形式,主线采用整体式双向 8 车道,标准段路基宽度 42m;单向单车道匝道标准路段路基宽度 8
5m,单向双车道匝道标准路基宽度有 10
5m 和 12m 两种;辅路标准路基宽度有 8m 和 11
25m 两种
一般路面横坡为 2%,土路肩横坡为 3%
道路基层施工完成后,喷洒改性乳化沥青透层,沥青用量 1
(沥青含量 50%),渗透深度不小于 5mm
透层完成后设置沥青表面处治下封层,下封层采用改性乳化沥青(沥青含量 60%)IRkg/F,集料采用 S12 型(5-10mm)石屑,用量 5-8m3/1000^
1主要工程量改性乳化沥青透层:183705F改性乳化沥青封层:183705F2
2参建单位建设单位:XX 市首都公路发展集团有限公司设计单位:XX 市市政工程设计研究总院有限公司监理单位:XX 市首发高速公路建设管理有限责任公司施工单位:XX 市政建设集团有限责任公司3
施工组织及计划安排23
1 施工日期计划开工日期:XX 年 6 月 30 日计划完工日期:XX 年 8 月 20 日3
