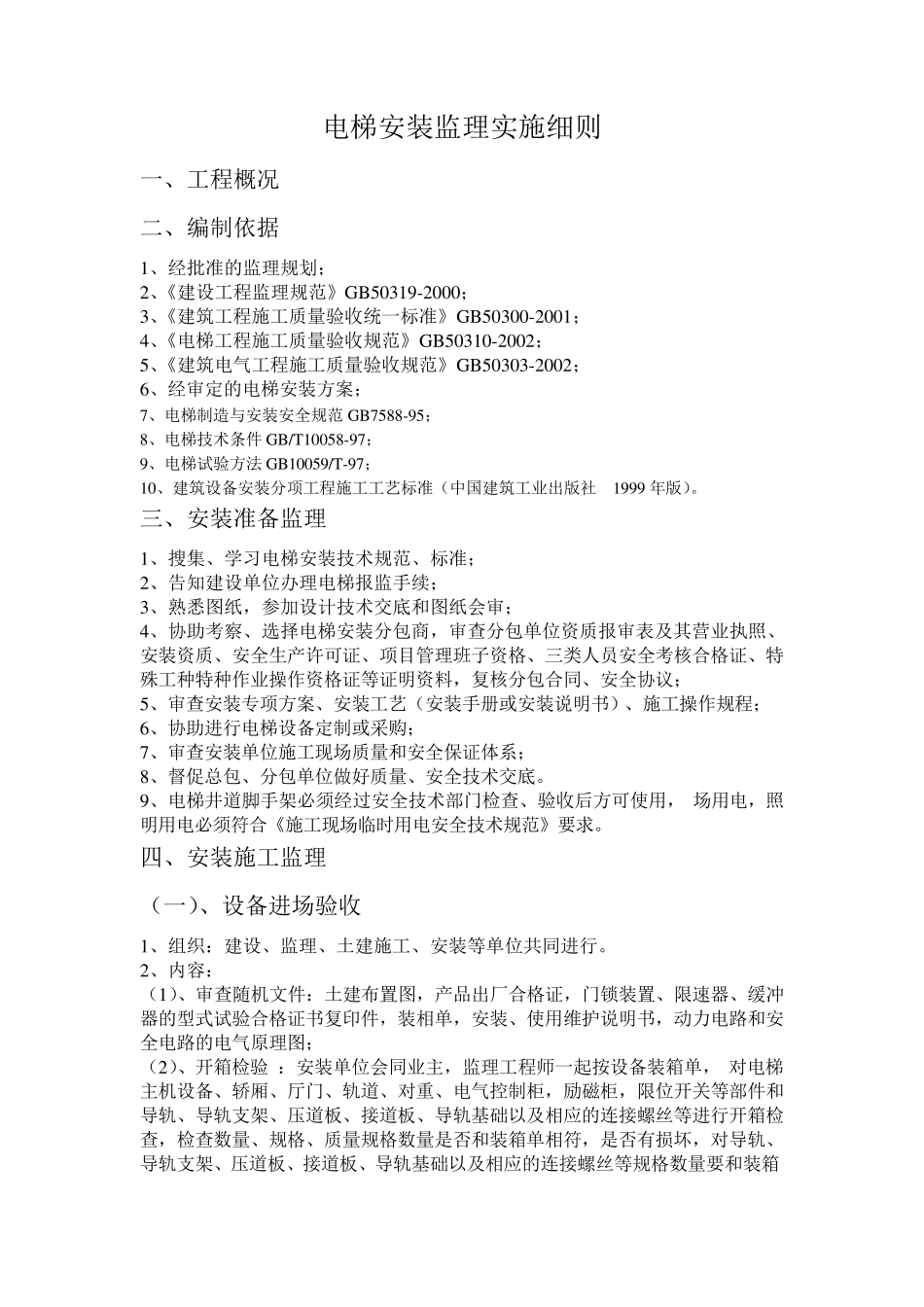

电梯安装监理实施细则 一、工程概况 二、编制依据 1、经批准的监理规划; 2、《建设工程监理规范》GB50319-2000; 3、《建筑工程施工质量验收统一标准》GB50300-2001; 4、《电梯工程施工质量验收规范》GB50310-2002; 5、《建筑电气工程施工质量验收规范》GB50303-2002; 6、经审定的电梯安装方案; 7、电梯制造与安装安全规范 GB7588-95; 8、电梯技术条件 GB/T10058-97; 9、电梯试验方法 GB10059/T-97; 10、建筑设备安装分项工程施工工艺标准(中国建筑工业出版社 1999 年版)
三、安装准备监理 1、搜集、学习电梯安装技术规范、标准; 2、告知建设单位办理电梯报监手续; 3、熟悉图纸,参加设计技术交底和图纸会审; 4、协助考察、选择电梯安装分包商,审查分包单位资质报审表及其营业执照、安装资质、安全生产许可证、项目管理班子资格、三类人员安全考核合格证、特殊工种特种作业操作资格证等证明资料,复核分包合同、安全协议; 5、审查安装专项方案、安装工艺(安装手册或安装说明书)、施工操作规程; 6、协助进行电梯设备定制或采购; 7、审查安装单位施工现场质量和安全保证体系; 8、督促总包、分包单位做好质量、安全技术交底
9、电梯井道脚手架必须经过安全技术部门检查、验收后方可使用, 场用电,照明用电必须符合《施工现场临时用电安全技术规范》要求
四、安装施工监理 (一)、设备进场验收 1、组织:建设、监理、土建施工、安装等单位共同进行

2、内容: (1)、审查随机文件:土建布置图,产品出厂合格证,门锁装置、限速器、缓冲器的型式试验合格证书复印件,装相单,安装、使用维护说明书,动力电路和安全电路的电气原理图; (2)、开箱检验 :安装单位会同业主,监理工程师一起按设备装箱单, 对电梯主机设备、轿厢、厅门、轨道
