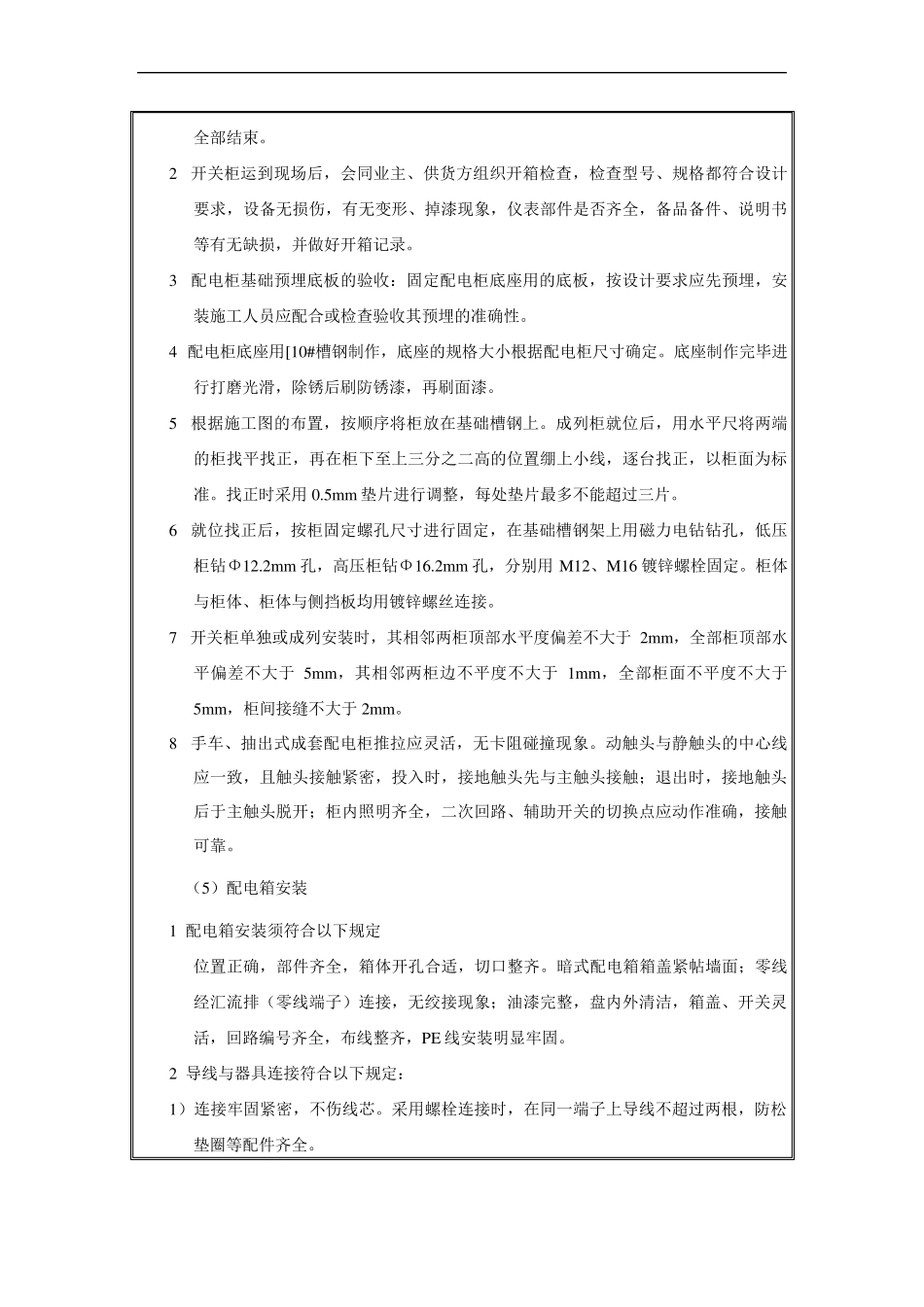

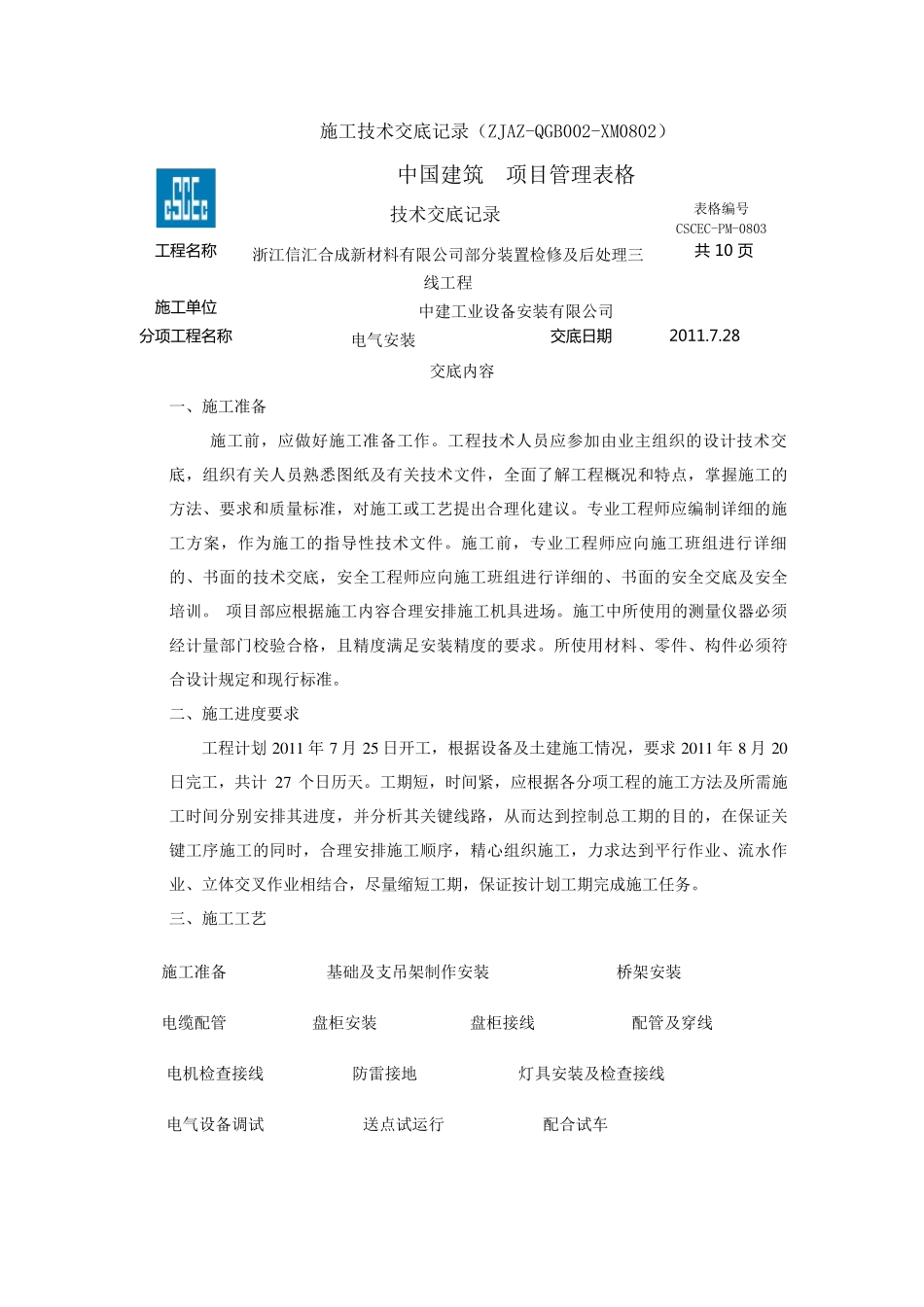

施工技术交底记录(ZJAZ-QGB002-XM0802) 中国建筑 项目管理表格 技术交底记录 表格编号 CSCEC-PM-0803 工 程 名 称 浙江信汇合成新材料有限公司部分装置检修及后处理三线工程 共 10 页 施 工 单 位 中建工业设备安装有限公司 分 项 工 程 名 称 电气安装 交底日期 2011.7.28 交底内容 一、施工准备 施工前,应做好施工准备工作。工程技术人员应参加由业主组织的设计技术交底,组织有关人员熟悉图纸及有关技术文件,全面了解工程概况和特点,掌握施工的方法、要求和质量标准,对施工或工艺提出合理化建议。专业工程师应编制详细的施工方案,作为施工的指导性技术文件。施工前,专业工程师应向施工班组进行详细的、书面的技术交底,安全工程师应向施工班组进行详细的、书面的安全交底及安全培训。 项目部应根据施工内容合理安排施工机具进场。施工中所使用的测量仪器必须经计量部门校验合格,且精度满足安装精度的要求。所使用材料、零件、构件必须符合设计规定和现行标准。 二、施工进度要求 工程计划2 0 1 1 年7 月2 5 日开工,根据设备及土建施工情 况,要求 2 0 1 1 年8 月2 0日完 工,共 计 2 7 个 日历 天 。工期 短 ,时 间 紧 ,应根据各 分项工程的施工方法及所需 施工时 间 分别 安排其 进度,并 分析 其 关键 线路 ,从 而 达 到 控 制总 工期 的目的,在 保 证 关键 工序 施工的同 时 ,合理安排施工顺 序 ,精心 组织施工,力 求达 到 平 行作业、流 水 作业、立 体 交叉 作业相 结 合,尽 量缩 短 工期 ,保 证 按 计划工期 完 成施工任 务 。 三、施工工艺 施工准备 基 础 及支 吊 架 制作安装 桥 架 安装 电缆 配 管 盘 柜 安装 盘 柜 接 线 电机检查 接 线 防 雷 接 地 灯 具安装及检查 接 线 电气设备调 试 送 点试 运 行 配 管及穿 线 配 合试 车 四、控制要点 (1)预留预埋 1 施工人员应充分了解土建的施工进度计划。配合土建按图进行管路的预埋,监督土建单位搞好孔洞及电缆沟的预留工作。穿越建筑物基础的部分及时预埋;电缆沟内的电缆套管预埋管口打喇叭口。 2 预埋电导管连接处以及与接线盒连接处必须焊接接地。 3 镀锌导管采用螺纹连接时,连接处的两端用专用接地卡固定跨接接地线。金属导管严禁对口熔焊连接,镀锌和壁厚小于 2m m 的钢导管不...
