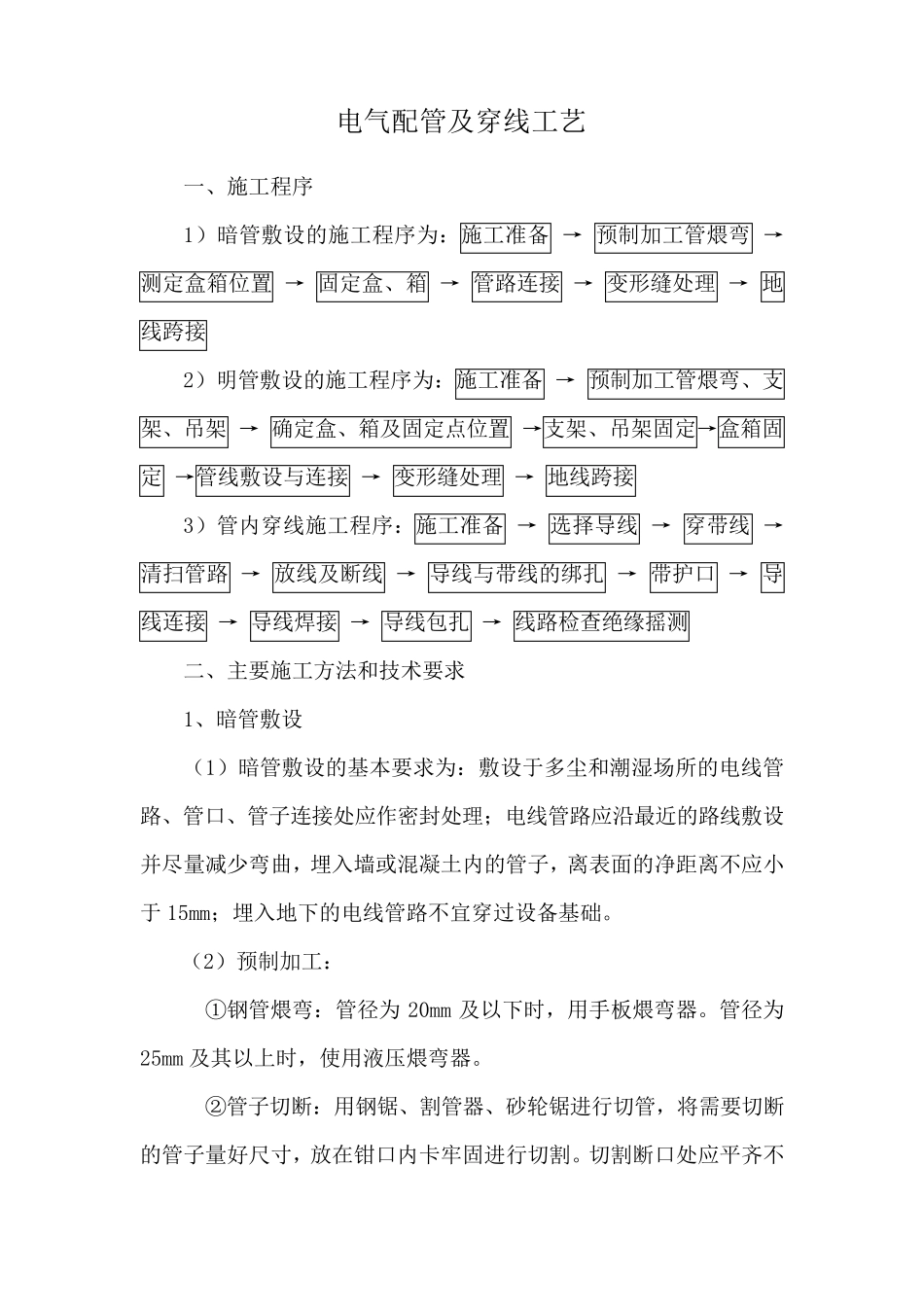

电气配管及穿线工艺 一、施工程序 1)暗管敷设的施工程序为:施工准备 → 预制加工管煨弯 → 测定盒箱位置 → 固定盒、箱 → 管路连接 → 变形缝处理 → 地线跨接 2)明管敷设的施工程序为:施工准备 → 预制加工管煨弯、支架、吊架 → 确定盒、箱及固定点位置 →支架、吊架固定→盒箱固定 →管线敷设与连接 → 变形缝处理 → 地线跨接 3)管内穿线施工程序:施工准备 → 选择导线 → 穿带线 → 清扫管路 → 放线及断线 → 导线与带线的绑扎 → 带护口 → 导线连接 → 导线焊接 → 导线包扎 → 线路检查绝缘摇测 二、主要施工方法和技术要求 1、暗管敷设 (1)暗管敷设的基本要求为:敷设于多尘和潮湿场所的电线管路、管口、管子连接处应作密封处理;电线管路应沿最近的路线敷设并尽量减少弯曲,埋入墙或混凝土内的管子,离表面的净距离不应小于 15mm;埋入地下的电线管路不宜穿过设备基础。 (2)预制加工: ①钢管煨弯:管径为20mm 及以下时,用手板煨弯器。管径为25mm 及其以上时,使用液压煨弯器。 ②管子切断:用钢锯、割管器、砂轮锯进行切管,将需要切断的管子量好尺寸,放在钳口内卡牢固进行切割。切割断口处应平齐不歪 斜 , 管 口 刮 锉 光 滑 、 无 毛 刺 , 管 内 铁 屑 除 净 。 ③ 管 子 套 丝 : 采 用 套 丝 板 、 套 管 机 。 采 用 套 丝 板 时 , 应 根 据 管外 径 选 择 相 应 板 牙 , 套 丝 过 程 中 , 要 均 匀 用 力 ; 采 用 套 丝 机 时 , 应 注意 及 时 浇 冷 却 液 , 丝 扣 不 乱 不 过 长 , 消 除 渣 屑 , 丝 扣 干 净 清 晰 。 ( 3) 测 定 盒 、 箱 位 置 : 根 据 设 计 要 求 确 定 盒 、 箱 轴 线 位 置 , 以土 建 弹 出 的 水 平 线 为 基 准 , 挂 线 找 正 , 标 出 盒 、 箱 实 际 尺 寸 位 置 。 ( 4) 固 定 盒 、 箱 : 先 稳 住 盒 、 箱 , 然 后 灌 浆 , 要 求 砂 浆 饱 满 、平 整 牢 固 、 位 置 正 确 。 现 浇 混 凝 土 板 墙 固 定 盒 、 箱 加 支 铁 固 定 ; 现 浇混 凝 土 楼 板 , 将 盒 子 堵 好 随 底 板 钢 筋 固 定 牢 , 管 路 配 好 后 , 随 土 建 浇灌...
