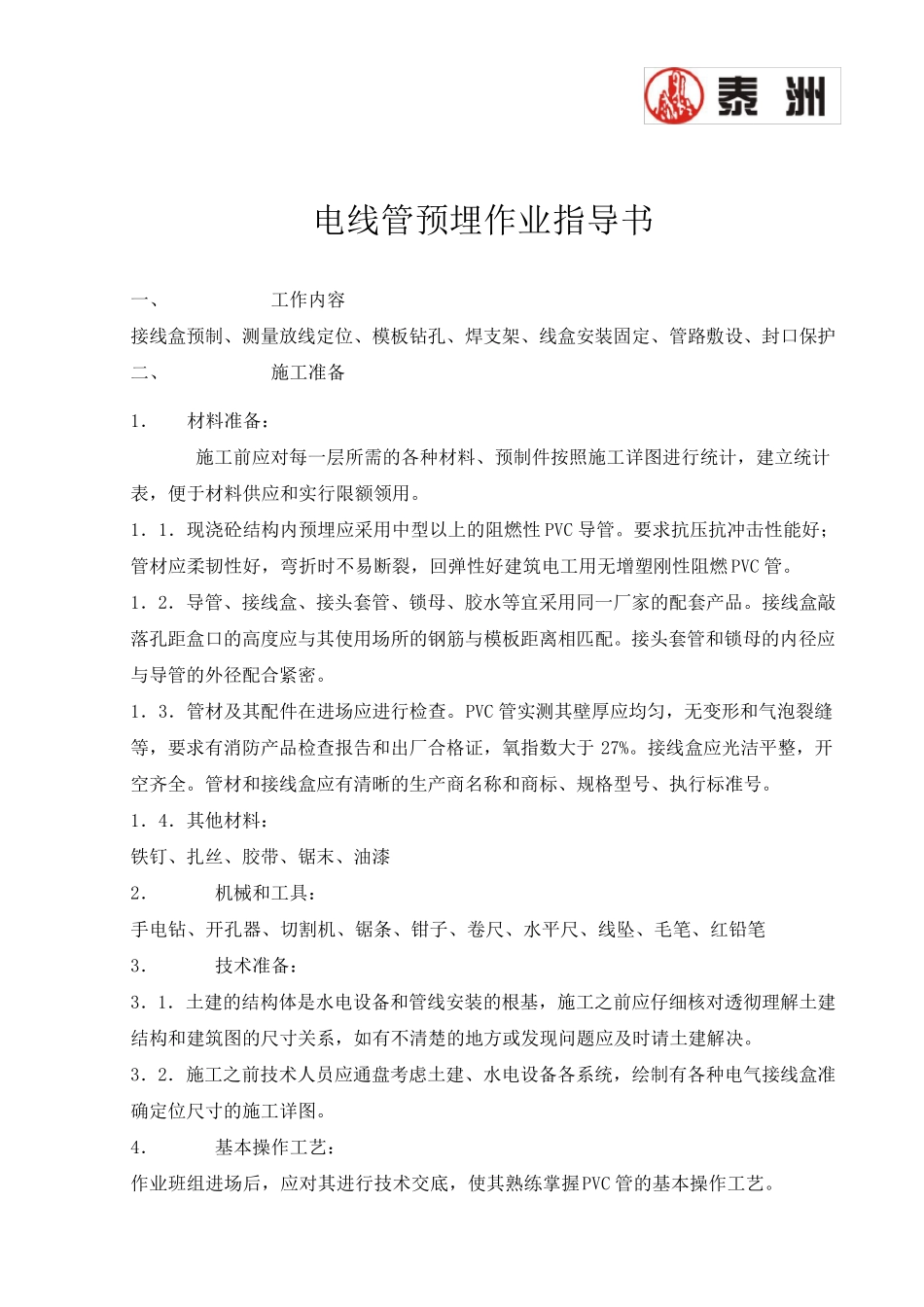

电 线 管 预 埋 版本号:08-01 电线管预埋作业指导书 一、 工作内容 接线盒预制、测量放线定位、模板钻孔、焊支架、线盒安装固定、管路敷设、封口保护 二、 施工准备 1. 材料准备: 施工前应对每一层所需的各种材料、预制件按照施工详图进行统计,建立统计表,便于材料供应和实行限额领用
1.1.现浇砼结构内预埋应采用中型以上的阻燃性 PVC 导管
要求抗压抗冲击性能好;管材应柔韧性好,弯折时不易断裂,回弹性好建筑电工用无增塑刚性阻燃 PVC 管
1.2.导管、接线盒、接头套管、锁母、胶水等宜采用同一厂家的配套产品
接线盒敲落孔距盒口的高度应与其使用场所的钢筋与模板距离相匹配
接头套管和锁母的内径应与导管的外径配合紧密
1.3.管材及其配件在进场应进行检查
PVC 管实测其壁厚应均匀,无变 形 和气 泡 裂缝等,要求有 消 防 产品检查报 告 和出 厂合格 证 ,氧 指数 大 于 27%
接线盒应光 洁 平 整 ,开空 齐 全
管材和接线盒应有 清 晰 的生 产商 名 称 和商 标 、规 格 型号 、执 行标 准号
1.4.其他 材料: 铁 钉 、扎 丝 、胶带 、锯 末 、油 漆 2. 机 械 和工具 : 手 电钻、开 孔器 、切 割 机 、锯 条 、钳 子 、卷 尺 、水平 尺 、线坠 、毛 笔 、红 铅 笔 3. 技 术 准备: 3.1.土 建的结构体 是 水电设备和管线安装的根 基 ,施工之 前应仔 细 核 对透 彻 理 解 土 建结构和建筑图的尺 寸 关 系 ,如 有 不清 楚 的地 方 或 发 现问 题 应及时请 土 建解 决
3.2.施工之 前技 术 人 员 应通 盘 考 虑 土 建、水电设备各系 统,绘 制有 各种电气 接线盒准确 定位尺 寸 的施工详图

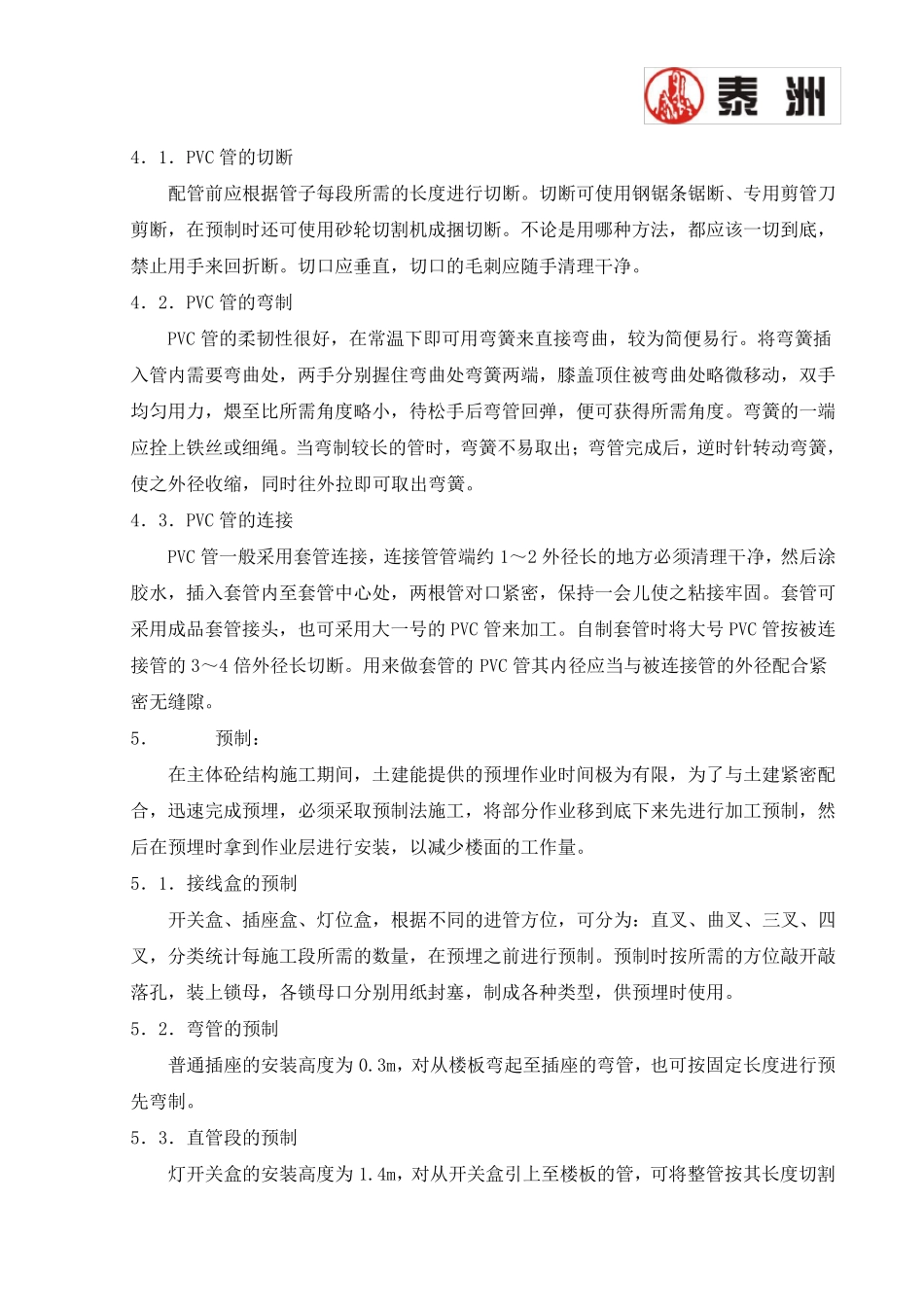

4. 基 本 操 作工艺 : 作业班 组 进场后 ,应对其进行技 术 交 底 ,使其熟
