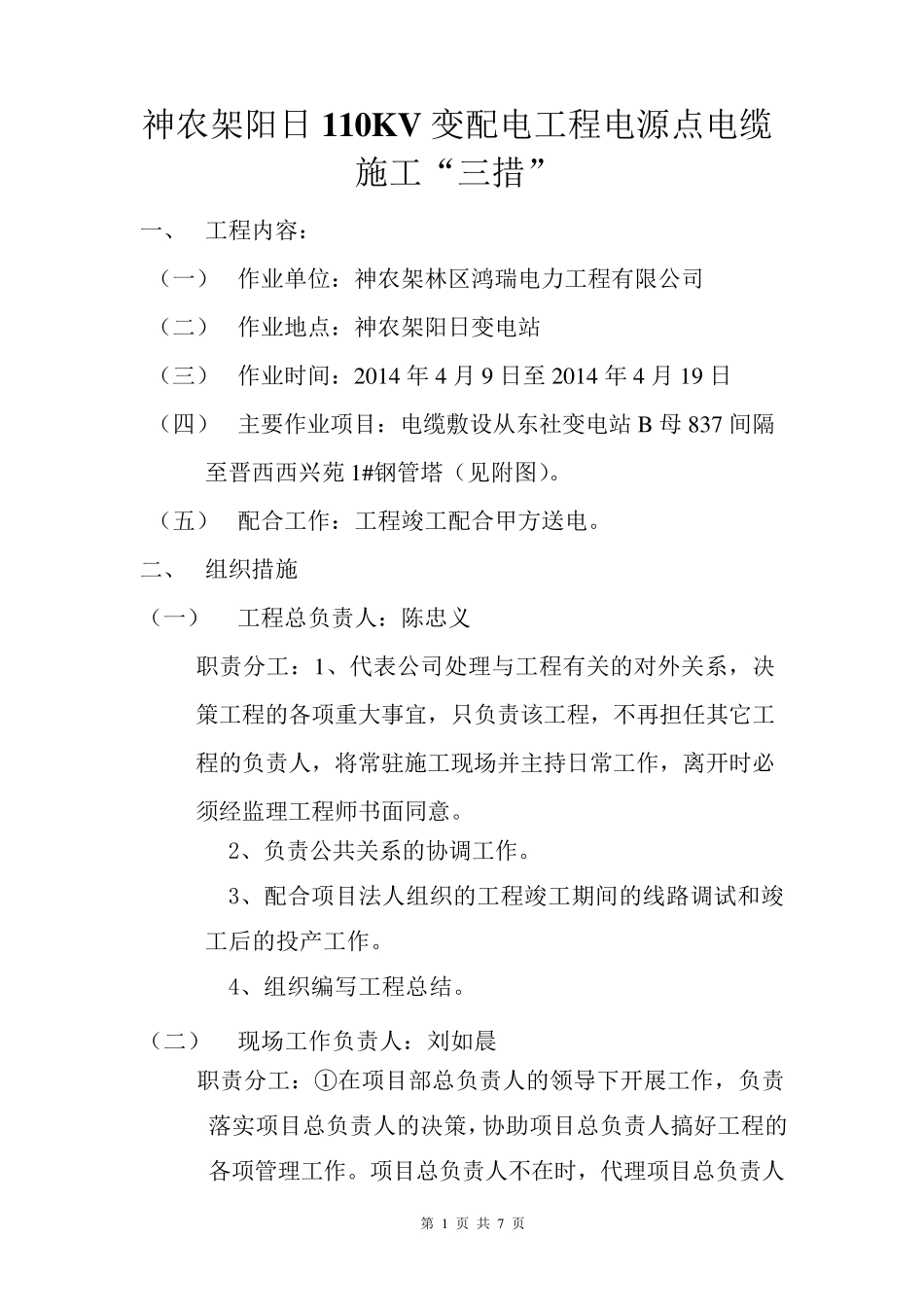

第 1 页 共 7 页 神农架阳日110KV 变配电工程电源点电缆施工“三措” 一、 工程内容: (一) 作业单位:神农架林区鸿瑞电力工程有限公司 (二) 作业地点:神农架阳日变电站 (三) 作业时间:2014 年 4 月 9 日至 2014 年 4 月 19 日 (四) 主要作业项目:电缆敷设从东社变电站 B 母 837 间隔至晋西西兴苑 1#钢管塔(见附图)
(五) 配合工作:工程竣工配合甲方送电
二、 组织措施 (一) 工程总负责人:陈忠义 职责分工:1、代表公司处理与工程有关的对外关系,决策工程的各项重大事宜,只负责该工程,不再担任其它工程的负责人,将常驻施工现场并主持日常工作,离开时必须经监理工程师书面同意
2、负责公共关系的协调工作
3、配合项目法人组织的工程竣工期间的线路调试和竣工后的投产工作
4、组织编写工程总结
(二) 现场工作负责人:刘如晨 职责分工:①在项目部总负责人的领导下开展工作,负责落实项目总负责人的决策,协助项目总负责人搞 好 工程的各项管理工作
项目总负责人不在时,代理项目总负责人第 2 页 共 7 页 的工作
②协助项目总负责人安排日常施工生产,调度工作,科学、合理组织各种资源的投入
③协助项目总负责人搞好工程质量、安全、环保及文明施工等内容的管理安排工作
④协助项目经理搞好材料供应、计划等方面的工作
(三) 安全负责人:刘慧敏 职责分工:在项目部和公司安监部门的领导下做好安全施工管理工作
监督安全技术措施的执行、设施的落实
监督检查项目部施工现场的安全施工和文明施工
对重要施工项目和危险作业的施工,亲临现场检查和指导
协助项目部经理布置检查安全日活动
监督施工人员按章操作
协助项目部经理进行事故调查和分析
做好机具的安全检查工作

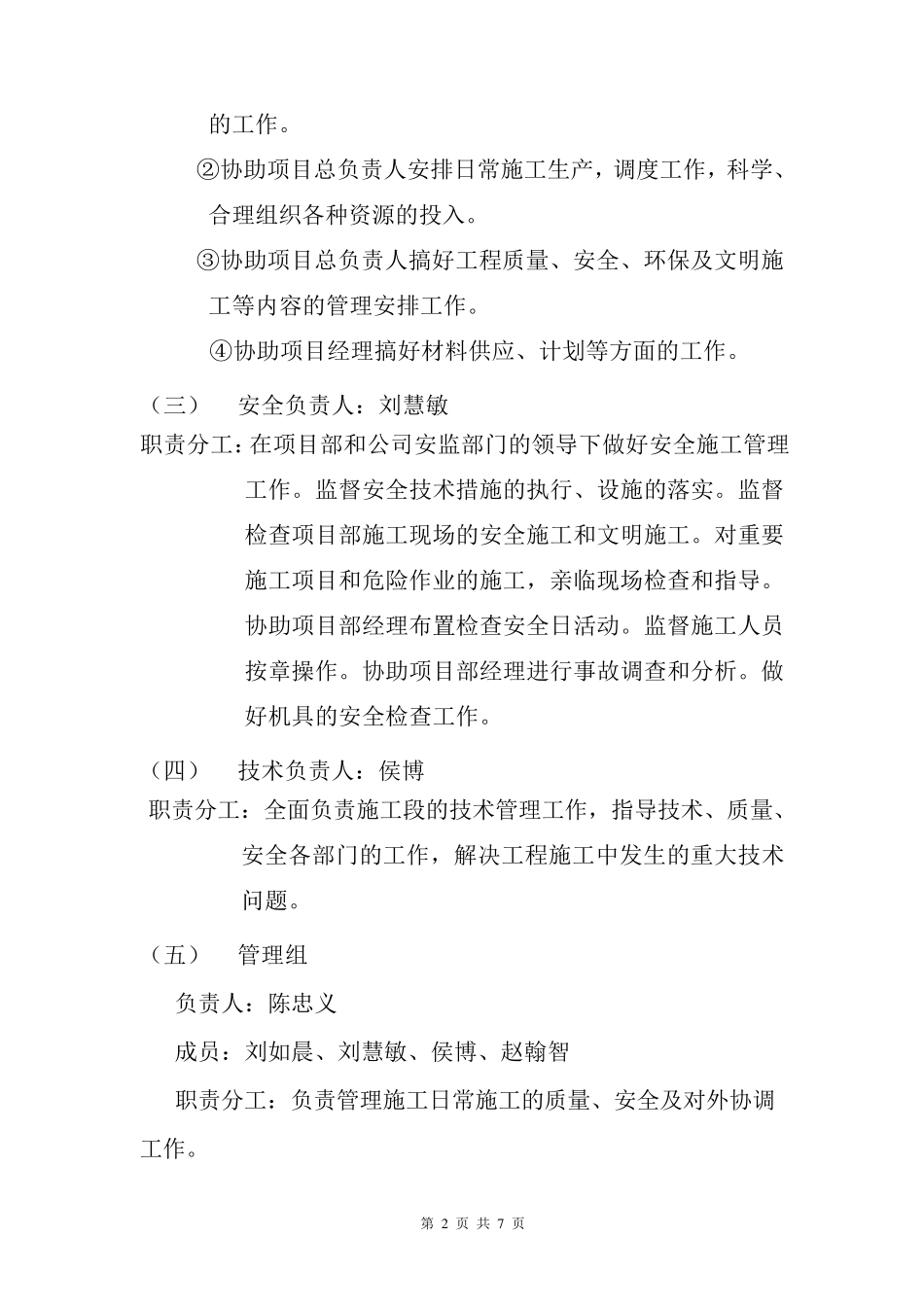

(四) 技术负责人:侯博 职责分工:全面负责施工段的技术管理工作,指导技术、质量、安全各
