施工组织设计 第一章 工程概况 一、总体概况 1
1 工程概况: 1
1 工程简述 本工程沿迎新北三巷北侧道路中心线以北 12 米处新建 16 根电力排管,西起大同路,东至新兰路,路径长 2
014 公里;全线新建 10 根过路电力管 7 处,路径长 0
185 公里;新设建电力检查井 27 座,2 米*2
2米电缆隧道 32 米
二、设计概况 1、电缆排管: 迎新北三巷北侧新建 16 根电缆排管,路径长 2
014 公里,采用 M-P-P改性聚丙烯电力保护管,电力保护管采用 C20 混凝土包封
在道路桩号为 K0+050、KO+360、KO+730、K1+050、K1+480、K1+740、K1+970 处新建 10 根过路管,路径总长 0
185 公里
K0+050 处电力保护管采用M-P-P/225*13 管材,其余过路管处均采用N-HAP-180*4热浸锌钢制管
2、电力检查井、隧道: 电力检查井、电力隧道均为钢筋混凝土结构,外防水采用 SY 115D/0
6 系列双层高分子复合防水卷材, 1:2
5 水泥砂浆防水保护层,电缆支架采用热镀锌角钢电缆支架

3、接地装置: 电力排管全线敷设一根-5*50 接地扁钢,隧道及检查井内敷设两根施工组织设计 -50*5 接地扁钢并与角钢支架连接,与接地网联通
全线每间隔0
3 公里设接地网1 组,共计8 组
三、工程特点 工作量大,战线长,工期紧,1#井向西过路管采用托管施工,施工难度较大,且与道路施工单位、各管线施工单位存在严重交叉作业,影响施工进度因素较多
我公司将本着和谐共处的原则,处理好与其它施工单位的关系
四、工程承包范围 本工程施工范围包括:电缆排管施工、电缆托管施工、检查井施工、电缆隧道施工等图纸上全部内容

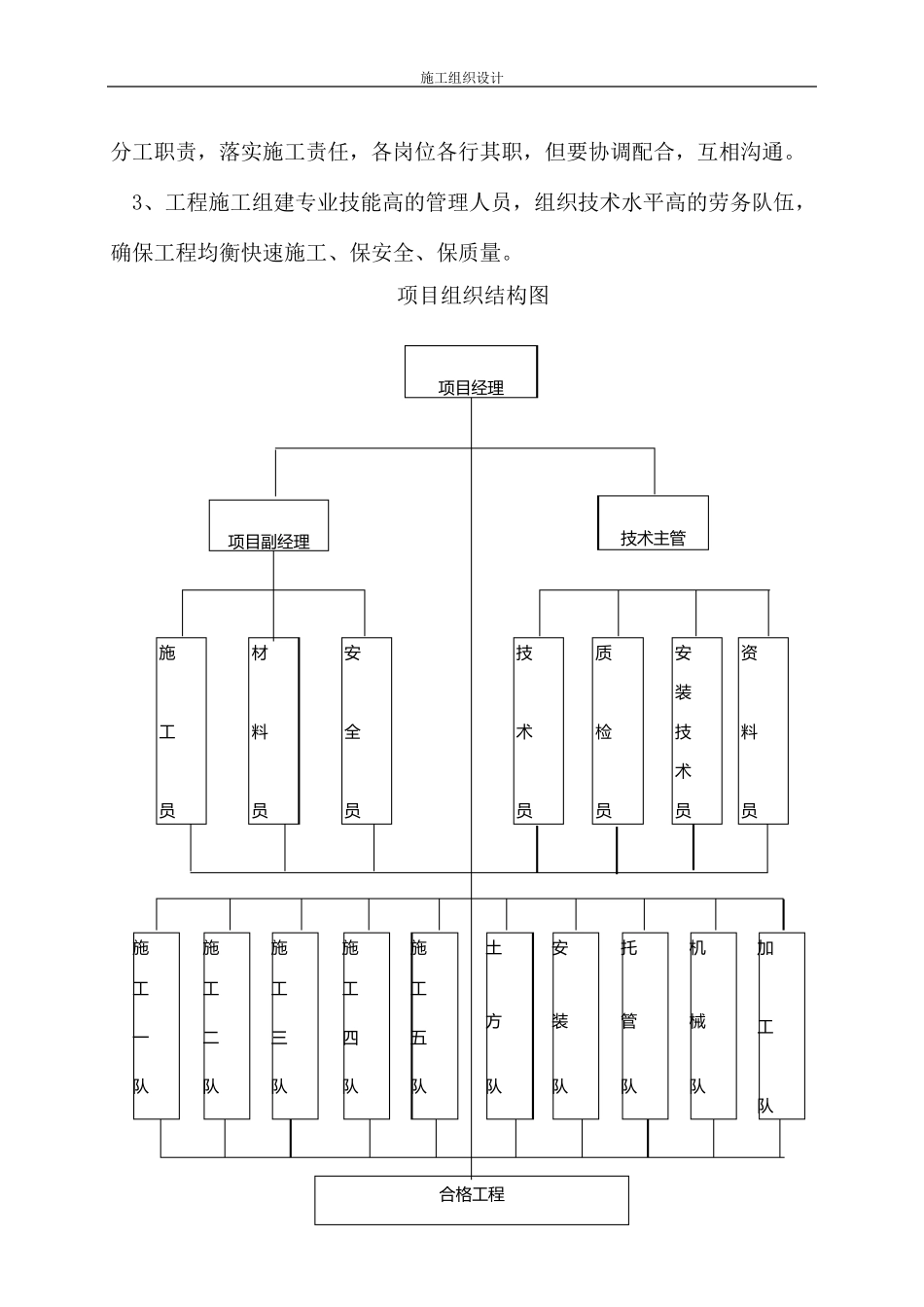

第二章 施工组织机构及施工部署 一、施工组织机构 1、组建以项目经理为核心的现场施工项目经
