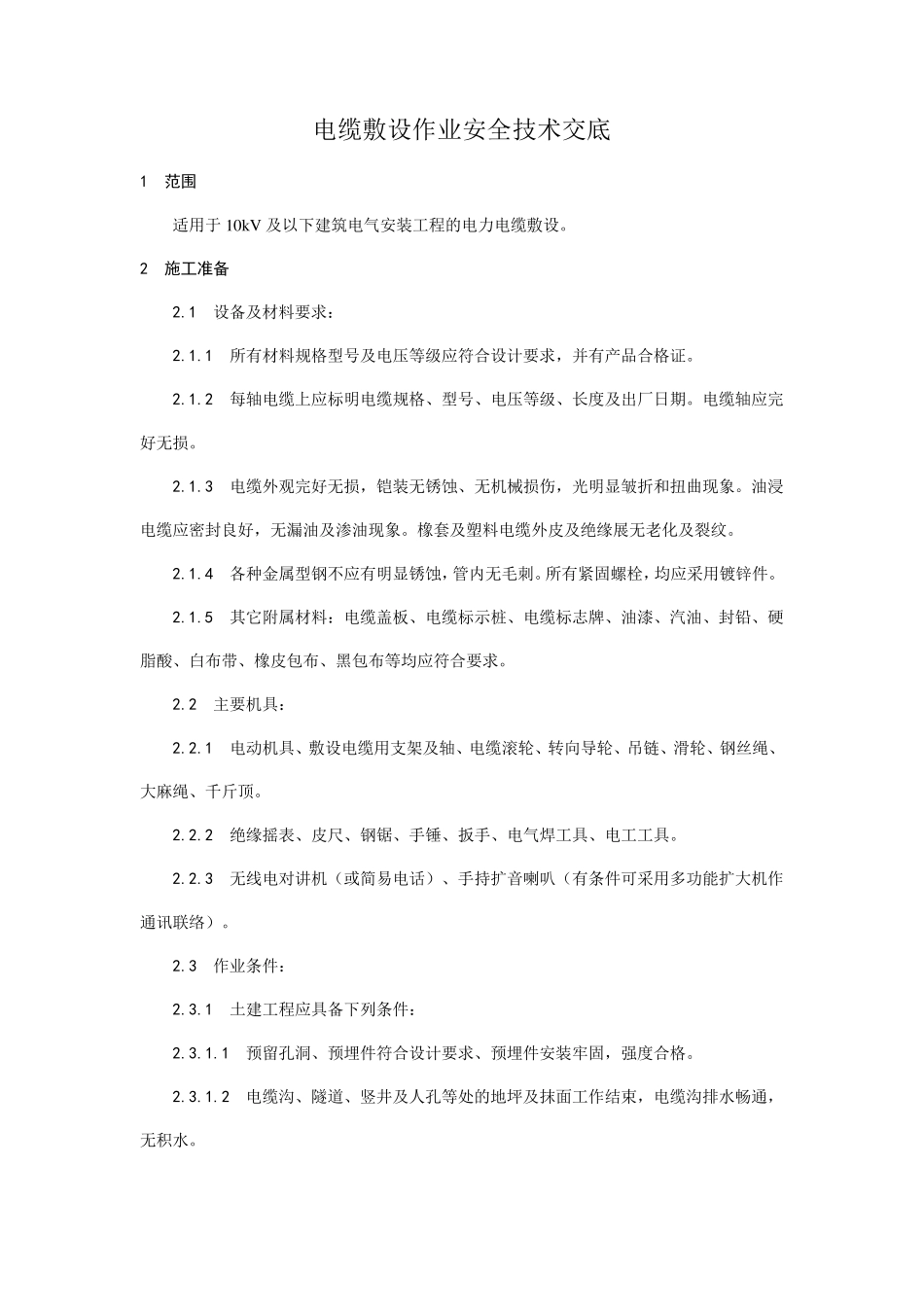

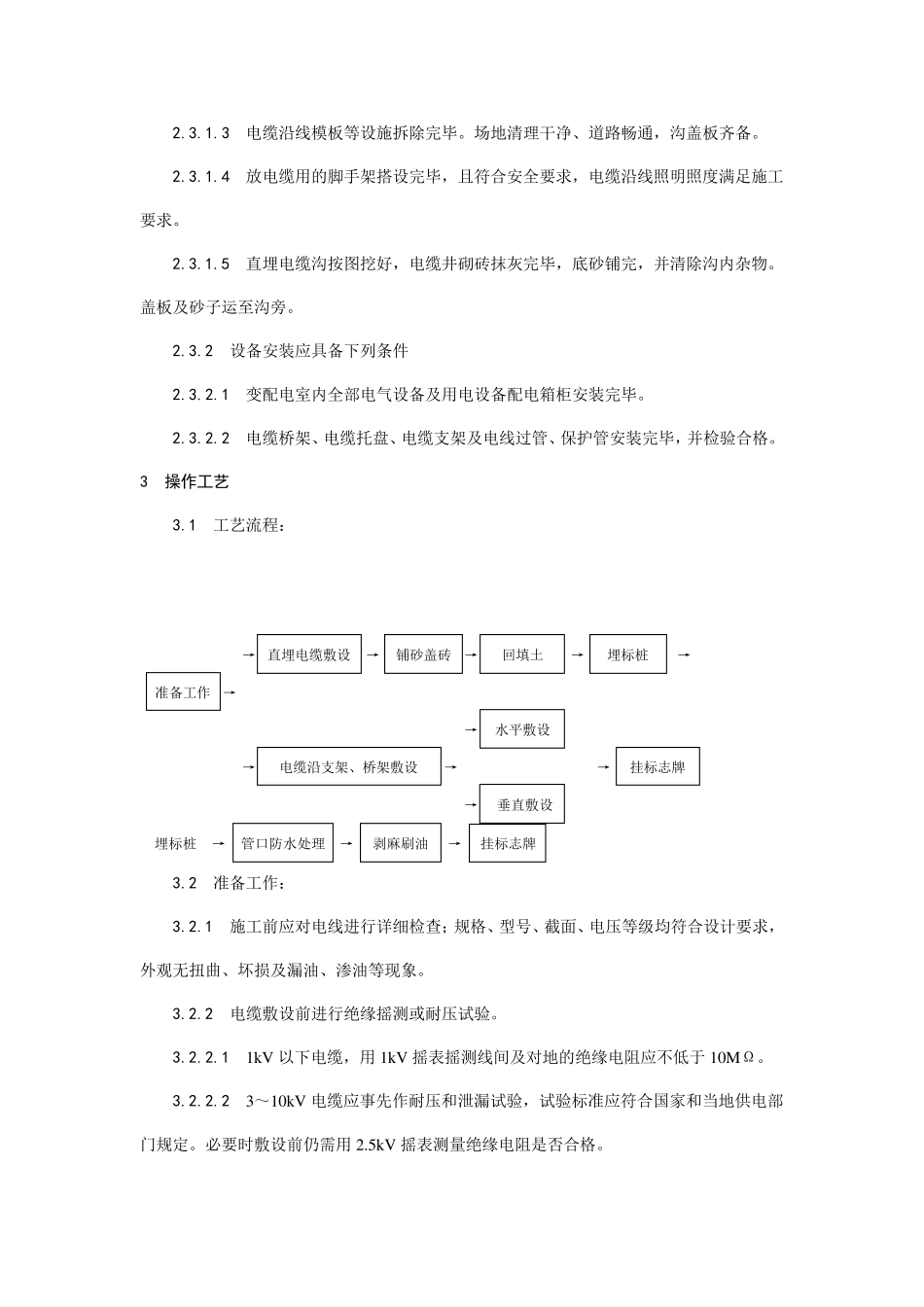

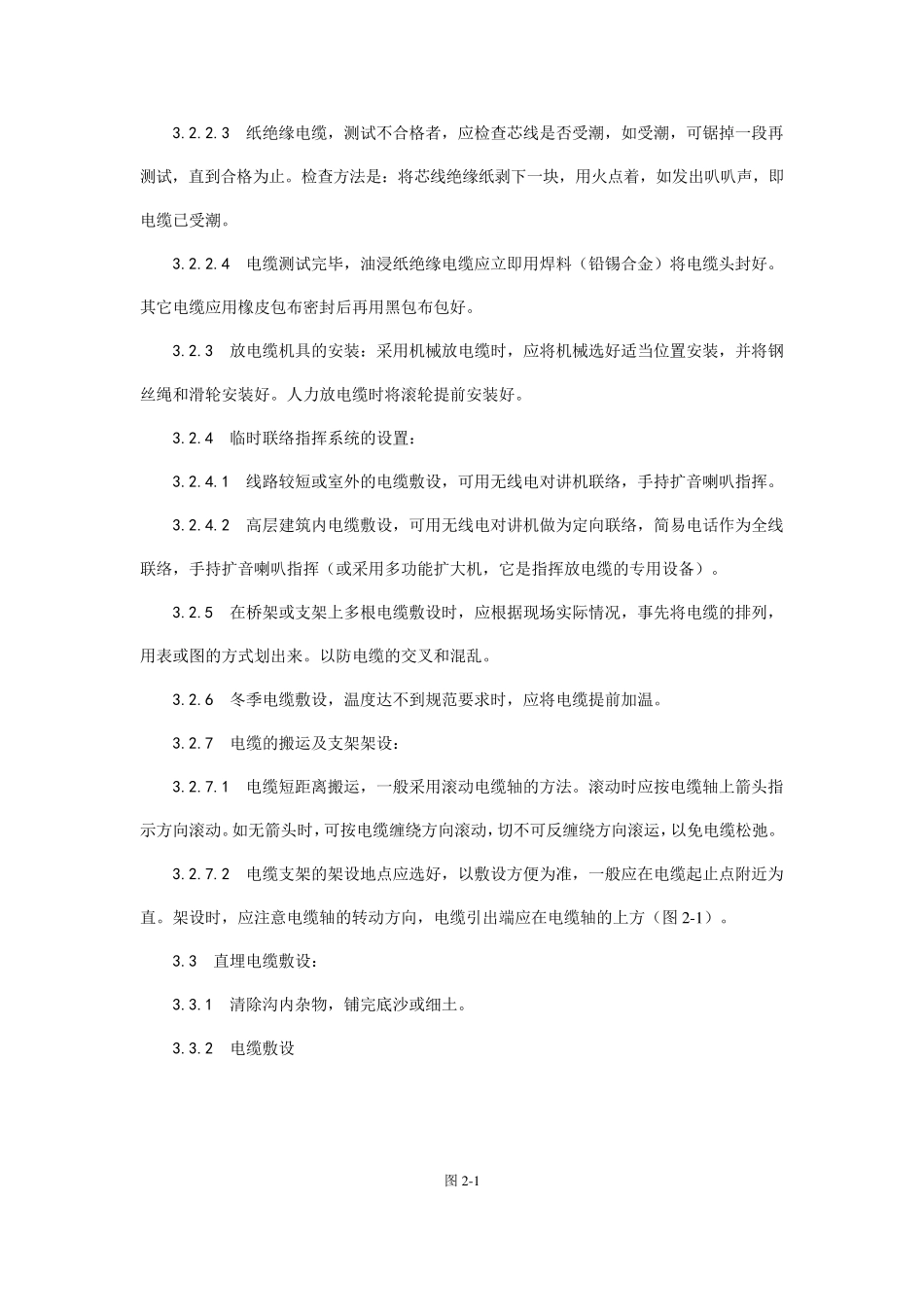

电缆敷设作业安全技术交底 1 范围 适用于10kV 及以下建筑电气安装工程的电力电缆敷设。 2 施工准备 2.1 设备及材料要求: 2.1.1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证。 2.1.2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。电缆轴应完好无损。 2.1.3 电缆外观完好无损,铠装无锈蚀、无机械损伤,光明显皱折和扭曲现象。油浸电缆应密封良好,无漏油及渗油现象。橡套及塑料电缆外皮及绝缘展无老化及裂纹。 2.1.4 各种金属型钢不应有明显锈蚀,管内无毛刺。所有紧固螺栓,均应采用镀锌件。 2.1.5 其它附属材料:电缆盖板、电缆标示桩、电缆标志牌、油漆、汽油、封铅、硬脂酸、白布带、橡皮包布、黑包布等均应符合要求。 2.2 主要机具: 2.2.1 电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶。 2.2.2 绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具。 2.2.3 无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采用多功能扩大机作通讯联络)。 2.3 作业条件: 2.3.1 土建工程应具备下列条件: 2.3.1.1 预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格。 2.3.1.2 电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水畅通,无积水。 2.3.1.3 电 缆 沿 线 模 板 等 设 施 拆 除 完 毕 。 场 地 清 理 干 净 、 道 路 畅 通 , 沟 盖 板 齐 备 。 2.3.1.4 放 电 缆 用 的 脚 手 架 搭 设 完 毕 , 且 符 合 安 全 要 求 , 电 缆 沿 线 照 明 照 度 满 足 施 工要 求 。 2.3.1.5 直 埋 电 缆 沟 按 图 挖 好 , 电 缆 井 砌 砖 抹 灰 完 毕 , 底 砂 铺 完 , 并 清 除 沟 内 杂 物 。盖 板 及 砂 子 运 至 沟 旁 。 2.3.2 设 备 安 装 应 具 备 下 列 条 件 2.3.2.1 变 配 电 室 内 全 部 电 气 设 备 及 用 电 设 备 配 电 箱 柜 安 装 完 毕 。 2.3.2.2 电 缆 桥 架 、 电 缆 托 盘 、 电 缆 支 架 及 电 线 过 管 、 保 护 管 安 装 完 毕 , 并 检 验 合 格 。 3 操作工艺 3.1 工 艺 流 程 : → 直 埋 电 缆 敷 设 → 铺 砂 盖 砖 → 回 填 土 → 埋 标 桩 → 准 备...
