1 电缆敷设施工工艺标准 1 范围 本工艺标准适用于10kV 及以下塑型电力电缆的敷设,适用于福建省配网、业扩工程的施工
2 施工流程图 3 施工准备 3
1 施工机具要求: 3
1 展放机具:机动绞磨、敷设电缆用的支架及轴、电缆施放滑车、牵引网套、吊链、防捻器、钢丝绳、大麻绳、千斤顶; 敷设前准备 电缆沿支架、桥架敷设 排 管 敷 设 直埋沟开挖 敷设底沙 敷设电缆 敷沙盖砖 回填土 埋标志桩 直 埋 敷 设 挂 标 志 牌 管口防水处理 竣工验收 敷设电缆 电缆上架、固定 2 3
2 测量工具:绝缘摇表、皮尺、拉力计; 3
3 通讯工具:无线电对讲机、手机或手持扩音喇叭; 3
4 常用工具:楼梯、钢钎、钢锯、手锤、扳手、电工工具; 3
5 防护工具:硬围栏、围网、警戒绳、警示灯、照明灯具
2 技术准备 3
1 核对施工图纸,确认电缆敷设的管、沟走廊; 3
2 核对电缆资料,确认电缆盘上应标明的电缆规格、型号、电压等级以及长度符合设计要求,电缆盘应完好无损; 3

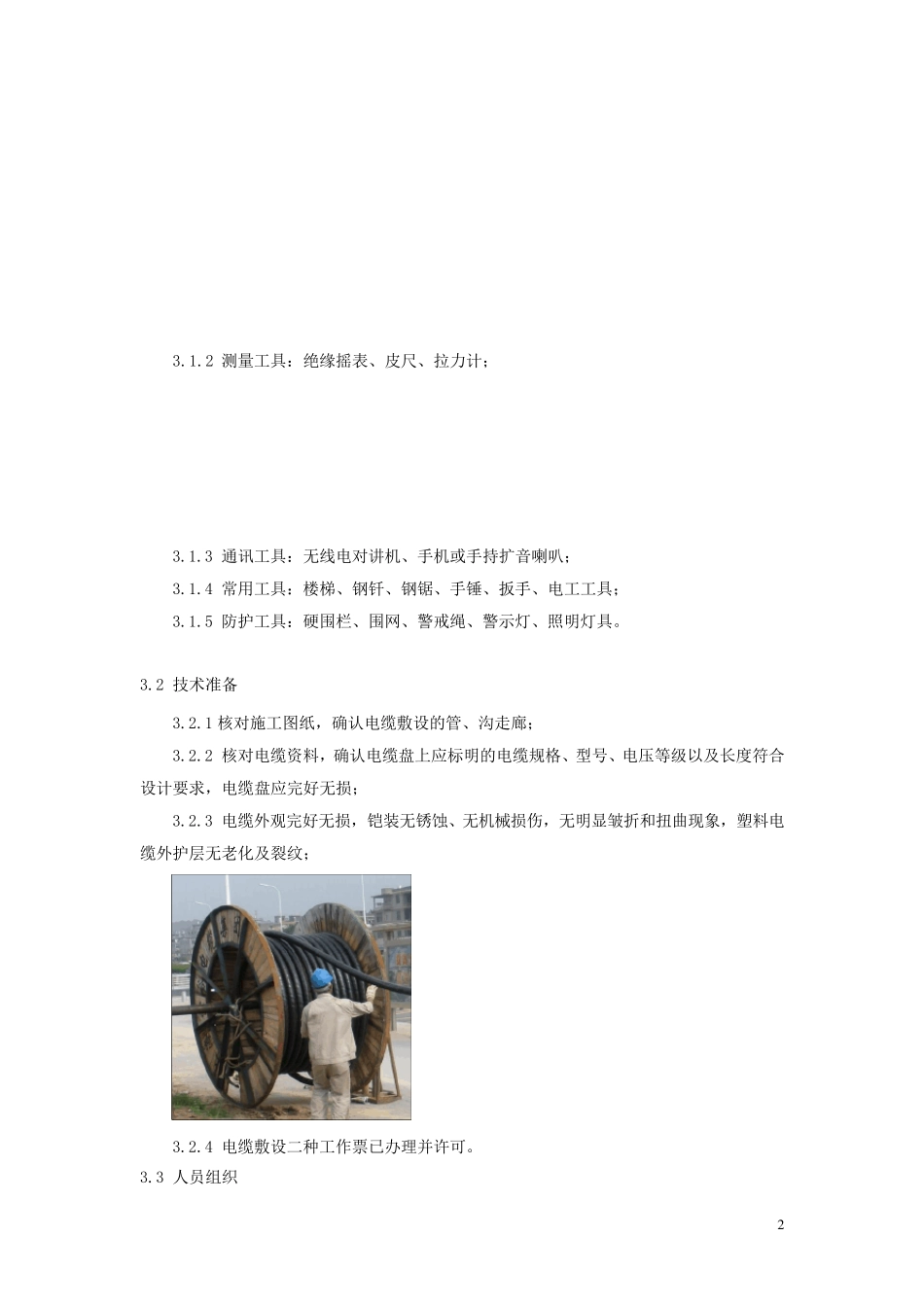

3 电缆外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折和扭曲现象,塑料电缆外护层无老化及裂纹; 3
4 电缆敷设二种工作票已办理并许可
3 人员组织 3 技 术 人 员 、 监 理 或 监 督 人 员 到 位 , 电 缆 敷 设 专 业 施 工 人 员 到 位
4 作 业 条 件 4
1 与 电 缆 线 路 安 装 有 关 的 建 筑 物 、 构 筑 物 的 建 筑 工 程 质 量 , 应 符 合 国 家 现 行 的 建 筑 工程 施 工 及 验 收 规 范 中 的 有 关 规 定 ,应 满 足 设 计 要 求
2 电 缆 线 路 安 装 前 , 建 筑 工 程 应 具 备 下 列 条 件 : 4
1 预 留 孔 洞 、 预 埋 件 符 合 设
