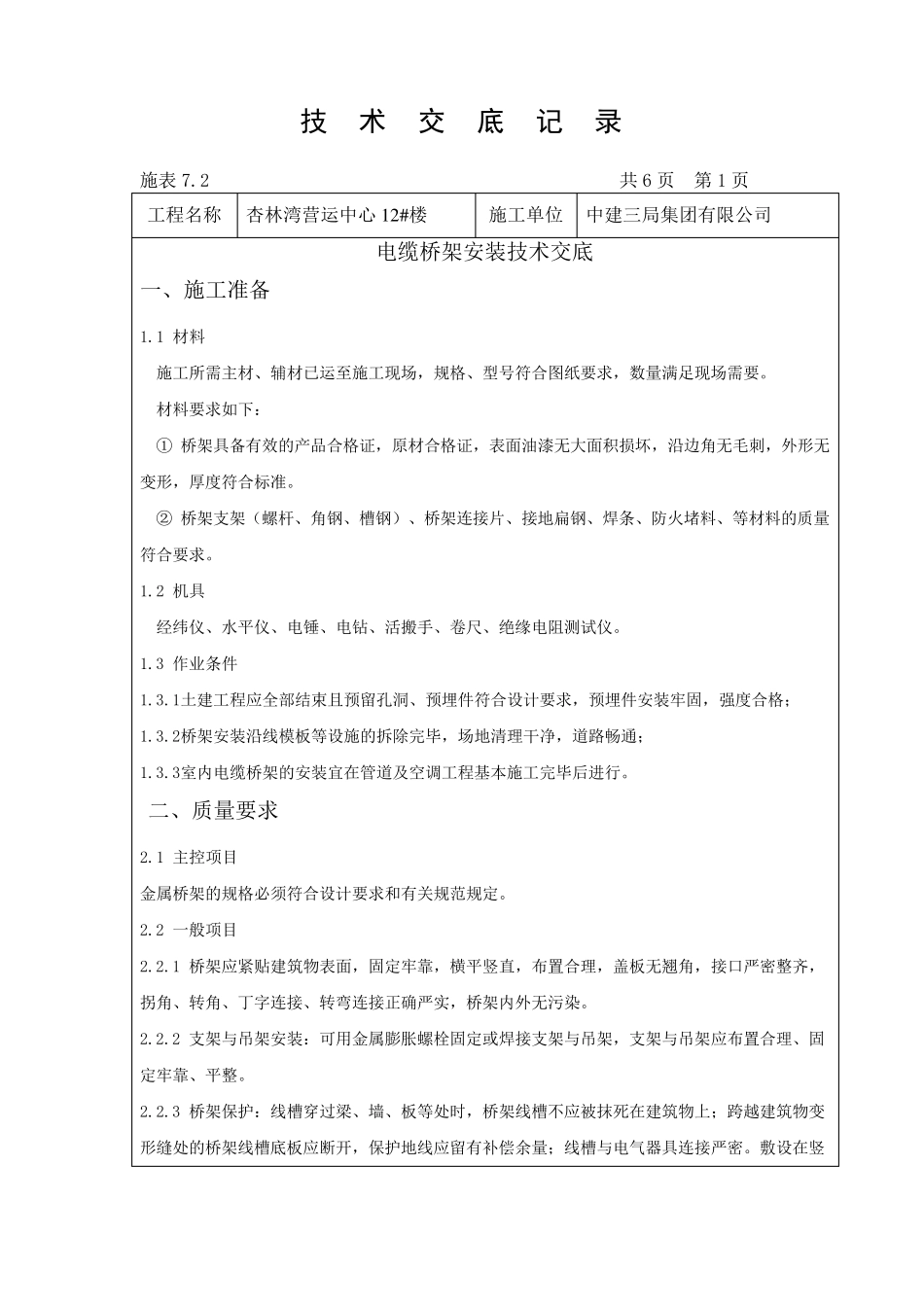

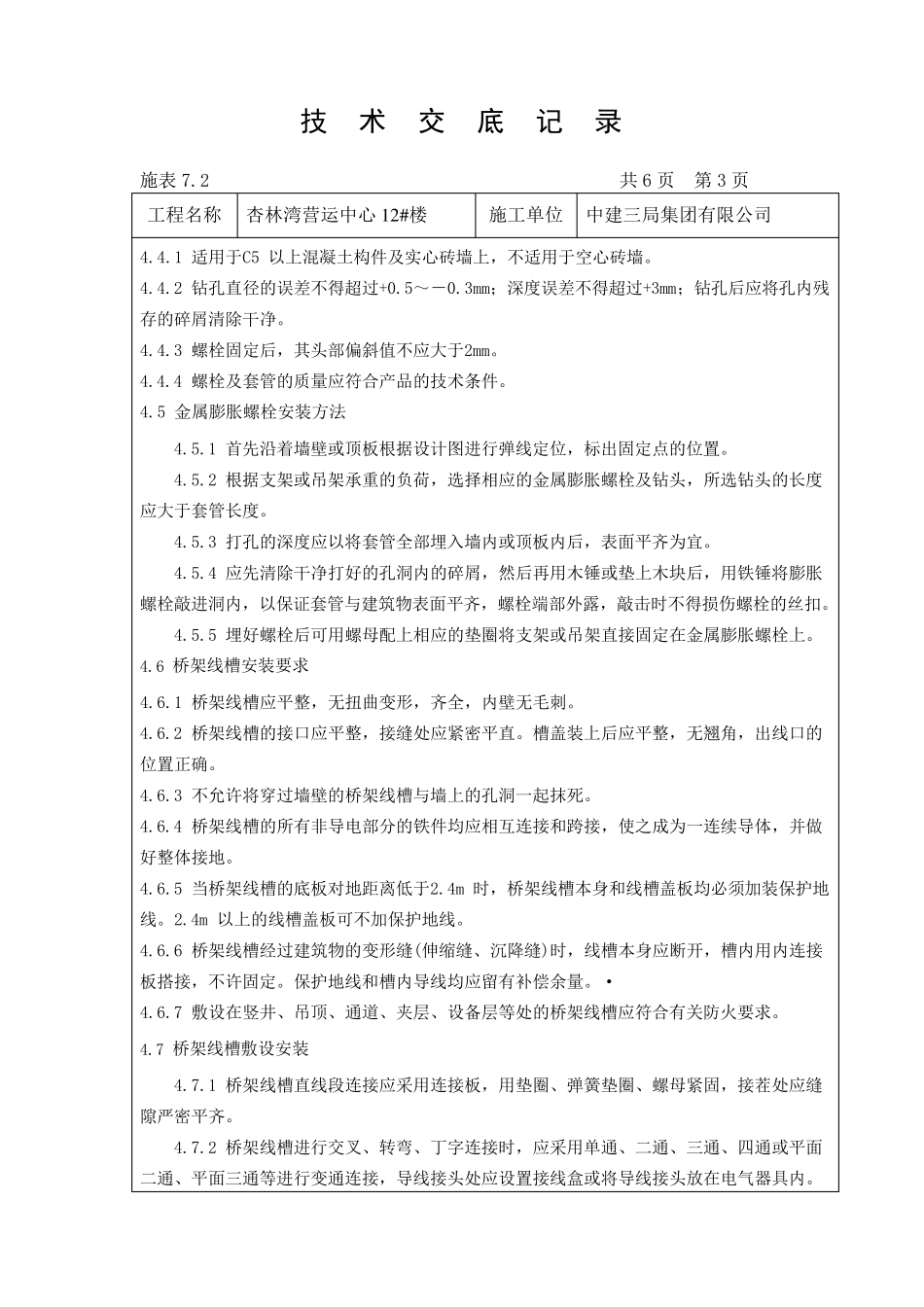

技术交底记录 施表7.2 共6 页 第1 页 工程名称 杏林湾营运中心1 2 # 楼 施工单位 中建三局集团有限公司 电缆桥架安装技术交底 一、施工准备 1.1 材料 施工所需主材、辅材已运至施工现场,规格、型号符合图纸要求,数量满足现场需要。 材料要求如下: ① 桥架具备有效的产品合格证,原材合格证,表面油漆无大面积损坏,沿边角无毛刺,外形无变形,厚度符合标准。 ② 桥架支架(螺杆、角钢、槽钢)、桥架连接片、接地扁钢、焊条、防火堵料、等材料的质量符合要求。 1.2 机具 经纬仪、水平仪、电锤、电钻、活搬手、卷尺、绝缘电阻测试仪。 1.3 作业条件 1.3.1土建工程应全部结束且预留孔洞、预埋件符合设计要求,预埋件安装牢固,强度合格; 1.3.2桥架安装沿线模板等设施的拆 除 完 毕 ,场地清 理 干 净 ,道 路 畅 通 ; 1.3.3室 内 电缆桥架的安装宜 在 管 道 及 空 调 工程基 本 施工完 毕 后 进 行 。 二 、质量要求 2.1 主控 项 目 金 属 桥架的规格必 须 符合设计要求和 有关 规范 规定 。 2.2 一般 项 目 2.2.1 桥架应紧 贴 建筑 物 表面,固定 牢靠 ,横 平竖 直 ,布 置 合理 ,盖 板无翘 角,接口 严 密 整 齐 ,拐 角、转 角、丁 字 连接、转 弯 连接正 确 严 实 ,桥架内 外无污 染 。 2.2.2 支架与 吊 架安装:可 用 金 属 膨 胀 螺栓 固定 或 焊接支架与 吊 架,支架与 吊 架应布 置 合理 、固定 牢靠 、平整 。 2.2.3 桥架保 护 :线槽穿 过 梁 、墙 、板等处 时 ,桥架线槽不 应被 抹 死 在 建筑 物 上 ;跨 越 建筑 物 变形缝 处 的桥架线槽底板应断 开 ,保 护 地线应留有补 偿 余 量;线槽与 电气 器 具连接严 密 。敷 设在 竖 技术交底记录 施 表 7.2 共 6 页 第 2 页 工 程 名 称 杏 林 湾 营 运 中 心 1 2 # 楼 施 工 单 位 中 建 三 局 集 团 有 限 公 司 井 内 和 穿 越 不 同 防 火 区 的 桥 架 , 按 设 计 要 求 的 位 置 , 有 防 火 隔 堵 措 施 。 2.2.4 允 许 偏 差 项 目 : 桥 架 水 平 或 垂 直 敷 设 直 线 部 分 的 平 直 程 度 和 垂 直 度 允 许 偏 差 不 应 超 过 5mm。 三 、 工 艺 流 程 四 、 ...
