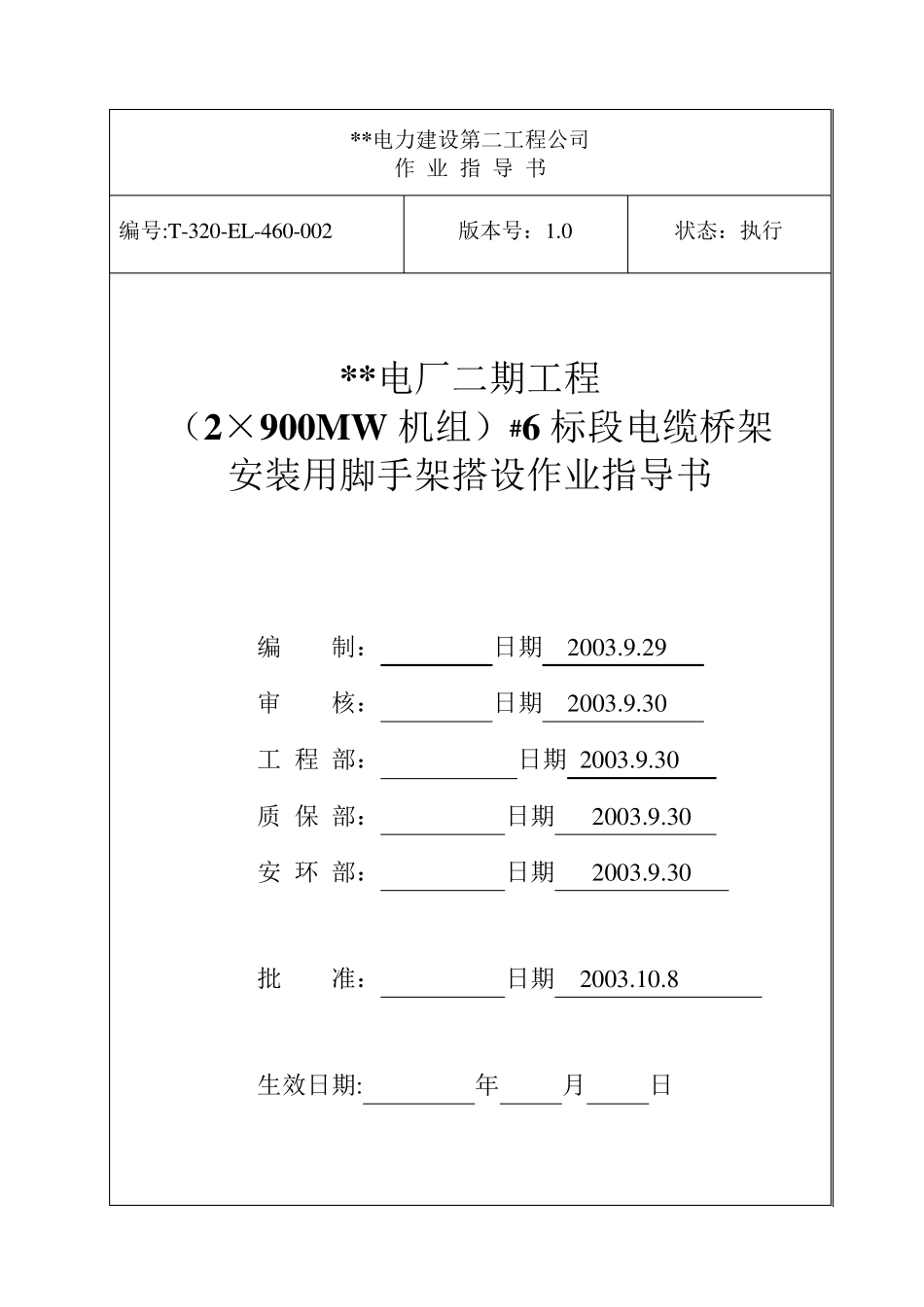

**电力建设第二工程公司 作 业 指 导 书 编号:T -320-E L -460-002 版本号:1
0 状态:执行 **电厂二期工程 (2×900MW 机组)#6 标段电缆桥架 安装用脚手架搭设作业指导书 编 制: 日期 2003
29 审 核: 日期 2003
30 工 程 部: 日期 2003
30 质 保 部: 日期 2003
30 安 环 部: 日期 2003
30 批 准: 日期 2003
8 生效日期: 年 月 日 电厂二期工程 (2×900MW 机组)#6 标段电缆桥架安装用脚手架搭设作业指导书 编号:T320-EL-460-002 版本号:1

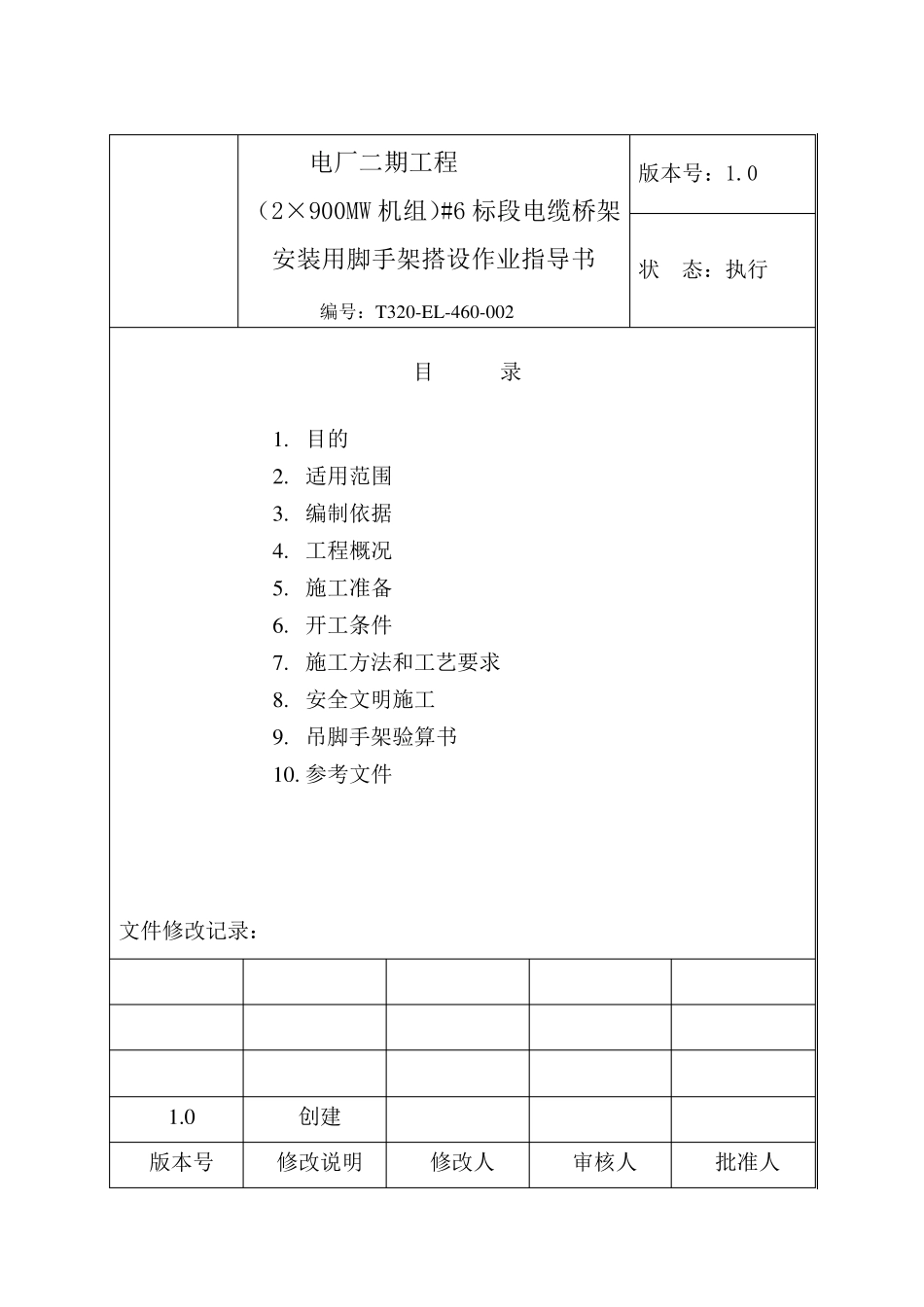

0 状 态:执行 目 录 1
适用范围 3
编制依据 4
工程概况 5
施工准备 6
开工条件 7
施工方法和工艺要求 8
安全文明施工 9
吊脚手架验算书 10
参考文件 文件修改记录: 1
0 创建 版本号 修改说明 修改人 审核人 批准人 1

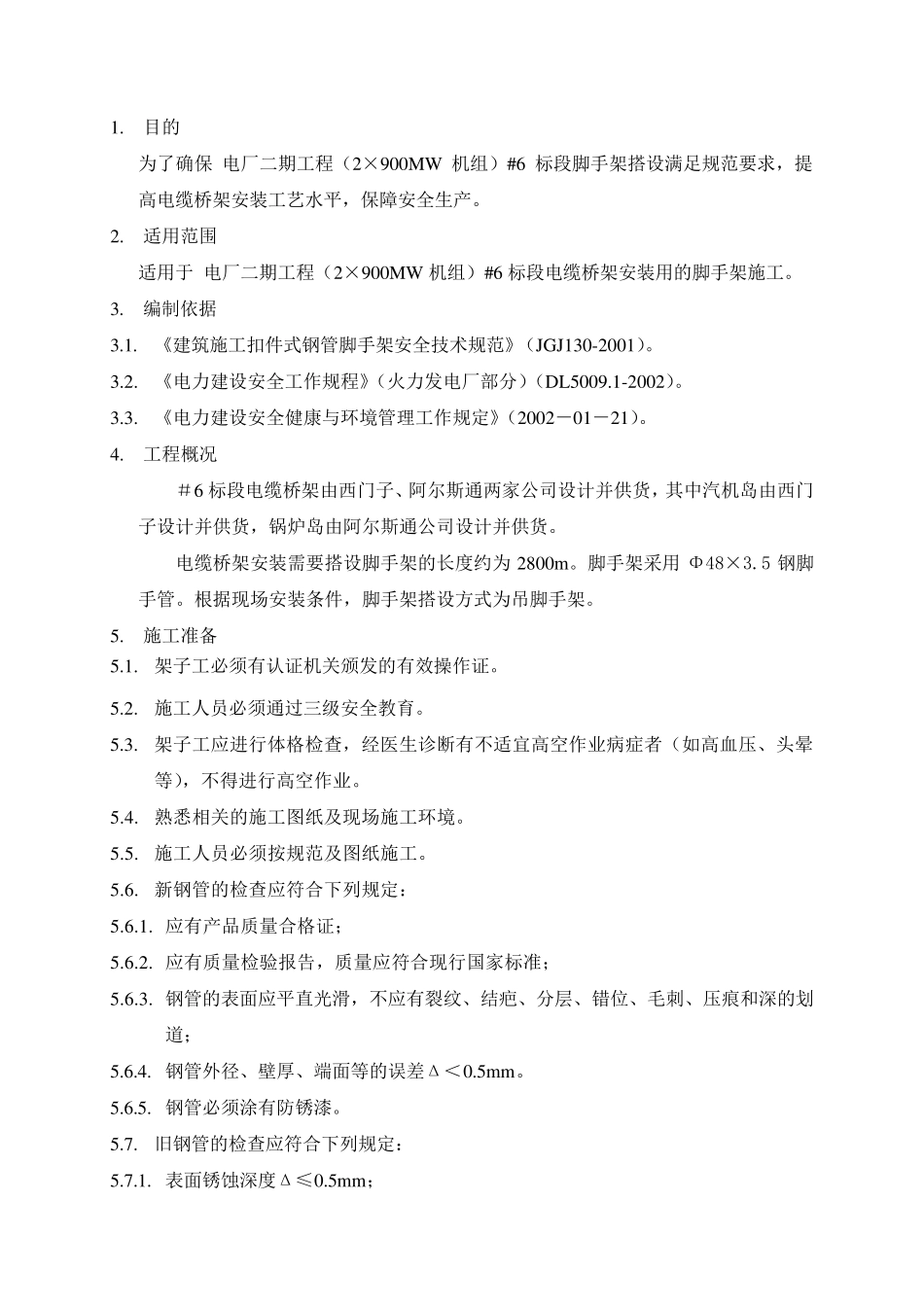

目的 为了确保 电厂二期工程(2×900MW 机组)#6 标段脚手架搭设满足规范要求,提高电缆桥架安装工艺水平,保障安全生产
适用范围 适用于 电厂二期工程(2×900MW 机组)#6 标段电缆桥架安装用的脚手架施工
编制依据 3
《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)
《电力建设安全工作规程》(火力发电厂部分)(DL5009
1-2002)
《电力建设安全健康与环境管理工作规定》(2002-01-21)
工程概况 #6 标段电缆桥架由西门子、阿尔斯通两家公司设计并供货,其中汽机岛由西门子设计并供货,锅炉岛由阿尔斯通公司设计并供货
电缆桥架安装需要搭设脚手架的长度约为2800m
脚手架采用 Φ48×3
5 钢脚手管
根据现场安装条
