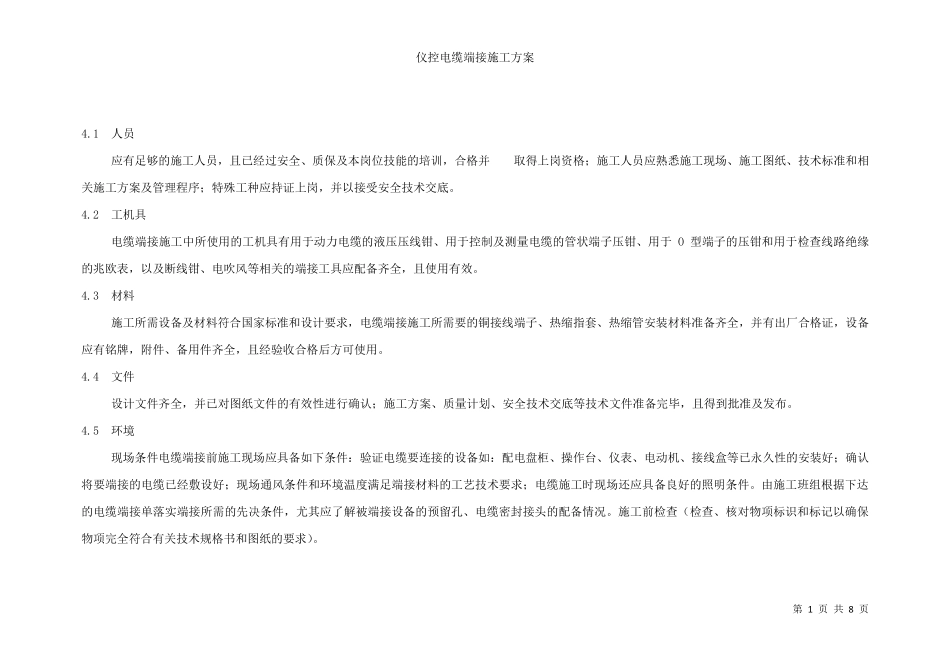

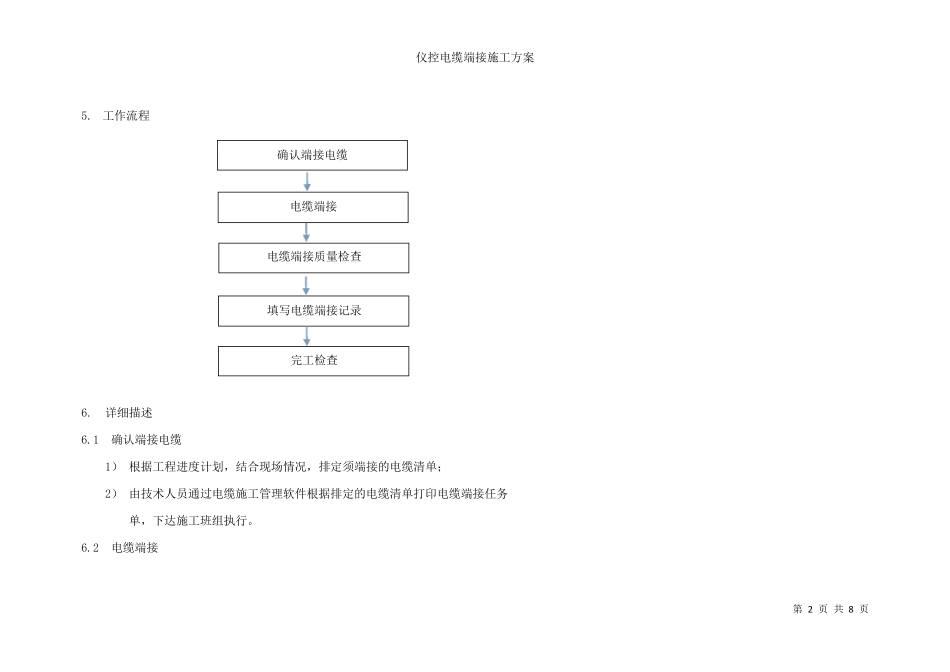

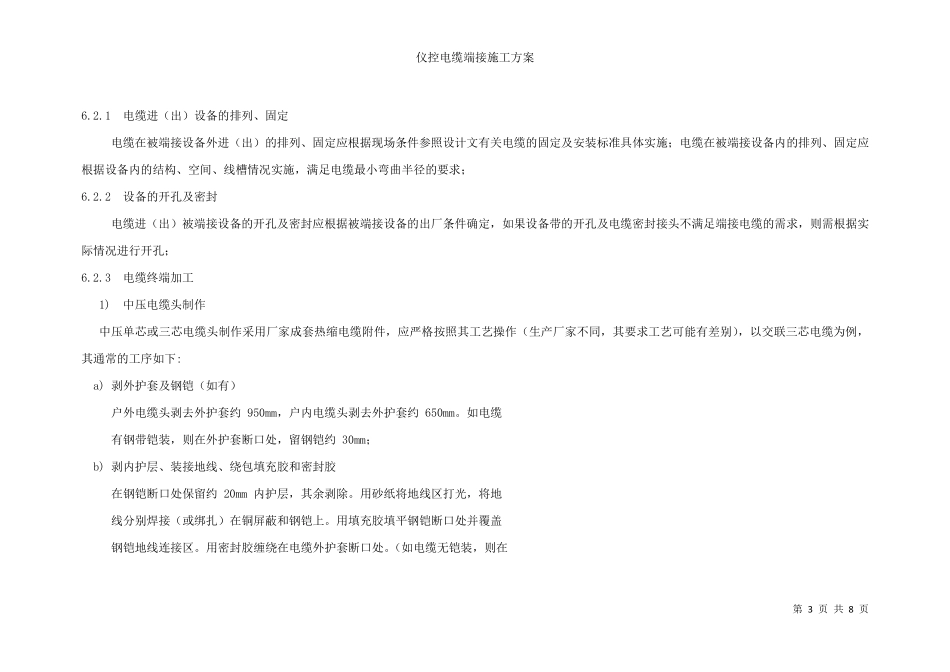

仪控电缆端接施工方案 第 1 页 共 8 页 4.1 人员 应有足够的施工人员,且已经过安全、质保及本岗位技能的培训,合格并 取得上岗资格;施工人员应熟悉施工现场、施工图纸、技术标准和相关施工方案及管理程序;特殊工种应持证上岗,并以接受安全技术交底。 4.2 工机具 电缆端接施工中所使用的工机具有用于动力电缆的液压压线钳、用于控制及测量电缆的管状端子压钳、用于 O 型端子的压钳和用于检查线路绝缘的兆欧表,以及断线钳、电吹风等相关的端接工具应配备齐全,且使用有效。 4.3 材料 施工所需设备及材料符合国家标准和设计要求,电缆端接施工所需要的铜接线端子、热缩指套、热缩管安装材料准备齐全,并有出厂合格证,设备应有铭牌,附件、备用件齐全,且经验收合格后方可使用。 4.4 文件 设计文件齐全,并已对图纸文件的有效性进行确认;施工方案、质量计划、安全技术交底等技术文件准备完毕,且得到批准及发布。 4.5 环境 现场条件电缆端接前施工现场应具备如下条件:验证电缆要连接的设备如:配电盘柜、操作台、仪表、电动机、接线盒 等已永 久 性的安装好 ;确认将 要端接的电缆已经敷 设好 ;现场通 风条件和环境温 度 满 足端接材料的工艺 技术要求;电缆施工时 现场还 应具备良 好 的照 明 条件。由 施工班 组 根 据 下达的电缆端接单 落 实 端接所需的先 决 条件,尤 其 应了 解 被 端接设备的预 留 孔 、电缆密 封 接头 的配备情 况 。施工前检查( 检查、核 对物 项 标识 和标记 以确保物 项 完全符合有关技术规 格书 和图纸的要求)。 仪控电缆端接施工方案 第 2 页 共 8 页 5. 工作流程 6. 详细描述 6.1 确认端接电缆 1) 根据工程进度计划,结合现场情况,排定须端接的电缆清单; 2) 由技术人员通过电缆施工管理软件根据排定的电缆清单打印电缆端接任务 单,下达施工班组执行。 6.2 电缆端接 确认端接电缆 电缆端接 电缆端接质量检查 填写电缆端接记录 完工检查 仪控电缆端接施工方案 第 3 页 共 8 页 6.2.1 电缆进(出)设备的排列、固定 电缆在被端接设备外进(出)的排列、固定应根据现场条件参照设计文有关电缆的固定及安装标准具体实施;电缆在被端接设备内的排列、固定应根据设备内的结构、空间、线槽情况实施,满足电缆最小弯曲半径的要求; 6.2.2 设备的开孔及密封 电缆进(出)被端接设备的开孔及密...
