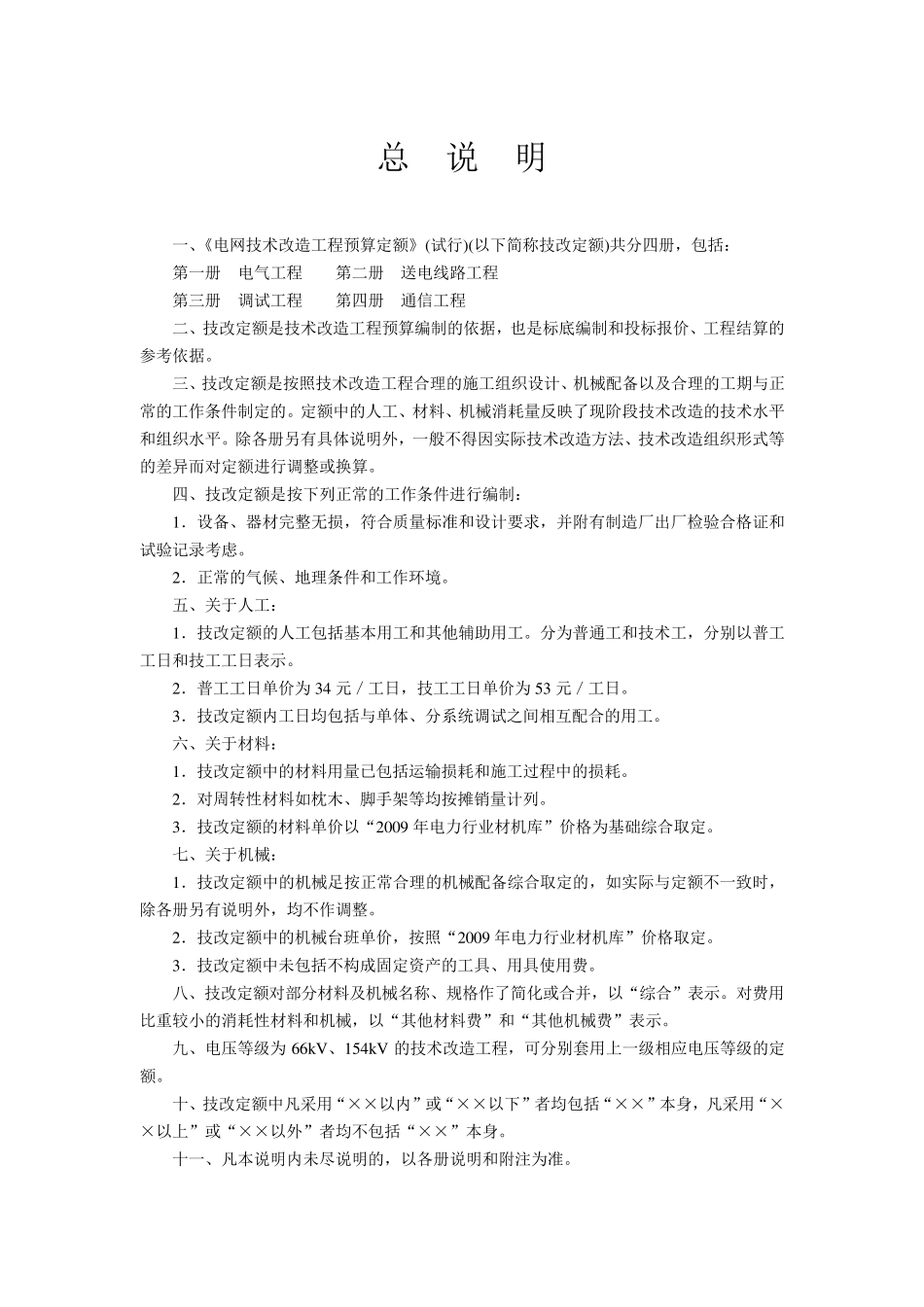

总 说 明 一、《电网技术改造工程预算定额》(试行)(以下简称技改定额)共分四册,包括: 第一册 电气工程 第二册 送电线路工程 第三册 调试工程 第四册 通信工程 二、技改定额是技术改造工程预算编制的依据,也是标底编制和投标报价、工程结算的参考依据
三、技改定额是按照技术改造工程合理的施工组织设计、机械配备以及合理的工期与正常的工作条件制定的
定额中的人工、材料、机械消耗量反映了现阶段技术改造的技术水平和组织水平
除各册另有具体说明外,一般不得因实际技术改造方法、技术改造组织形式等的差异而对定额进行调整或换算
四、技改定额是按下列正常的工作条件进行编制: 1.设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录考虑
2.正常的气候、地理条件和工作环境

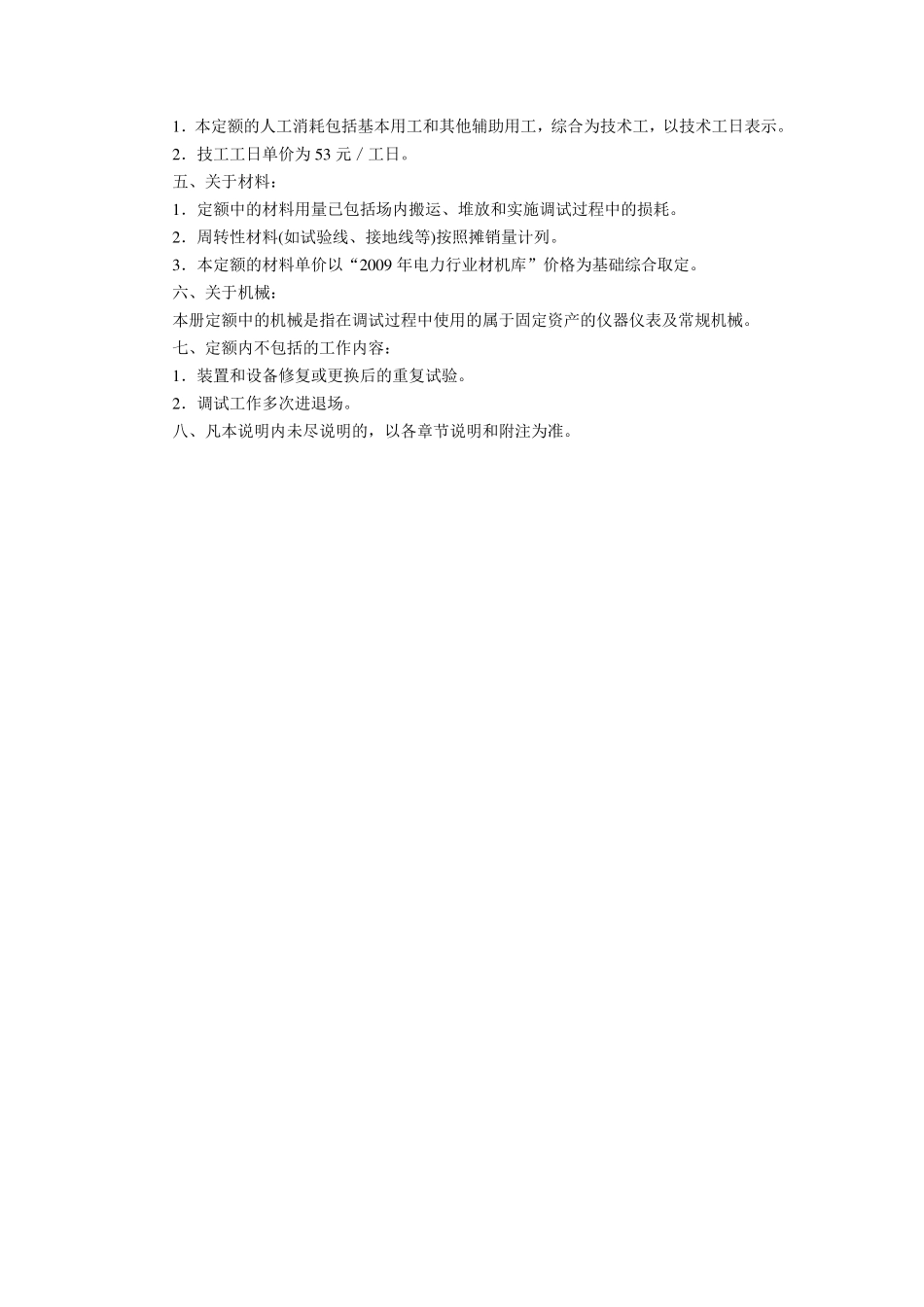

五、关于人工: 1.技改定额的人工包括基本用工和其他辅助用工
分为普通工和技术工,分别以普工工日和技工工日表示
2.普工工日单价为34 元/工日,技工工日单价为53 元/工日
3.技改定额内工日均包括与单体、分系统调试之间相互配合的用工
六、关于材料: 1.技改定额中的材料用量已包括运输损耗和施工过程中的损耗
2.对周转性材料如枕木、脚手架等均按摊销量计列
3.技改定额的材料单价以“2009 年电力行业材机库”价格为基础综合取定
七、关于机械: 1.技改定额中的机械足按正常合理的机械配备综合取定的,如实际与定额不一致时,除各册另有说明外,均不作调整
2.技改定额中的机械台班单价,按照“2009 年电力行业材机库”价格取定
3.技改定额中未包括不构成固定资产的工具、用具使用费
八、技改定额对部分材料及机械名称、规格作了简化或合并,以“综合”表示
对费用比重较小的消耗性材料和机械,以“其他材料费”和“其他机械费”表示
九、电压等级为66kV、154kV 的技术改造工程,可分
