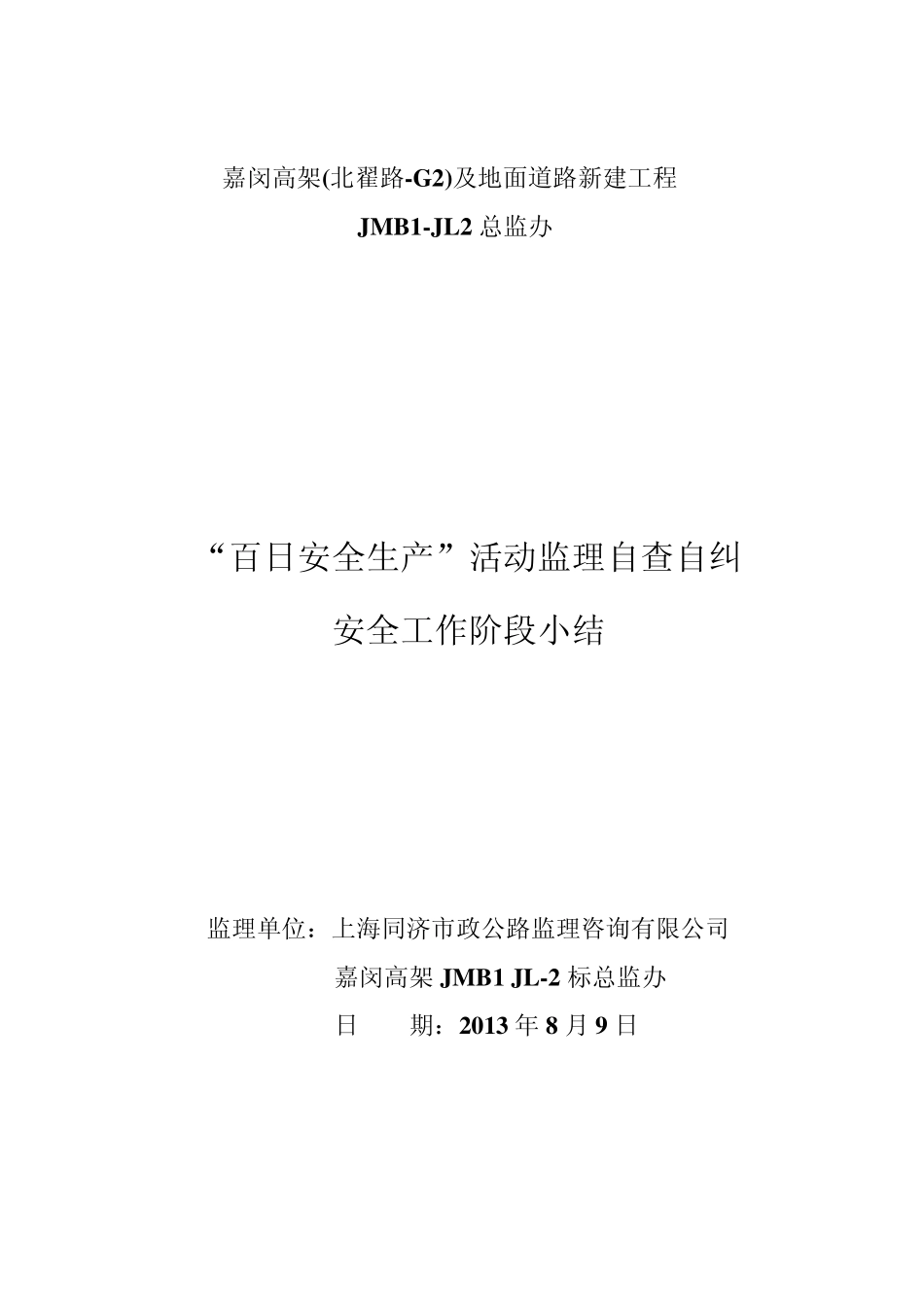

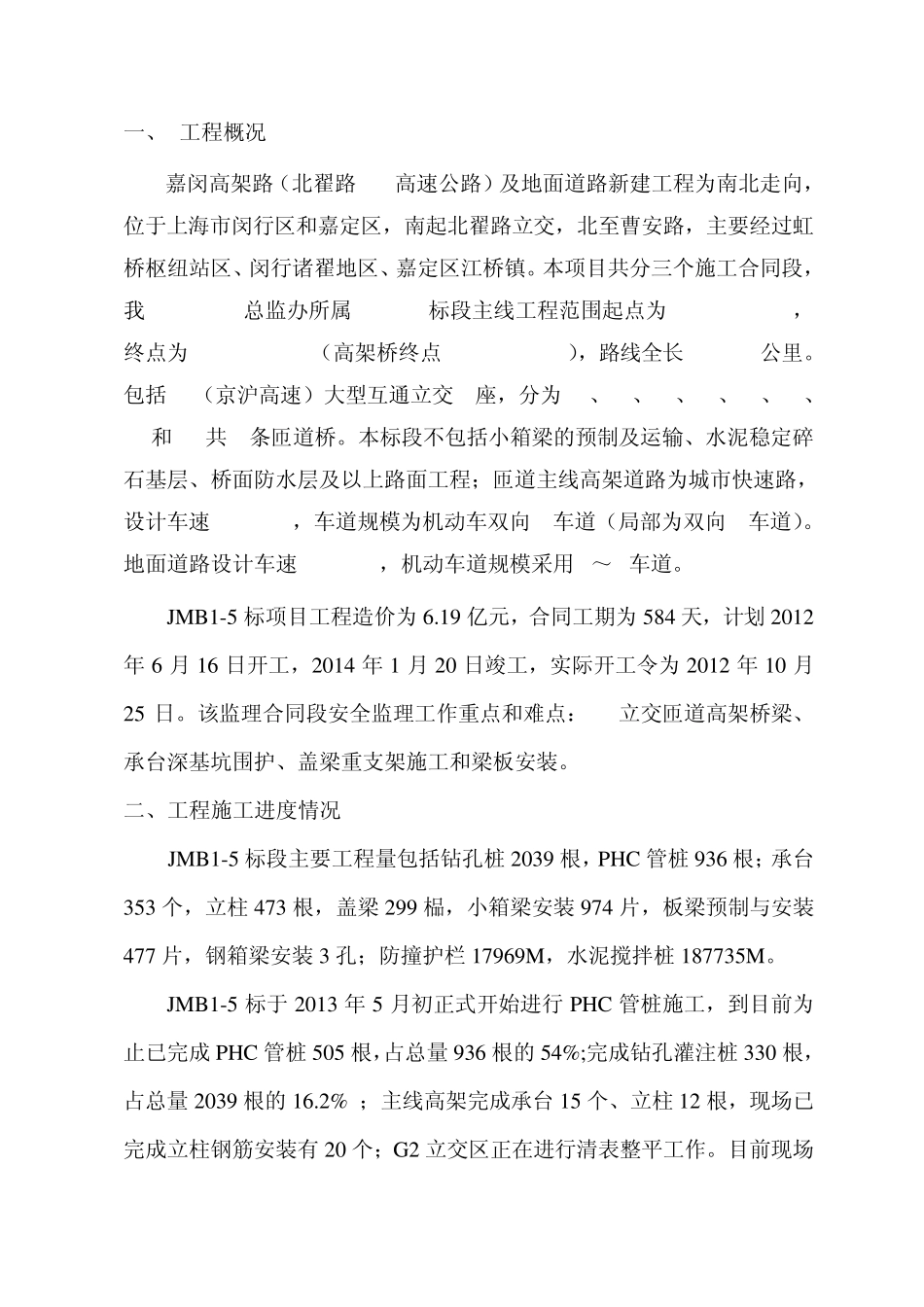

嘉闵高架(北翟路-G2)及地面道路新建工程 JM B1-JL2 总监办 “百日安全生产”活动监理自查自纠 安全工作阶段小结 监理单位:上海同济市政公路监理咨询有限公司 嘉闵高架JM B1 JL-2 标总监办 日 期:2013 年 8 月 9 日 一、 工程概况 嘉闵高架路(北翟路-G2高速公路)及地面道路新建工程为南北走向,位于上海市闵行区和嘉定区,南起北翟路立交,北至曹安路,主要经过虹桥枢纽站区、闵行诸翟地区、嘉定区江桥镇
本项目共分三个施工合同段,我 JMB1-JL2总监办所属 JMB1-5标段主线工程范围起点为 K25+336
079,终点为 K27+598
395(高架桥终点 K27+143
023),路线全长 2
2623公里
包括 G2(京沪高速)大型互通立交 1座,分为 WS、SW、WN、NW、SE、ES、NE和 EN共 8条匝道桥
本标段不包括小箱梁的预制及运输、水泥稳定碎石基层、桥面防水层及以上路面工程;匝道主线高架道路为城市快速路,设计车速 80 km/h,车道规模为机动车双向 8车道(局部为双向 6车道)
地面道路设计车速 60 km/h,机动车道规模采用 4~6车道
JMB1-5 标项目工程造价为 6
19 亿元,合同工期为 584 天,计划 2012年 6 月 16 日开工,2014 年 1 月 20 日竣工,实际开工令为 2012 年 10 月25 日
该监理合同段安全监理工作重点和难点:G2立交匝道高架桥梁、承台深基坑围护、盖梁重支架施工和梁板安装
二、工程施工进度情况 JMB1-5 标段主要工程量包括钻孔桩 2039 根,PHC 管桩 936 根;承台353 个,立柱 473 根,盖梁 299 榀,小箱梁安装 974 片,板梁预制与安装477 片,钢箱梁安装 3 孔;防撞护栏 17969M,水泥搅拌桩 187735M

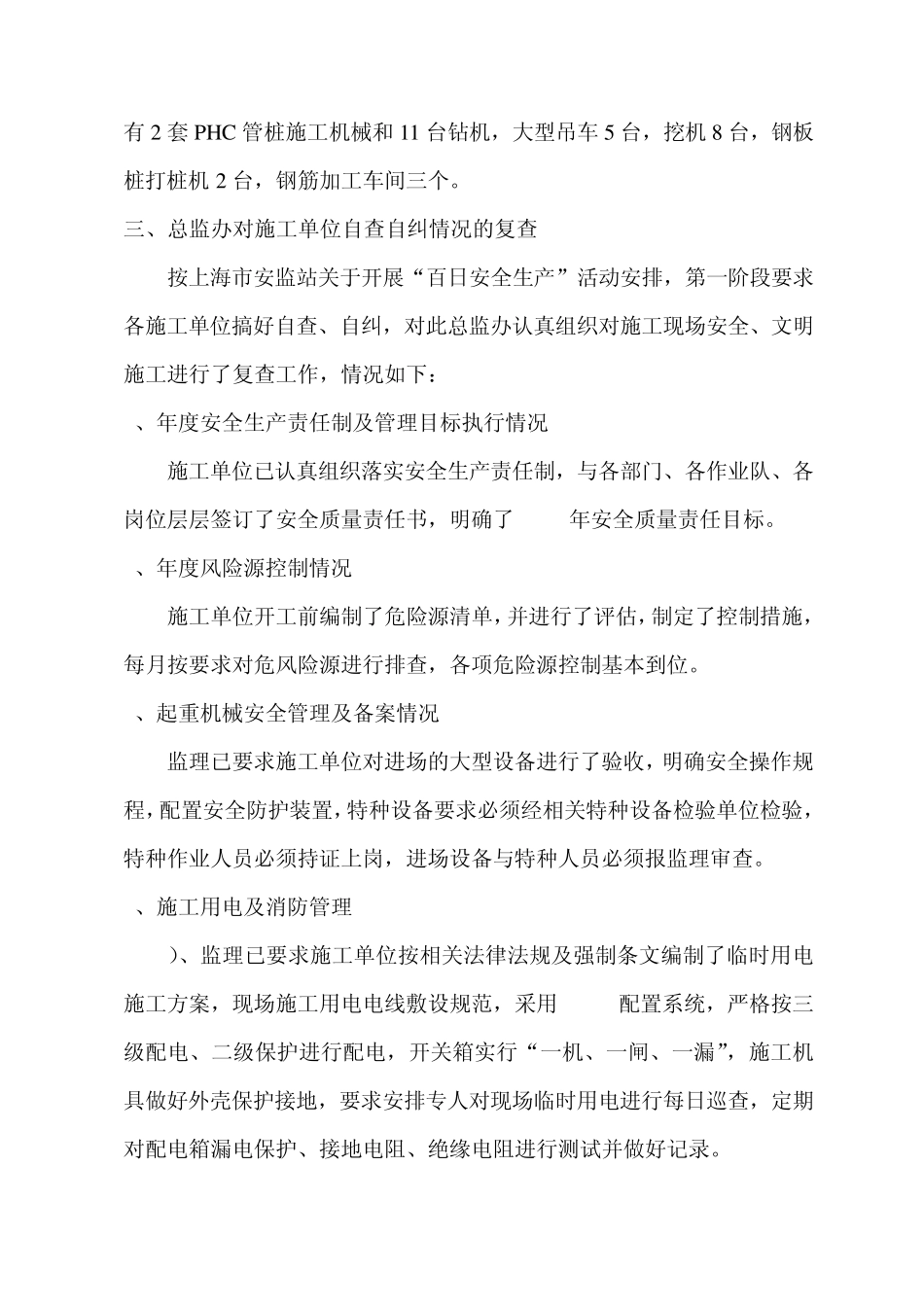

JMB1-5 标于
