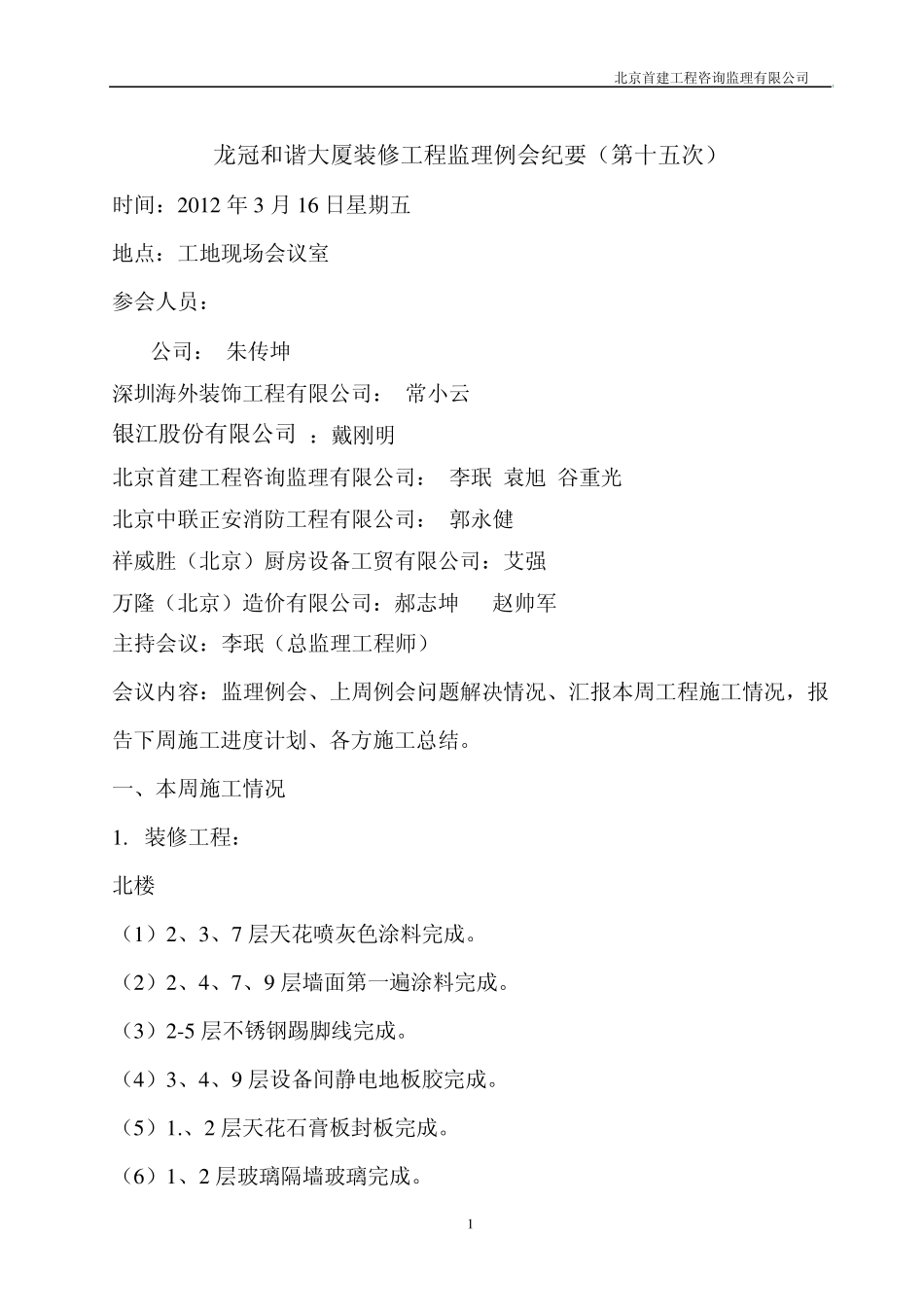

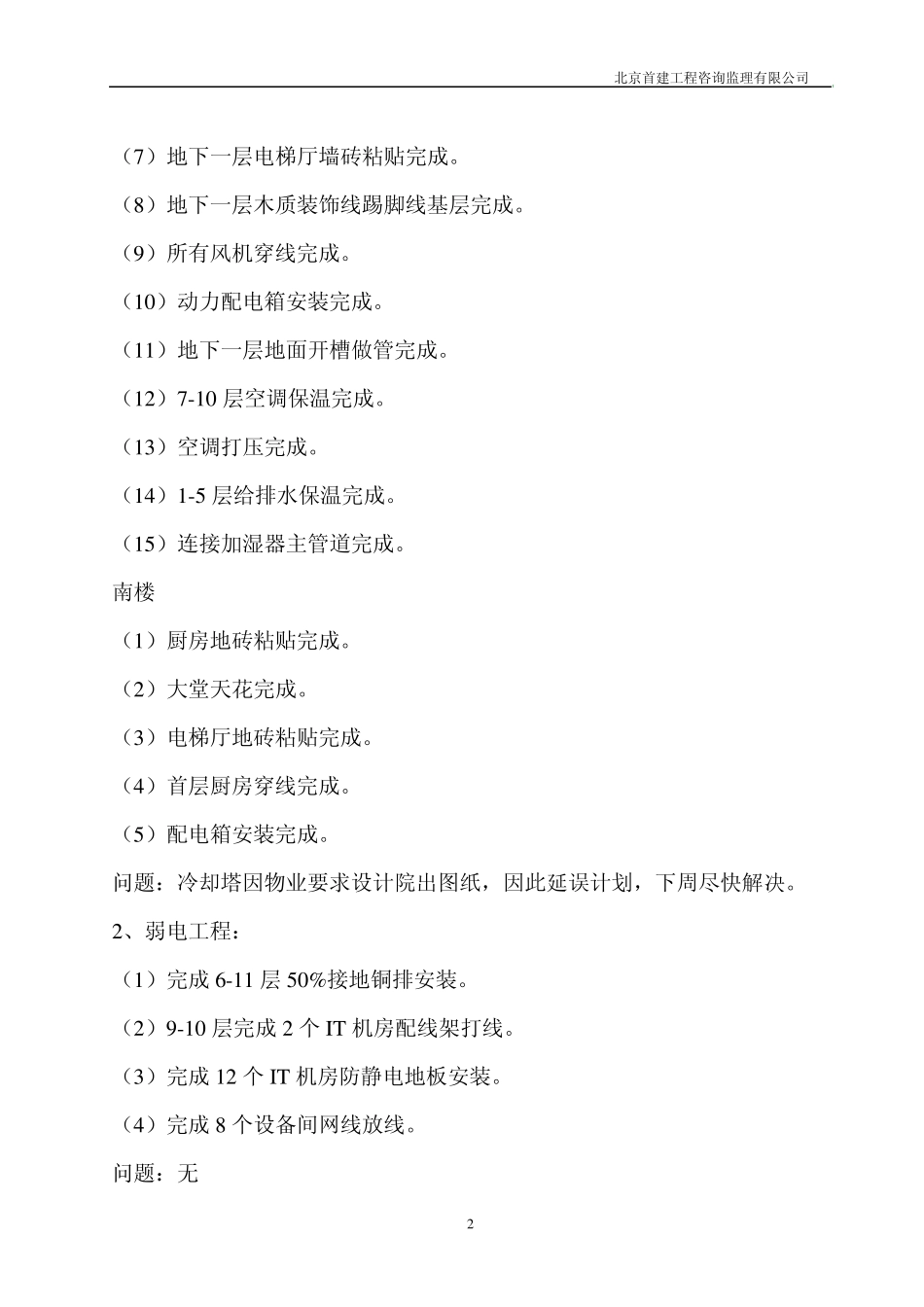

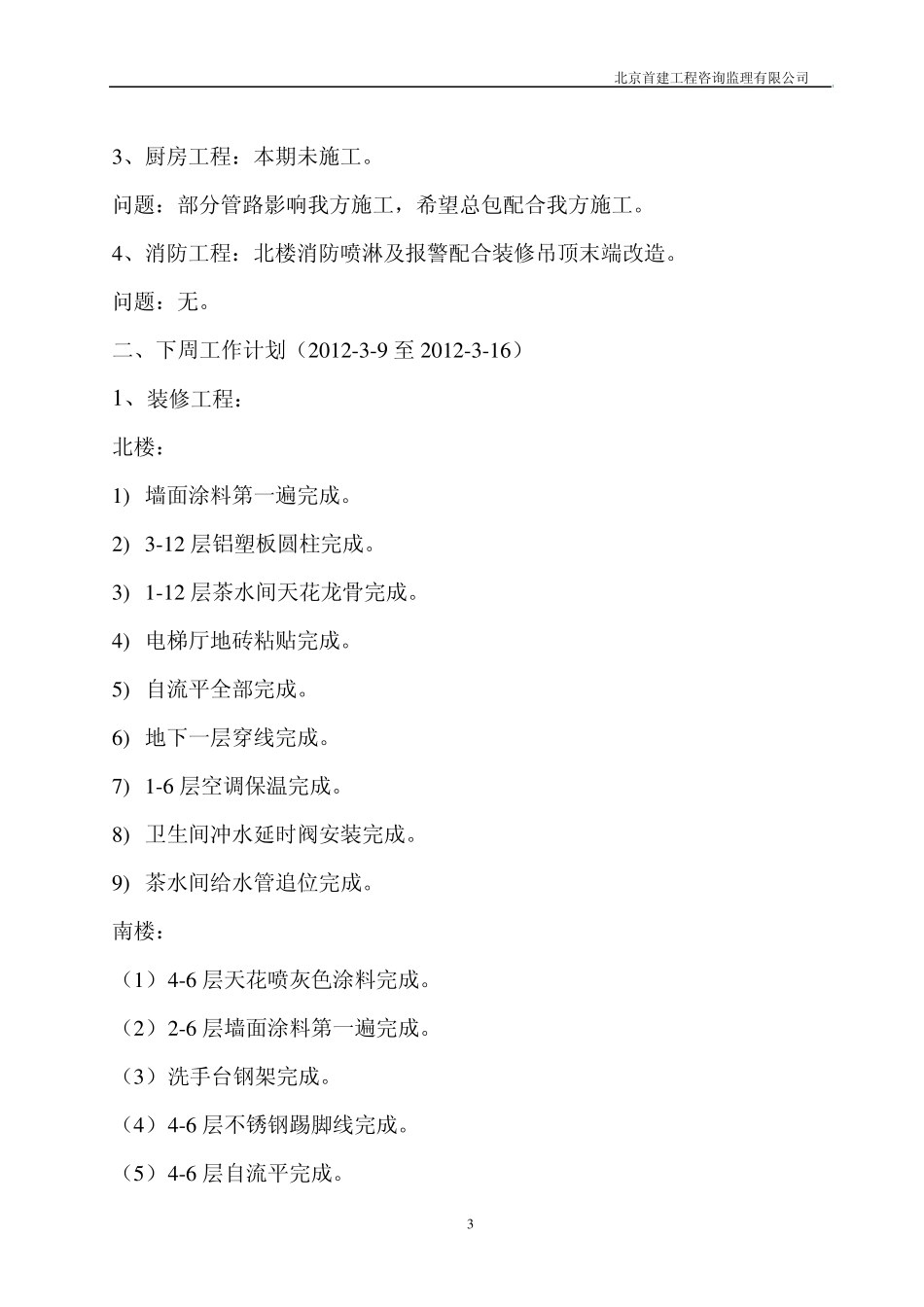

北京首建工程咨询监理有限公司 1 龙冠和谐大厦装修工程监理例会纪要(第十五次) 时间:2 0 1 2 年3 月1 6 日星期五 地点:工地现场会议室 参会人员: H3C公司: 朱传坤 深圳海外装饰工程有限公司: 常小云 银江股份有限公司 :戴刚明 北京首建工程咨询监理有限公司: 李珉 袁旭 谷重光 北京中联正安消防工程有限公司: 郭永健 祥威胜(北京)厨房设备工贸有限公司:艾强 万隆(北京)造价有限公司:郝志坤 赵帅军 主持会议:李珉(总监理工程师) 会议内容:监理例会、上周例会问题解决情况、汇报本周工程施工情况,报告下周施工进度计划、各方施工总结。 一、本周施工情况 1 . 装修工程: 北楼 (1 )2 、3 、7 层天花喷灰色涂料完成。 (2 )2 、4 、7 、9 层墙面第一遍涂料完成。 (3 )2 -5 层不锈钢踢脚线完成。 (4 )3 、4 、9 层设备间静电地板胶完成。 (5 )1 .、2 层天花石膏板封板完成。 (6 )1 、2 层玻璃隔墙玻璃完成。 北京首建工程咨询监理有限公司 2 (7)地下一层电梯厅墙砖粘贴完成。 (8)地下一层木质装饰线踢脚线基层完成。 (9)所有风机穿线完成。 (10)动力配电箱安装完成。 (11)地下一层地面开槽做管完成。 (12)7-10 层空调保温完成。 (13)空调打压完成。 (14)1-5 层给排水保温完成。 (15)连接加湿器主管道完成。 南楼 (1)厨房地砖粘贴完成。 (2)大堂天花完成。 (3)电梯厅地砖粘贴完成。 (4)首层厨房穿线完成。 (5)配电箱安装完成。 问题:冷却塔因物业要求设计院出图纸,因此延误计划,下周尽快解决。 2、弱电工程: (1)完成6-11 层50%接地铜排安装。 (2)9-10 层完成2 个 IT 机房配线架打线。 (3)完成12 个 IT 机房防静电地板安装。 (4)完成8 个设备间网线放线。 问题:无 北京首建工程咨询监理有限公司 3 3 、厨房工程:本期未施工。 问题:部分管路影响我方施工,希望总包配合我方施工。 4 、消防工程:北楼消防喷淋及报警配合装修吊顶末端改造。 问题:无。 二、下周工作计划(2 0 1 2 -3 -9 至 2 0 1 2 -3 -1 6 ) 1 、装修工程: 北楼: 1 ) 墙面涂料第一遍完成。 2 ) 3 -1 2 层铝塑板圆柱完成。 3 ) 1 -1 2 层茶水间天花龙骨完成。 4 ) 电梯厅地砖粘贴完成。 5 ) 自流平全部完成。 6 ) 地下一层穿线完成。 7 ) 1 -6 ...
