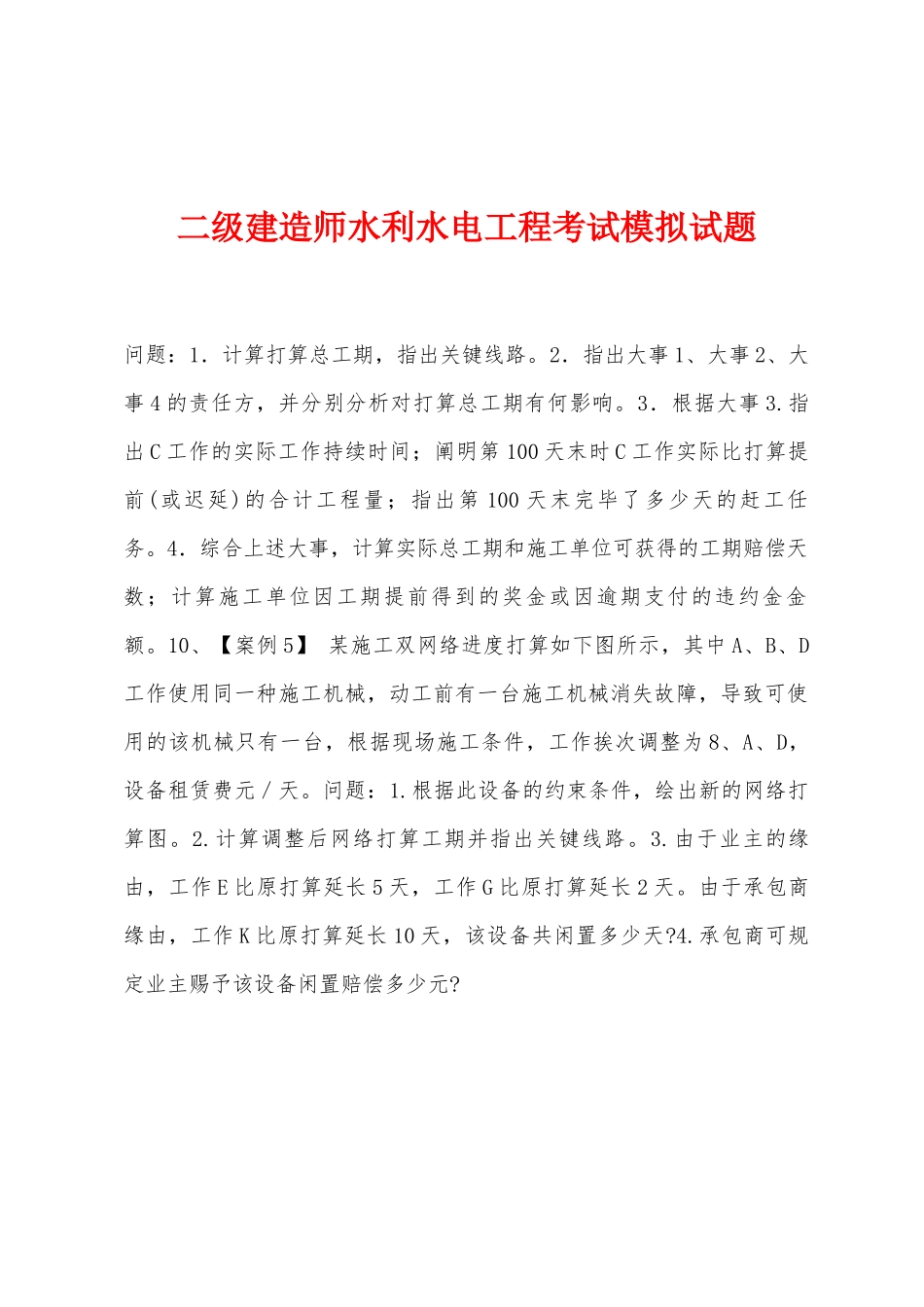

二级建造师水利水电工程考试模拟试题问题:1.计算打算总工期,指出关键线路。2.指出大事 1、大事 2、大事 4 的责任方,并分别分析对打算总工期有何影响。3.根据大事 3.指出 C 工作的实际工作持续时间;阐明第 100 天末时 C 工作实际比打算提前(或迟延)的合计工程量;指出第 100 天末完毕了多少天的赶工任务。4.综合上述大事,计算实际总工期和施工单位可获得的工期赔偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。10、【案例 5】 某施工双网络进度打算如下图所示,其中 A、B、D工作使用同一种施工机械,动工前有一台施工机械消失故障,导致可使用的该机械只有一台,根据现场施工条件,工作挨次调整为 8、A、D,设备租赁费元/天。问题:1.根据此设备的约束条件,绘出新的网络打算图。2.计算调整后网络打算工期并指出关键线路。3.由于业主的缘由,工作 E 比原打算延长 5 天,工作 G 比原打算延长 2 天。由于承包商缘由,工作 K 比原打算延长 10 天,该设备共闲置多少天?4.承包商可规定业主赐予该设备闲置赔偿多少元?
