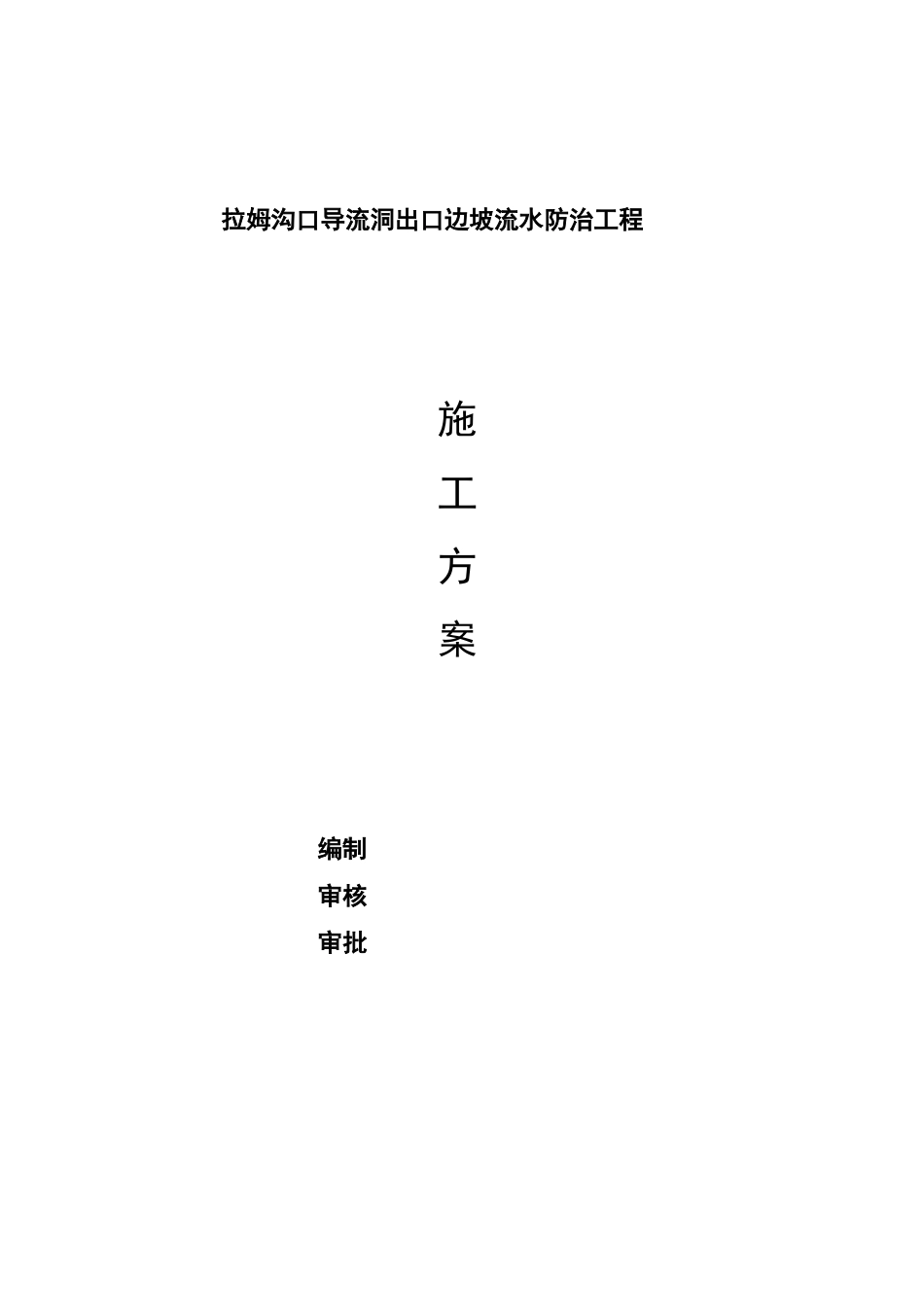

拉姆沟口导流洞出口边坡流水防治工程施工方案编制审核审批拉姆沟口导流洞出口边坡流水防治工程施工方案一.工程简介拉姆沟沟底出口处,1828m 高程公路路面之上,导流洞出口下游左岸边坡,长期以来,边坡流水,渗漏出水,1828m 高程公路路面上聚积水较厚,不利于边坡稳定,且影响观瞻,需要对此流水进行治理。二.施工依据澜沧江乌弄龙水电站工程设计通知书《关于拉姆沟口导流洞出口边坡流水防治方案的通知》总 627 号,(2016 年)147 号。三.主要工程项目本工程主要工程项目见下表:主要工程量表6 汛期安全巡视工日 1000注:本表工程量为估算工程量,最终工程量以现场实际发生计量。•主要工程项目施工方案1•管道工程施工方案根据工程实际情况,需要将现在原有排水沟内流水引排,使排水沟内形成干燥环境,以方便对排水沟进行堵漏修补施工,特设置 DN500 钢制排水管一条,排水管上端连接 1866m 水池,下游端连接 1841m 附近原有排水管。DN500 钢制排水管从 1866m 高程顺坡而下,管道采用 10#槽钢作为支架固定,必要部位与原有边坡锚固系焊接拉结,保证管线稳定。管道支架每 5-8 米设置一个,拉结件根据实际调整。管道架设形式一本条管线施工期间作为引水管使用,施工完成后不予拆除,作为长久排水管使用,管线施工完成后按要求对管线及支撑结构做防锈涂刷,并统一涂装为绿色面漆。2•排水沟施工经实地勘查,原有排水沟多处损坏渗漏,且 1866m 高程至 1841m 高程区段排水沟无现浇沟底沟邦,前期工程就地利用喷锚边坡作为过水通道,渗漏较为严重,现需重新浇筑排水沟。待引水管施工完成后将水引流至管内,使现有排水沟形成干燥环境,方可开始排水沟施工,施工步骤为:2.1 清理排查清理排水沟内杂物、淤泥,清理完成后采用 C25 混凝土对排查中发现的6 汛期安全巡视工日 1000孔洞、裂缝进行填塞封堵,封堵工作完成混凝土强度满足要求后—-01修筑排水方可开始下步工序施工。2.2 凿毛所有新旧混凝土结合面均需进行凿毛处理,凿毛必须彻底全面,凿毛完成后及时清理仓面。2.3 混凝土排水沟浇筑排水沟采用 C25 混凝土,施工时应一次浇筑成型,如因现场条件限制不能一次成型的,先浇筑沟底再进行两侧沟邦浇筑,并对施工缝位置进行防渗处理。排水沟截面尺寸可根据现场实际地形调整,但应满足过水需要,沟底厚度为 400mm-600mm,沟邦厚度 200mm,沟邦高度 800mm,排水坡度根据实际地形确定,但落差过大位置应设置跌水。77V排...
