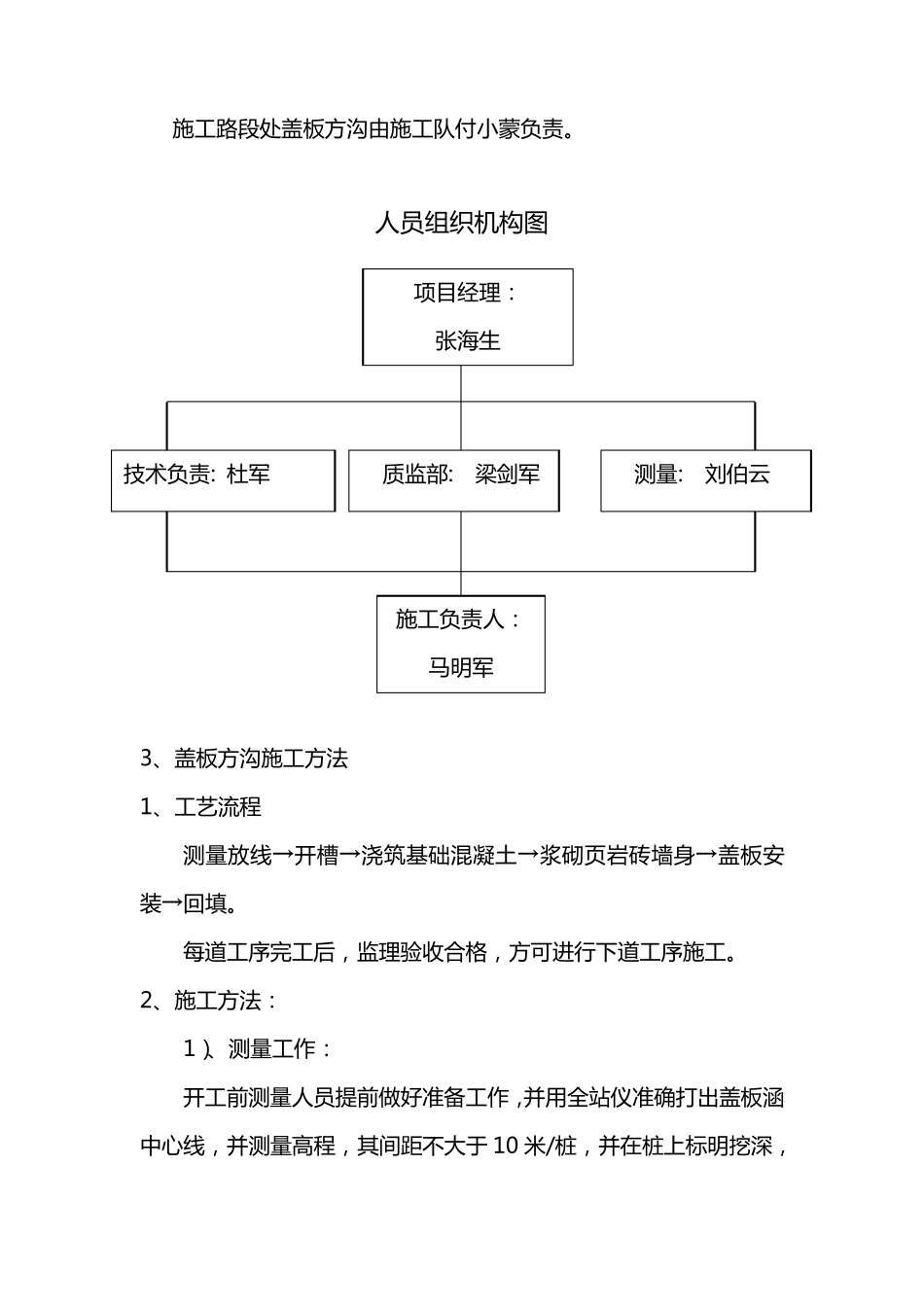

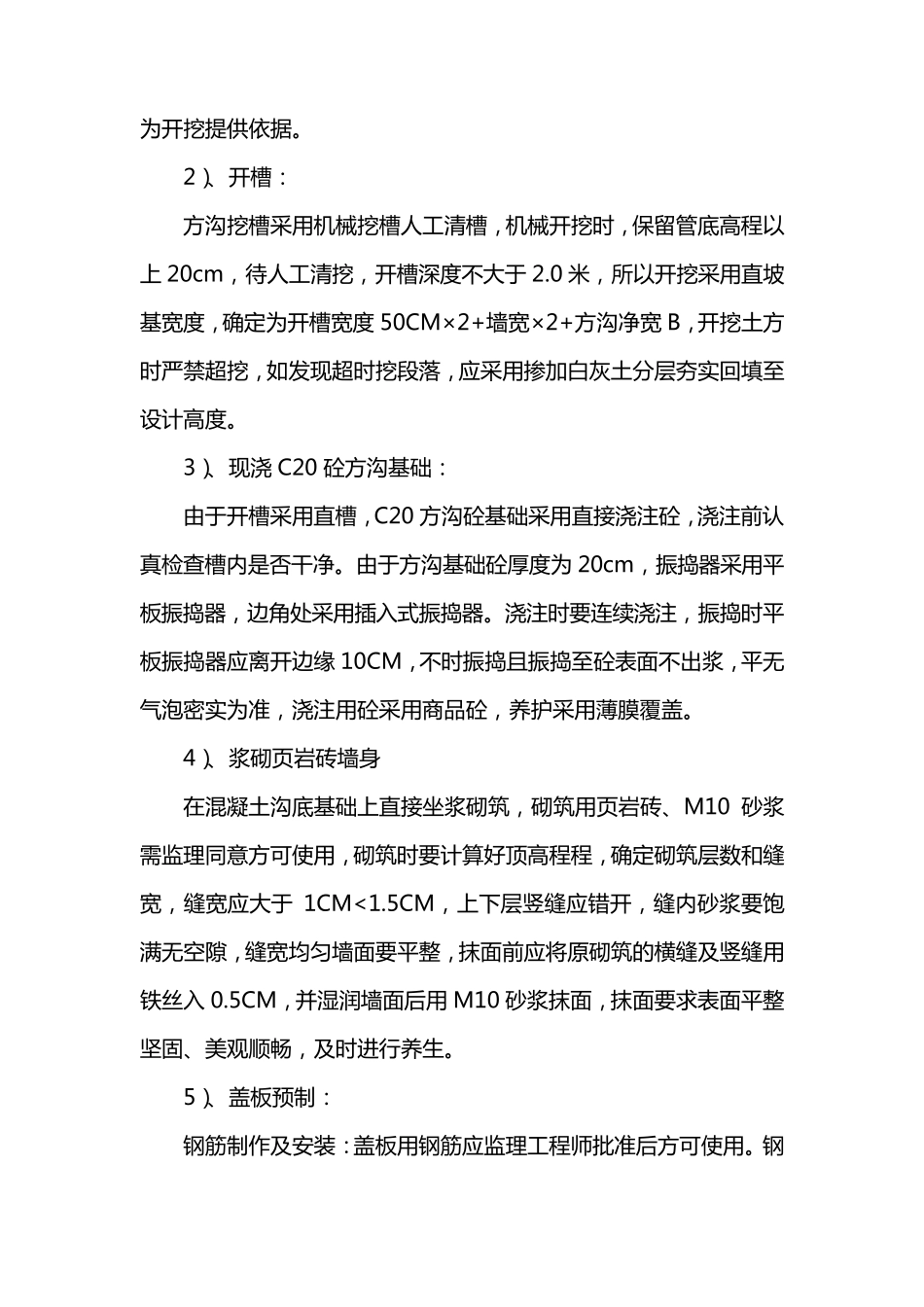

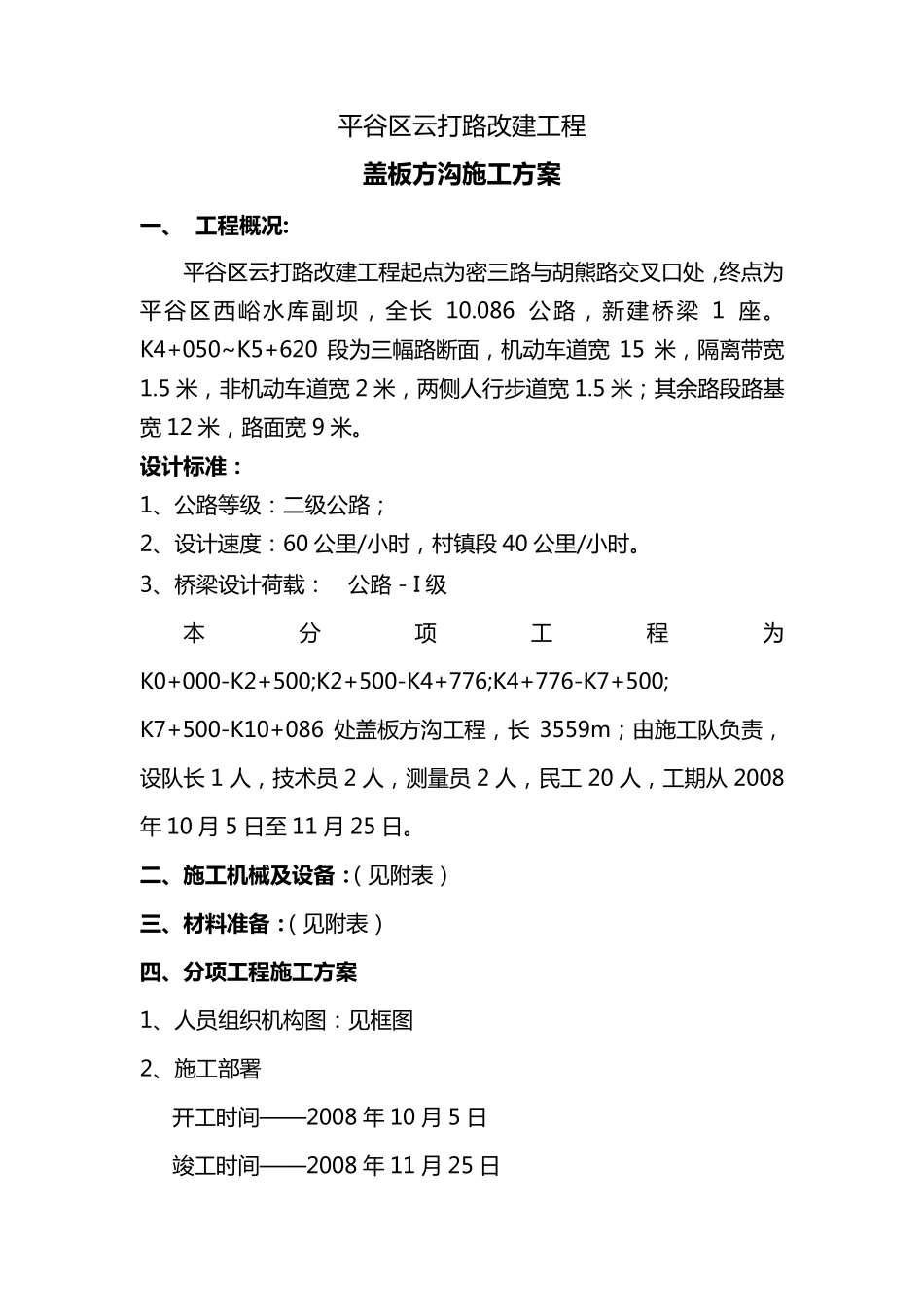

平 谷 区 云 打 路 改 建 工 程 盖 板 方 沟 施 工 方 案 一 、 工 程概况: 平 谷 区 云 打 路 改 建 工 程 起 点 为 密 三 路 与 胡 熊 路 交 叉 口 处 , 终 点 为平 谷 区 西 峪 水 库 副 坝 , 全 长10.086 公 路 , 新 建 桥 梁1 座 。K4+050~K5+620 段 为 三 幅 路 断 面 , 机 动 车 道 宽15 米 , 隔 离 带 宽1.5 米 , 非 机 动 车 道 宽 2 米 , 两 侧 人 行 步 道 宽 1.5 米 ; 其 余 路 段 路 基宽 12 米 , 路 面 宽 9 米 。 设计标准: 1、公 路 等 级 : 二 级 公 路 ; 2、设 计 速 度 : 60 公 里 /小 时 , 村 镇 段 40 公 里 /小 时 。 3、桥 梁 设 计 荷 载 : 公 路 - I 级 本分项工程为K0+000-K2+500;K2+500-K4+776;K4+776-K7+500; K7+500-K10+086 处 盖 板 方 沟 工 程 , 长3559m; 由 施 工 队 负 责 ,设 队 长 1 人 , 技 术 员 2 人 , 测 量 员 2 人 , 民 工 20 人 , 工 期 从 2008年 10 月 5 日 至 11 月 25 日 。 二、施 工 机械及设备:( 见 附 表 ) 三、材料准备:( 见 附 表 ) 四、分项工 程施 工 方 案 1、人 员 组 织 机 构 图 : 见 框 图 2、施 工 部 署 开 工 时 间 ——2008 年 10 月 5 日 竣工 时 间 ——2008 年 11 月 25 日 施 工 路 段 处 盖 板 方 沟 由 施 工 队 付 小 蒙 负 责 。 人 员 组 织 机 构 图 3、 盖 板 方 沟 施 工 方 法 1、 工 艺 流 程 测 量 放 线 →开槽→浇筑基础混凝土→浆砌页岩砖墙身→盖 板 安装→回填。 每道工 序完工 后,监理验收合格,方 可进行下道工 序施 工 。 2、 施 工 方 法 : 1)、 测 量 工 作: 开工 前测 量 人 员 提前做好准备工 作,并用全站仪准确打出盖 板 涵中心线 ,并测 量 高程 ,其间距不大于 10 米/桩,并在桩上标明挖深,项目经理: 张海生 质监部: 梁剑军 测 量 : 刘伯云 施 工 负 责 人 : 马明军 技术负 责 : 杜军 为 开 挖 提 供 依 据 。 2)、开 槽 : 方 沟 挖 槽 采 用 机 械 挖 槽 人 工 清 槽 , 机 ...
