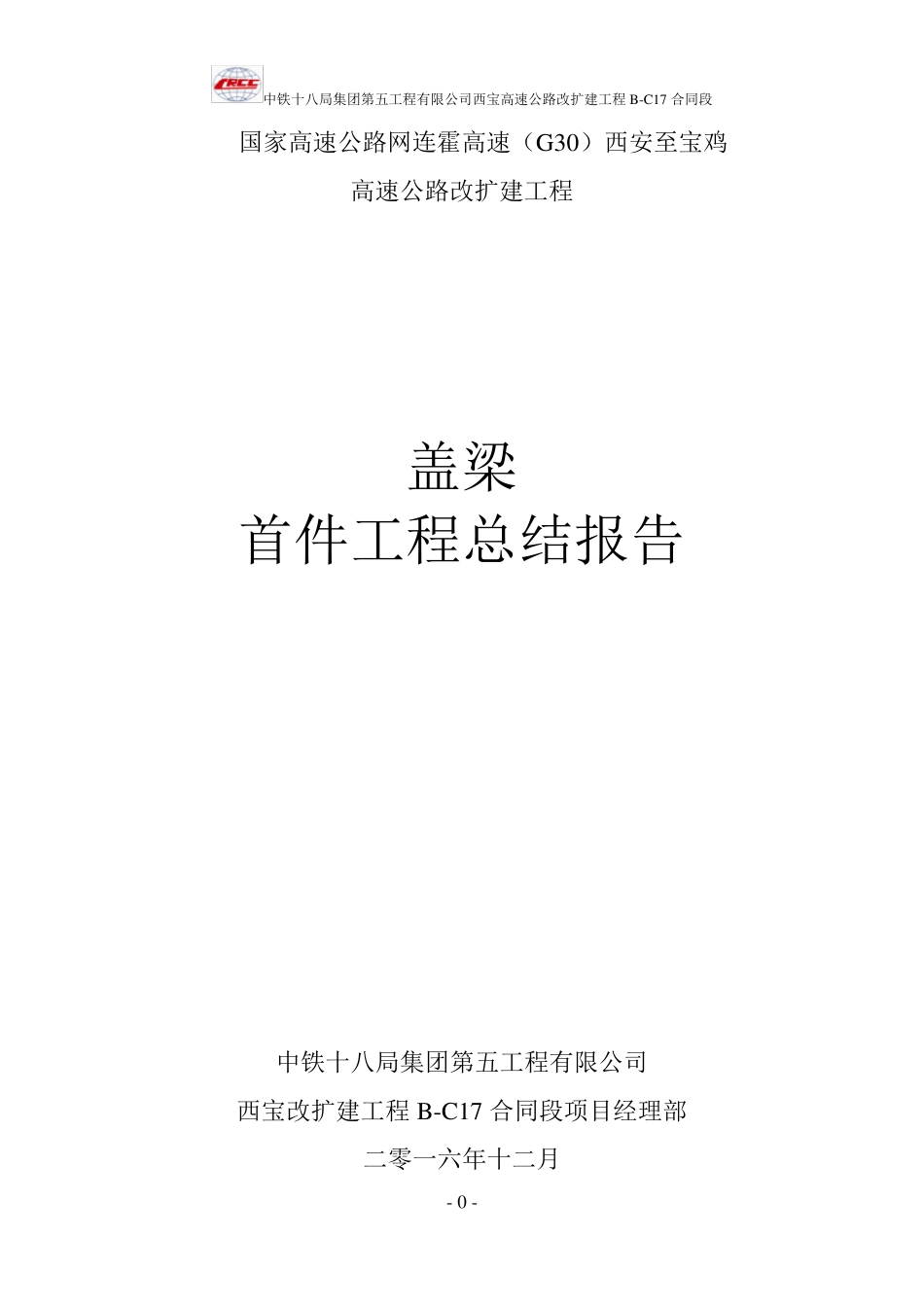

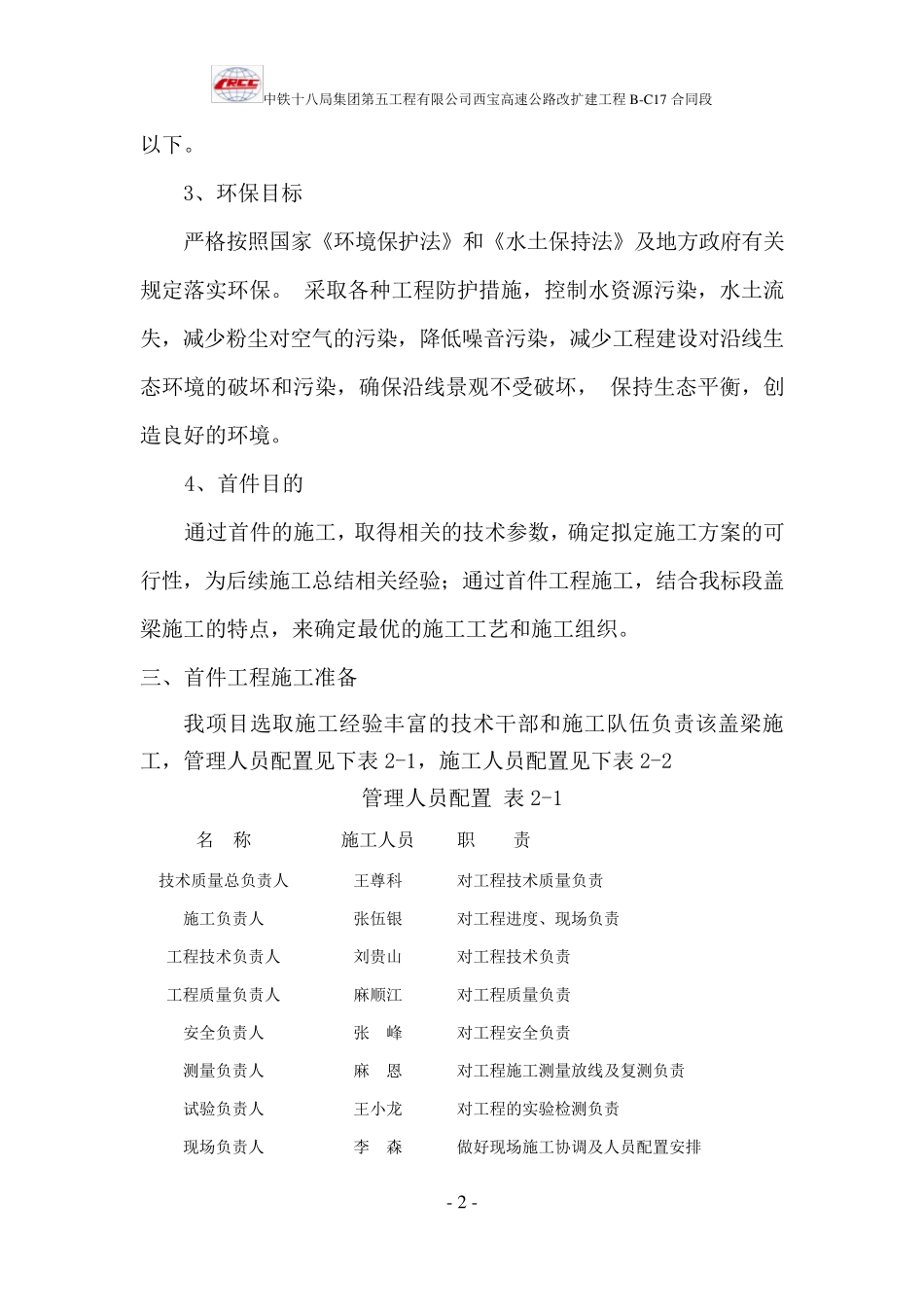

中铁十八局集团第五工程有限公司西宝高速公路改扩建工程B-C17 合同段 - 0 - 国家高速公路网连霍高速(G30)西安至宝鸡 高速公路改扩建工程 盖梁 首件工程总结报告 中铁十八局集团第五工程有限公司 西宝改扩建工程B-C17 合同段项目经理部 二零一六年十二月 中 铁 十 八 局 集 团 第 五 工 程 有 限 公 司 西 宝 高 速 公 路 改 扩 建 工 程 B -C 17 合 同 段 - 1 - 盖 梁 首 件 工 程 施 工 总 结 报 告 为 消 除 由 于 施 工 技 术 、 工 艺 、 工 法 及 质 量 控 制 措 施 等 方 面 的 原因 造 成 的 质 量 问 题 或 质 量 隐 患 , 树 立 分 项 工 程 示 范 样 板 工 程 , 将 西 宝改 扩 建 工 程 打 造 成 品 质 工 程 , 确 定 符 合 本 工 程 特 点 的 施 工 方 法 、 工 艺参 数 以 及 最 优 的 施 工 组 织 管 理 方 法 , 从 而 指 导 后 续 工 程 施 工 , 预 防 和纠 正 后 续 批 量 生 产 中 可 能 产 生 的 质 量 问 题 。 为 确 保 我 标 段 内 的 盖 梁 工 程 质 量 符 合 设 计 要 求 及 技 术 标 准 ,我 标段 选 定 凉 泉 立 交 EK0+373 匝 道 桥 1#墩盖梁做 为 我 标 段 盖 梁 首 件 工 程 ,于 2016 年 12 月 1 日 进行施 工 。 一、 首 件 工 程 概况 凉 泉 立 交EK0+373 匝 道 桥 , 上部结 构为4×20m+4×20m+4×20m预 应力混凝土连续 箱梁 , 下部为 柱式墩、 柱式台, 钻孔灌注桩基础。桥 梁 全长246 米。 共有 盖 梁 11 片 , 桥 台2 个 。 所 选 的 首 件 工 程 为 1#盖 梁 , 该 盖 梁 长16.4m, 高 1.5m, 宽 2.0m, 盖 梁 顶 面 双 向 2%横 坡 。设 计 混凝土强 度 为 C30, 混凝土方 量 : 46.4m3。 二 、 施 工 目 标 1、 质 量 目 标 单 点 合 格 率94%及 以 上、 关 健 指 标 合 格 率98%及 以 上、 弱 项 指 标合 格 率 90%及 以 上, 竣 工 验 收 达 到 优 良 。 2、 安 全目 标 杜 绝 因 工 亡 人 事 故 , 避 免 重 伤 , 轻 伤 及 一般 事 故 率 控 制 在 0.5‰中铁十八局集团第五...
