变电站蓄电池组更换、安装施工方案 1 ****变 电 站 蓄 电 池 组 更 换 、安装方案 变电站蓄电池组更换、安装施工方案 2 ****工 区 二 ○○九 年 十 一 月 *****变 电 站 蓄 电 池 组 更 换 、安装方案 编制: 审核: 变电站蓄电池组更换、安装施工方案 3 审 批 : ****工 区 二 ○○九 年 十 一月 1 前 言 ****变 电 站 属 巩 *****公 司 管 辖
原直流系统蓄电 池组是采用江苏双登电 源有限责任公 司 于 2000 年生产的型号为6-GFM-100 的固定型阀控式铅酸蓄电 池

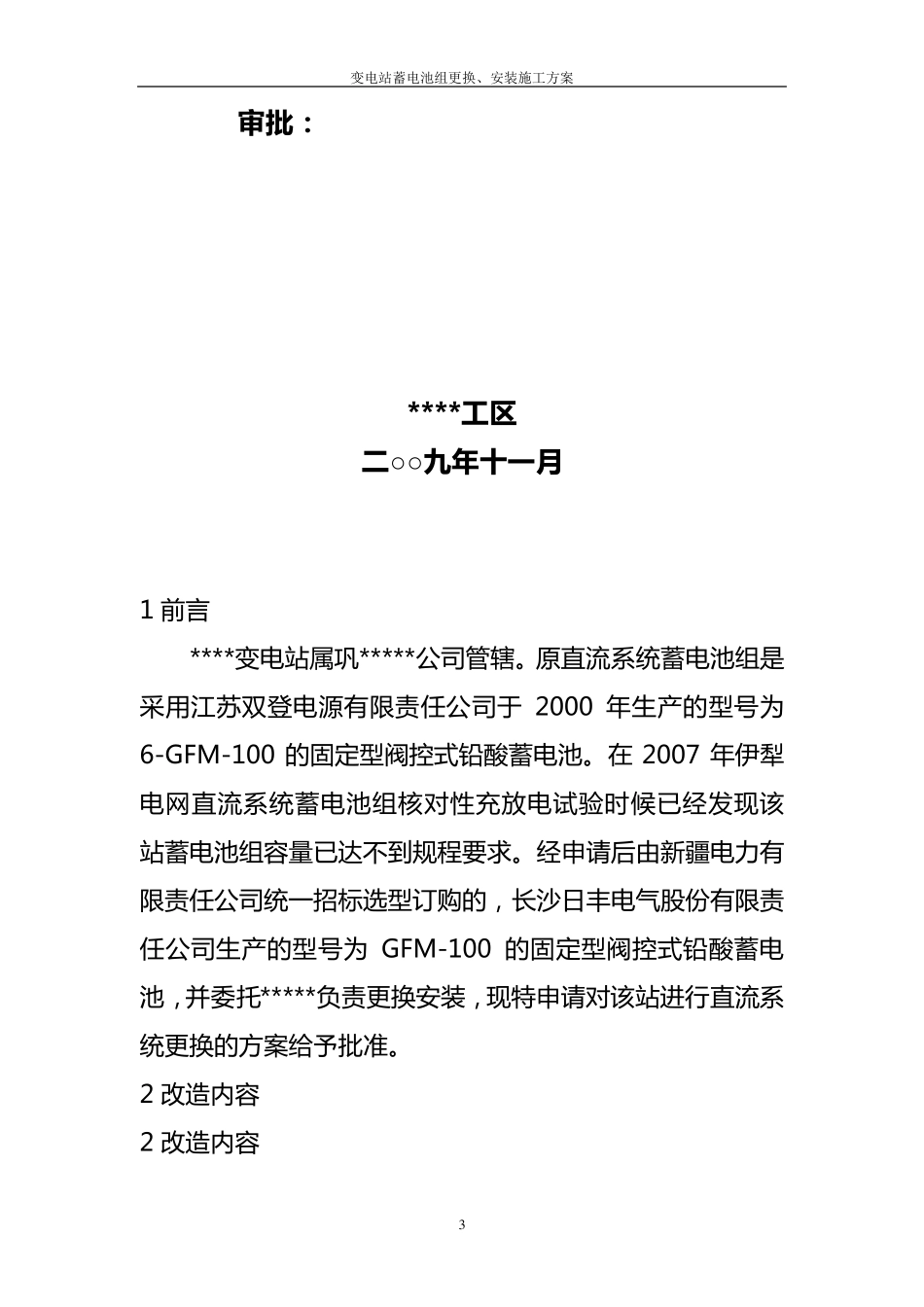

在 2007 年伊犁电 网直流系统蓄电 池组核对性充放电 试验时候已经发现该站 蓄电 池组容量已达不到规程要求
经申请后由新疆电 力有限责任公 司 统一招标选型订购的,长沙日丰电 气股份有限责任公 司 生产的型号为 GFM-100 的固定型阀控式铅酸蓄电池,并委托*****负责更换安装,现特申请对该站 进行直流系统更换的方案给予批准
2 改造内容 2 改造内容 变电站蓄电池组更换、安装施工方案 4 2
1 对 原 有 得 18 只 蓄 电 池 先 进 行 100%核 对 性 放 电 试 验 , 依据 试 验 数 据 对18 只 蓄 电 池 进 行 标 注 , 以 备 后 用 , 包 括 组 装蓄 电 池 容 量 测 试 仪 及40 于 条 试 验 引 线 的 连 接 工 作 在 内 此 段时 间 预 计 在 11 小 时 左 右
2 对 18 只 蓄 电 池 进 行 充 电 ,此 段 时 间 预 计 在 18 小 时 左 右
3 将 原 有 蓄 电 池 组 与 充 电 机 解 裂 后 拆 除 原 有 18 节 蓄 电 池 ,包 括 分 解 蓄 电 池 容 量 测 试 仪 及40 于 条 试 验 引 线 的 拆 除 工 作在 内
