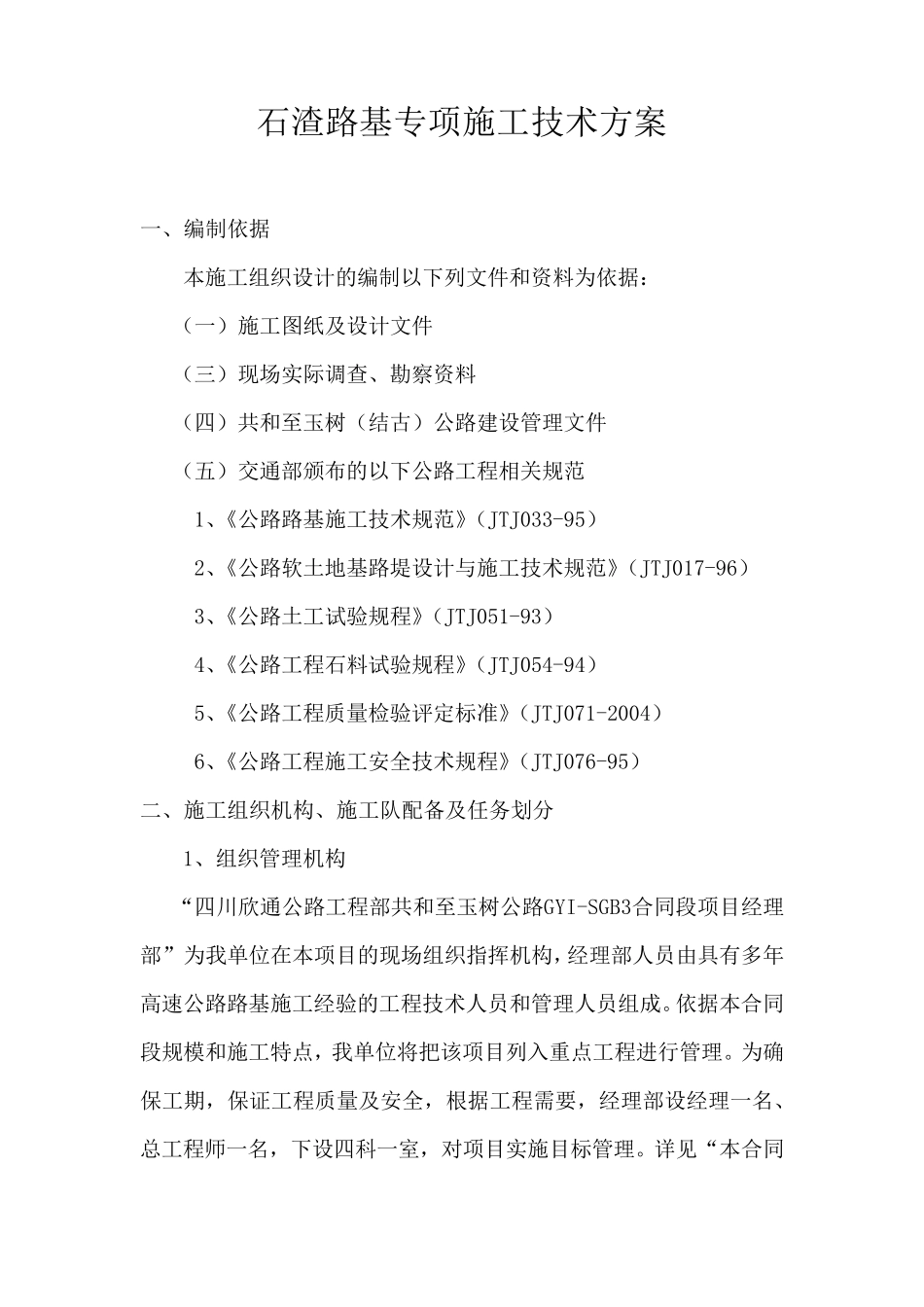

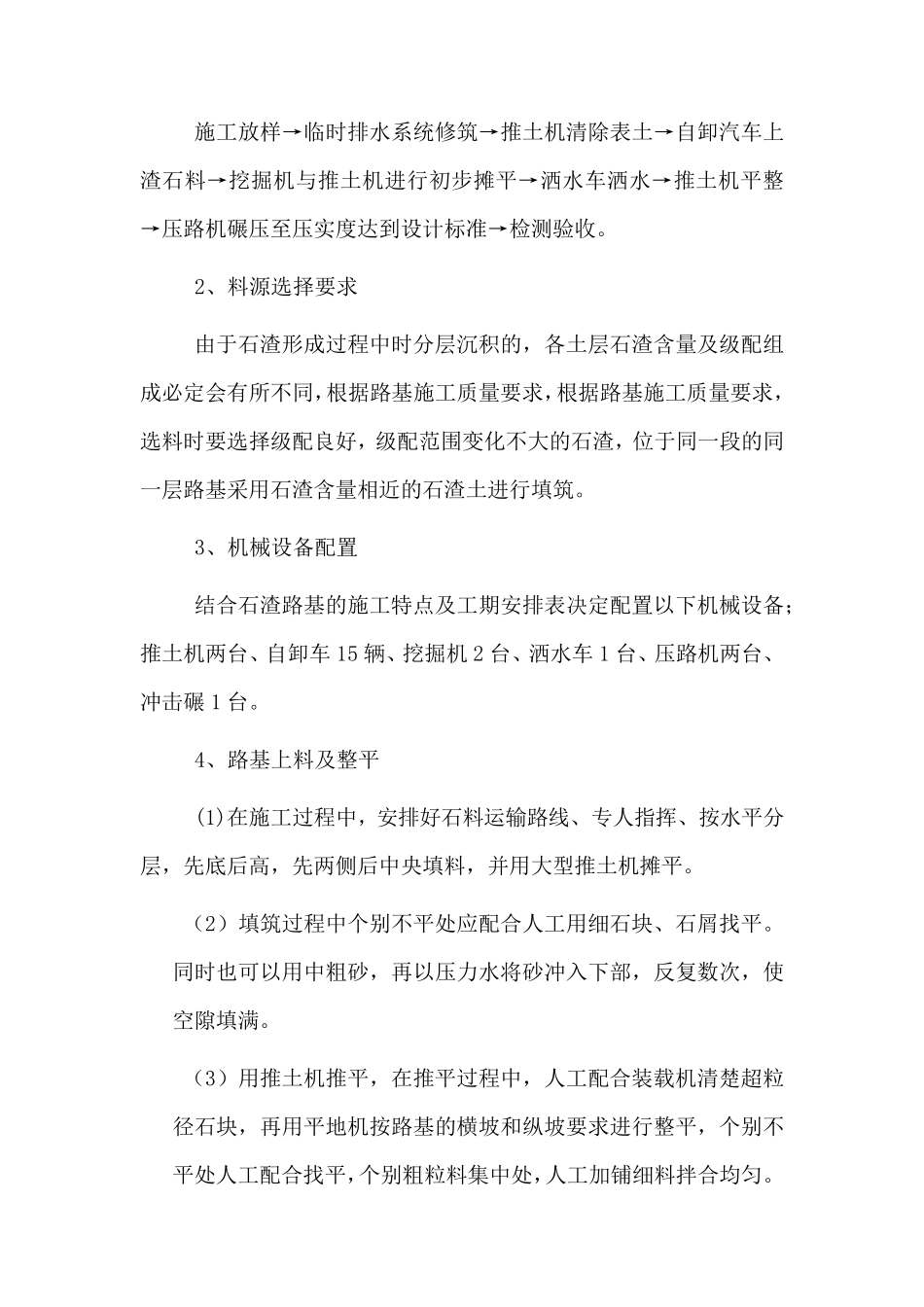

石渣路基专项施工技术方案 一、编制依据 本施工组织设计的编制以下列文件和资料为依据: (一)施工图纸及设计文件 (三)现场实际调查、勘察资料 (四)共和至玉树(结古)公路建设管理文件 (五)交通部颁布的以下公路工程相关规范 1、《公路路基施工技术规范》(JTJ033-95) 2、《公路软土地基路堤设计与施工技术规范》(JTJ017-96) 3、《公路土工试验规程》(JTJ051-93) 4、《公路工程石料试验规程》(JTJ054-94) 5、《公路工程质量检验评定标准》(JTJ071-2004) 6、《公路工程施工安全技术规程》(JTJ076-95) 二、施工组织机构、施工队配备及任务划分 1、组织管理机构 “四川欣通公路工程部共和至玉树公路GYI-SGB3合同段项目经理部”为我单位在本项目的现场组织指挥机构,经理部人员由具有多年高速公路路基施工经验的工程技术人员和管理人员组成。依据本合同段规模和施工特点,我单位将把该项目列入重点工程进行管理。为确保工期,保证工程质量及安全,根据工程需要,经理部设经理一名、总工程师一名,下设四科一室,对项目实施目标管理。详见“本合同工程设立的组织机构图”。 2、项目部各职能部门的责权利 项目经理:本项目的全面负责人,负责全面工作; 项目书记:本项目的政治工作领导,负责政治教育工作; 项目总工:本项目的技术总负责人,对有关工程技术、质量、进度等实施总体控制; 质量安全科:对全线工程技术,包括测量放样,施工工艺控制、试验等方面的工作具体负责的职能部门; 工程计划科:对全线工程进度、计划计量、合同管理等方面工作具体负责的职能部门; 财 务 科:对全线资金周转使用等方面工作具体负责的职能部门; 物资装备科:负责本项目的物资采购及正常供应;机械设备安装、调试,调度、维修、正常使用等方面工作; 综合办公室:对本项目的施工安全、社会关系协调、政治思想教育等方面工作具体负责的职能部门。 三、工程概况 我项目部地处青藏高原,路基施工总长度为40公里,起止桩号为K620+000-K660+000,其中需要采用30cm石渣冲击碾压处理方式的路段总长为28公里,石渣填料总量为293828.48m3。方法为不清表或清表处理后,利用冲击碾碾压,上层填筑片石通风路基。 四、施工方案 (一)施工工艺 1、石渣路基的施工工艺流程 施工放样→临时排水系统修筑→推土机清除表土→自卸汽车上渣石料→挖掘机与推土机进行初步摊平→洒水车洒水→推土机平整→压路机碾压至压实度达到设计标准...
