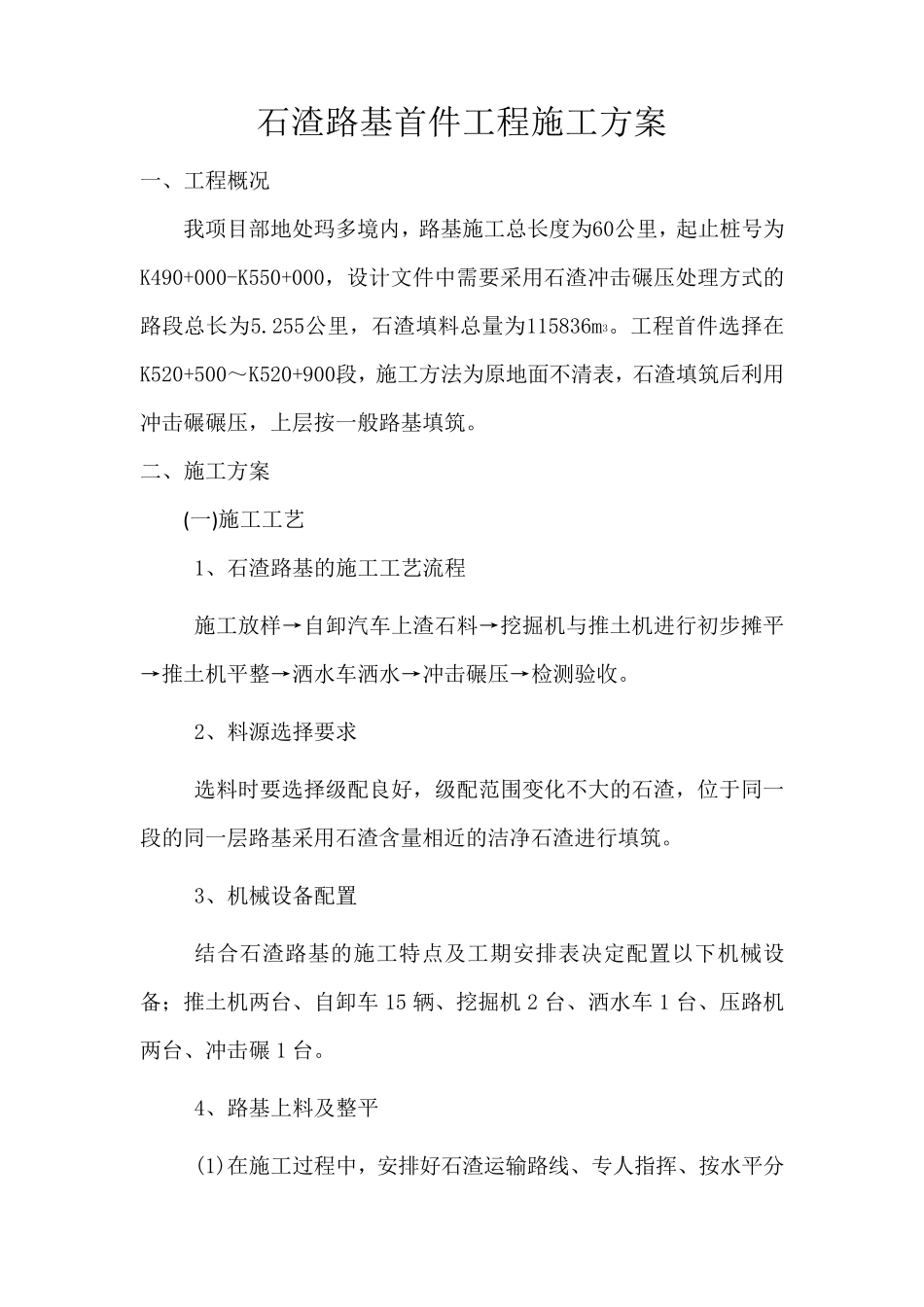

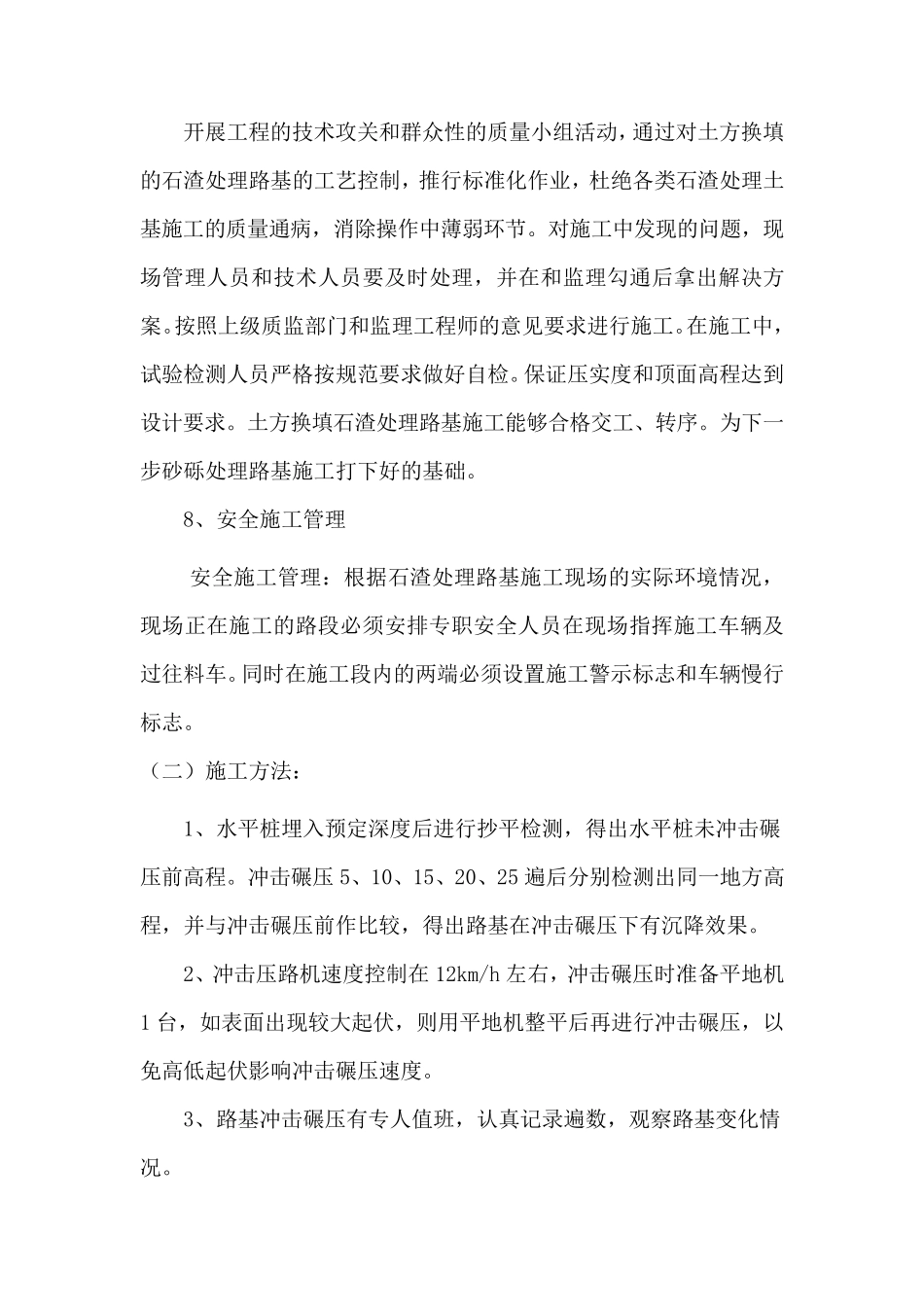

石渣路基首件工程施工方案 一、工程概况 我项目部地处玛多境内,路基施工总长度为60公里,起止桩号为K490+000-K550+000,设计文件中需要采用石渣冲击碾压处理方式的路段总长为5
255公里,石渣填料总量为115836m3
工程首件选择在K520+500~K520+900段,施工方法为原地面不清表,石渣填筑后利用冲击碾碾压,上层按一般路基填筑
二、施工方案 (一)施工工艺 1、石渣路基的施工工艺流程 施工放样→自卸汽车上渣石料→挖掘机与推土机进行初步摊平→推土机平整→洒水车洒水→冲击碾压→检测验收
2、料源选择要求 选料时要选择级配良好,级配范围变化不大的石渣,位于同一段的同一层路基采用石渣含量相近的洁净石渣进行填筑
3、机械设备配置 结合石渣路基的施工特点及工期安排表决定配置以下机械设备;推土机两台、自卸车 15 辆、挖掘机 2 台、洒水车 1 台、压路机两台、冲击碾1 台

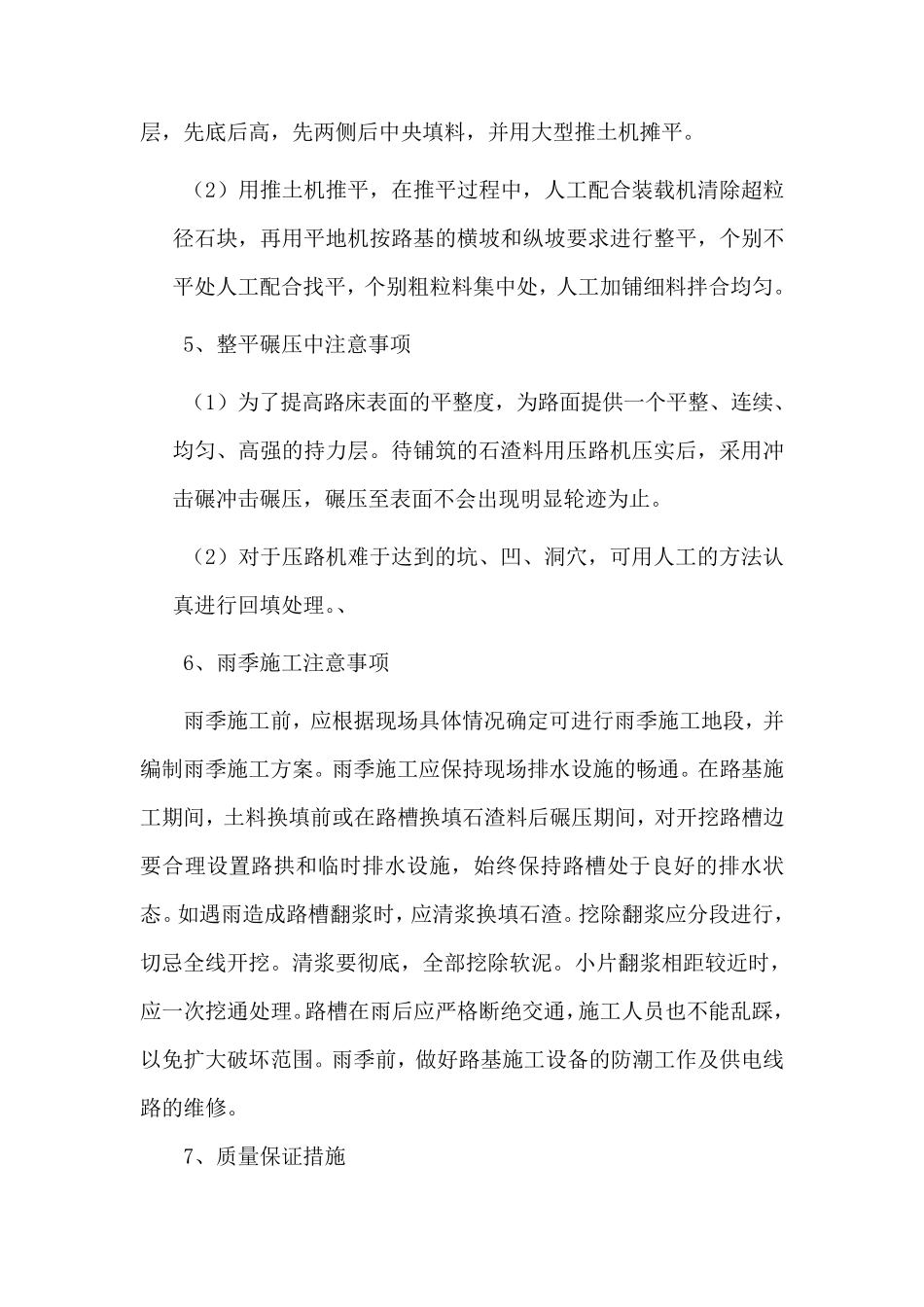

4、路基上料及整平 (1)在施工过程中,安排好石渣运输路线、专人指挥、按水平分层,先底后高,先两侧后中央填料,并用大型推土机摊平
(2)用推土机推平,在推平过程中,人工配合装载机清除超粒径石块,再用平地机按路基的横坡和纵坡要求进行整平,个别不平处人工配合找平,个别粗粒料集中处,人工加铺细料拌合均匀
5、整平碾压中注意事项 (1)为了提高路床表面的平整度,为路面提供一个平整、连续、均匀、高强的持力层
待铺筑的石渣料用压路机压实后,采用冲击碾冲击碾压,碾压至表面不会出现明显轮迹为止
(2)对于压路机难于达到的坑、凹、洞穴,可用人工的方法认真进行回填处理
、 6、雨季施工注意事项 雨季施工前,应根据现场具体情况确定可进行雨季施工地段,并编制雨季施工方案
雨季施工应保持现场排水设施的畅通
在路基施工期间,土料换填前或在路槽换填石渣料后碾压期间,对开挖路槽边要合理设置路拱和临时排水设施,始
