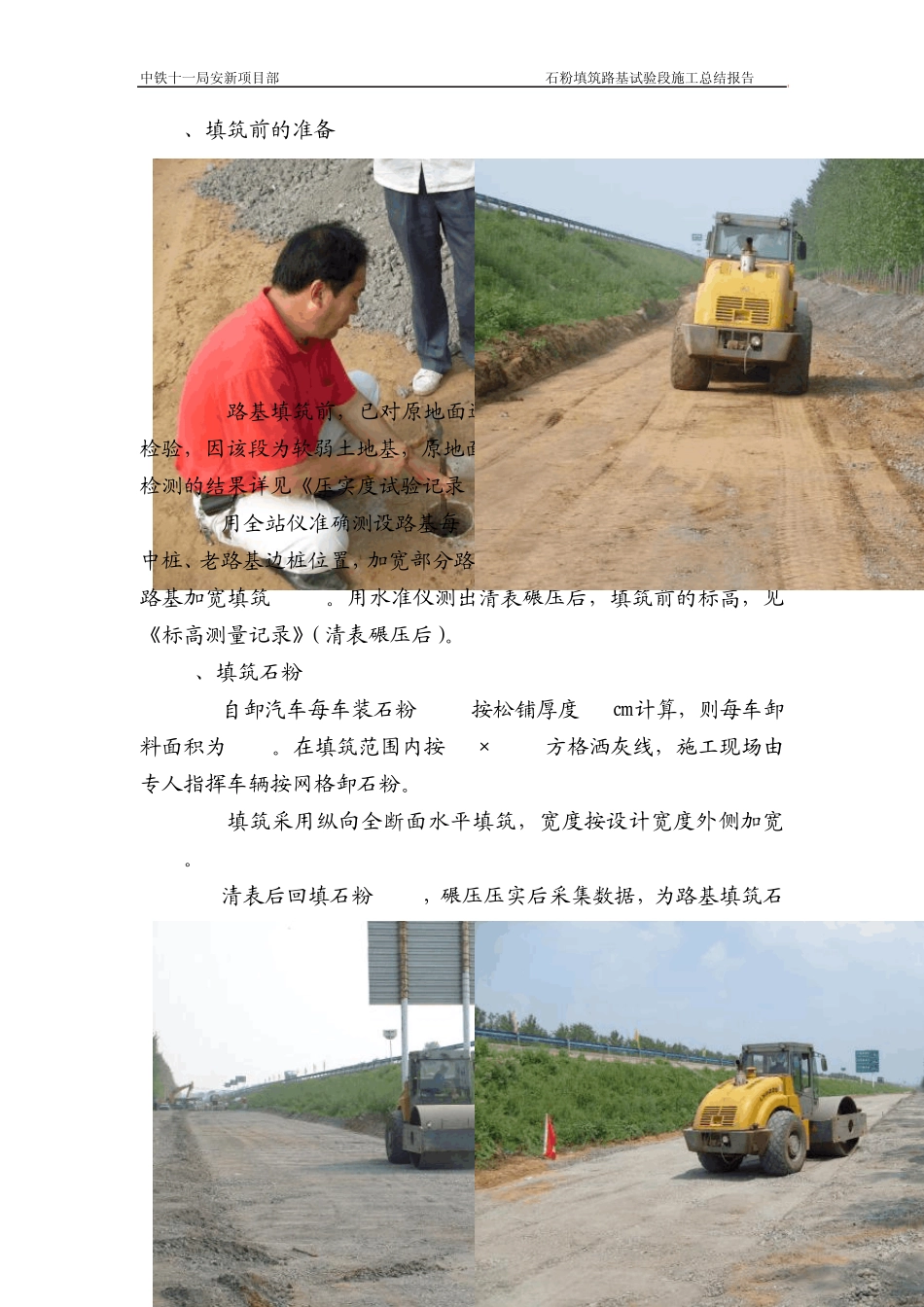

中铁十一局安新项目部 石粉填筑路基试验段施工总结报告 第 1 页 共 8 页 石粉填筑路基试验段施工总结 为全面展开路基填筑石粉施工,我标段在K29+625~K29+775段路基左幅进行了石粉填筑路基试验段施工,试验段长150米,填筑石粉260 m3。根据路基填筑石粉填方试验段施工方案,我标段在监理代表处、驻地办监理工程师的监督和指导下成功完成了该段试验施工工作,获得了宝贵的试验数据,为大面积的石粉填筑路基施工提供了依据。施工总结如下: 一、工程概况 根据我标段前期工程的准备情况,将试验段确定在K29+625~K29+775段路基左幅,拼接加宽部分路基填筑石粉试验,试验段长度为150米,试验段填方高度约 4.0米。试验段在清表碾压后回填石粉30cm碾压密实,再用 25KJ三边形双轮冲击式压路机冲击碾压。试验段路基填料为石粉,石粉填料料源来自距离试验段25km处一个石粉存放场中。该填料堆积密度为1.915 g/cm3,天然含水量 2.25%~2.45%,表观密度 2.832g/cm3,紧装密度 2.145 g/cm3。 二、试验段目的 1、确定合理的松铺系数; 2、确定现场施工组织; 3、确定合理的机械组合; 4、确定达到各个区域压实度时的碾压遍数; 5、本试验段施工,收集相关数据,指导全面路基工程施工并达到技术质量标准。 三、试验段投入机械设备、仪器: 试验段投入机械设备、仪器 序号 名称 规格、型号 单 位 数 量 1 全站仪 GTS602 台 1 2 水准仪 DSZ3-A32X 台 1 3 挖掘机 PC400-6, 台 1 4 自卸汽车 16m3 辆 10 中铁十一局安新项目部 石粉填筑路基试验段施工总结报告 第 2 页 共 8 页 5 推土机 TY220 台 1 6 平地机 PY180 台 1 7 振动压路机 YZ18 台 2 8 冲击式压路机 25KJ 台 1 9 装载机 ZL50 台 2 10 洒水车 5t 辆 1 11 灌砂仪 φ15 套 1 四、试验路段主要人员及分工 本试验路段在施工过程中,我标段设置了足够的施工技术人员,严格控制施工质量。 试验段主要人员及分工 序号 姓名 职务 职称 负责项目 1 金国良 总工程师 高级工程师 试验段总负责 2 张道森 常务副经理 路基工程师 现场总指挥 3 李安怀 试验室主任 试验检测工程师 现场试验检测 4 许军 副部长 工程师 现场技术负责人 5 何须有 测量主管 测量工程师 测量负责人 6 田嘉伟 副部长 质检工程师 质量检验 7 焦旭东 路基技术员 助理工程师 现场技术指导 8 孟宪兵...
