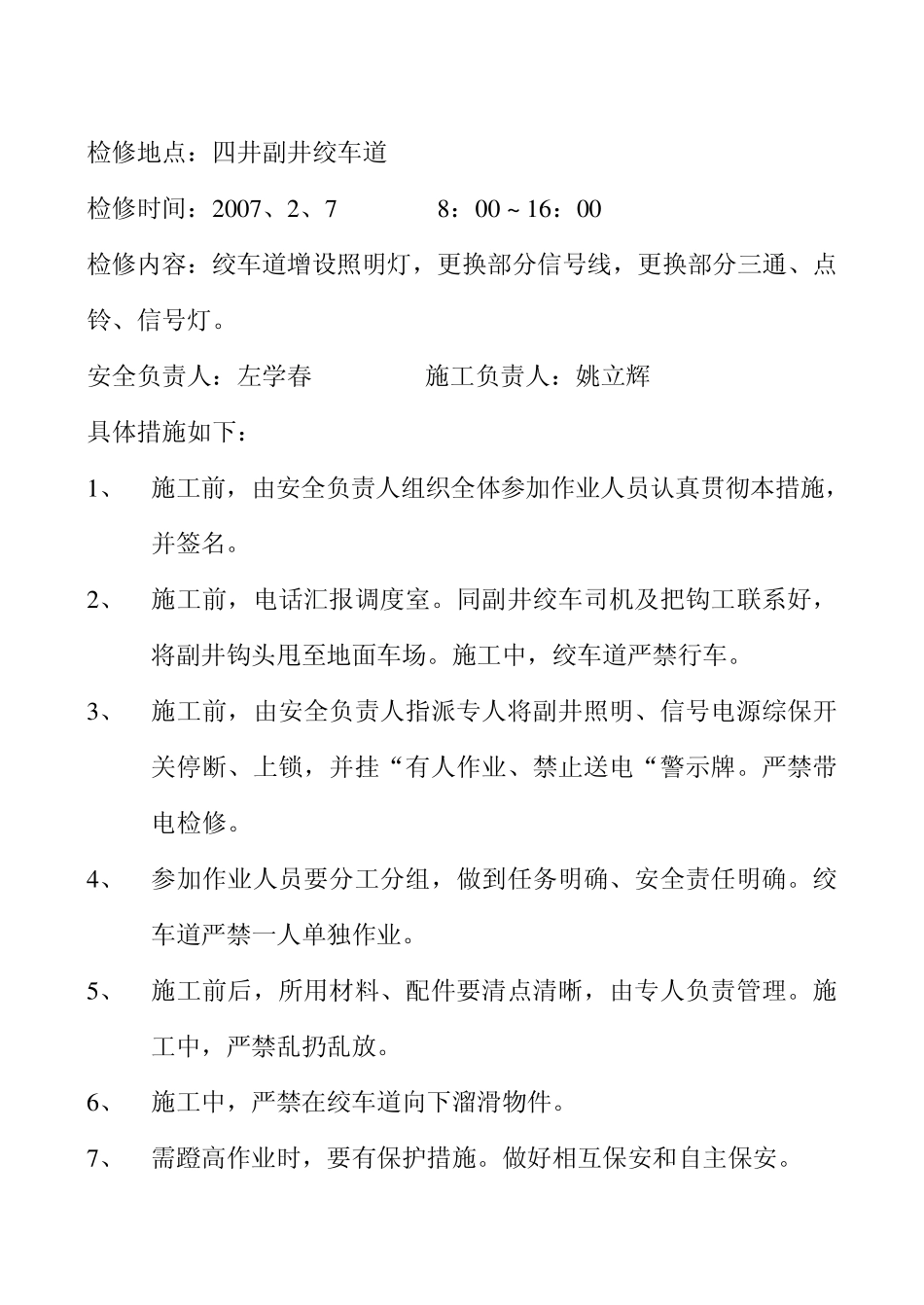

2 0 0 8 春节机电设备检修安全技术措施 呈报单位:四井机电段 检修地点:副井绞车道(信号) 机电井长: 安全井长: 工程师: 驻井监察: 段长: 编制: 2 0 0 8 -1 -2 1 检修地点:四井副井绞车道 检修时间:2007、2、7 8:00 ~ 16:00 检修内容:绞车道增设照明灯,更换部分信号线,更换部分三通、点铃、信号灯
安全负责人:左学春 施工负责人:姚立辉 具体措施如下: 1、 施工前,由安全负责人组织全体参加作业人员认真贯彻本措施,并签名
2、 施工前,电话汇报调度室
同副井绞车司机及把钩工联系好,将副井钩头甩至地面车场
施工中,绞车道严禁行车
3、 施工前,由安全负责人指派专人将副井照明、信号电源综保开关停断、上锁,并挂“有人作业、禁止送电“警示牌
严禁带电检修
4、 参加作业人员要分工分组,做到任务明确、安全责任明确
绞车道严禁一人单独作业
5、 施工前后,所用材料、配件要清点清晰,由专人负责管理
施工中,严禁乱扔乱放
6、 施工中,严禁在绞车道向下溜滑物件
7、 需蹬高作业时,要有保护措施
做好相互保安和自主保安
8 、 施工中,出现失爆要立即处理
9 、 施工后,要进行全程人车试验,试验时必须慢点运行,试验时间内不准接送人员
2 0 0 8 春节机电设备检修安全技术措施 呈报单位:四井机电段 检修地点:副井绞车 机电井长: 安全井长: 工程师: 驻井监察: 段长: 编制: 2 0 0 8 -1 -2 7 检修地点:四井副井绞车 检修时间:2007、2、6 8:00 ~ 16:00 检修内容:更换部分交流接触器、继电器,更换部分电阻联线
安全负责人:张俊辉 施工负责人:周金平 具体措施如下: 1、 施工前,由安全负责人组织全体参加作业人员认真贯彻本措施,并签名
2、 施工现场必须要有段干部现场指挥
3、 施工前,电话
