毕节市梨寨路道路工程(官归路)水泥稳定碎石试验段施工总结毕节市梨寨路道路工程总承包项目经理部2012 年 8 月 2 日水泥稳定碎石基层试验路段总结报告毕节梨寨路道路工程总监办:我公司于 2012 年 7 月 20 日开始进入了水泥稳定基层试验路段的提前准备工作,于 2012 年 8 月 2 日在毕节市梨寨路道路工程 ZK11+800〜ZK12+000 段左幅铺筑了水泥稳定碎石基层试验路段,将以试验路段产生的各种数据来指导施工,作为毕节市梨寨路道路工程(官归段)路面工程 K4+000〜K13+200 段水泥稳定碎石基层铺筑的依据

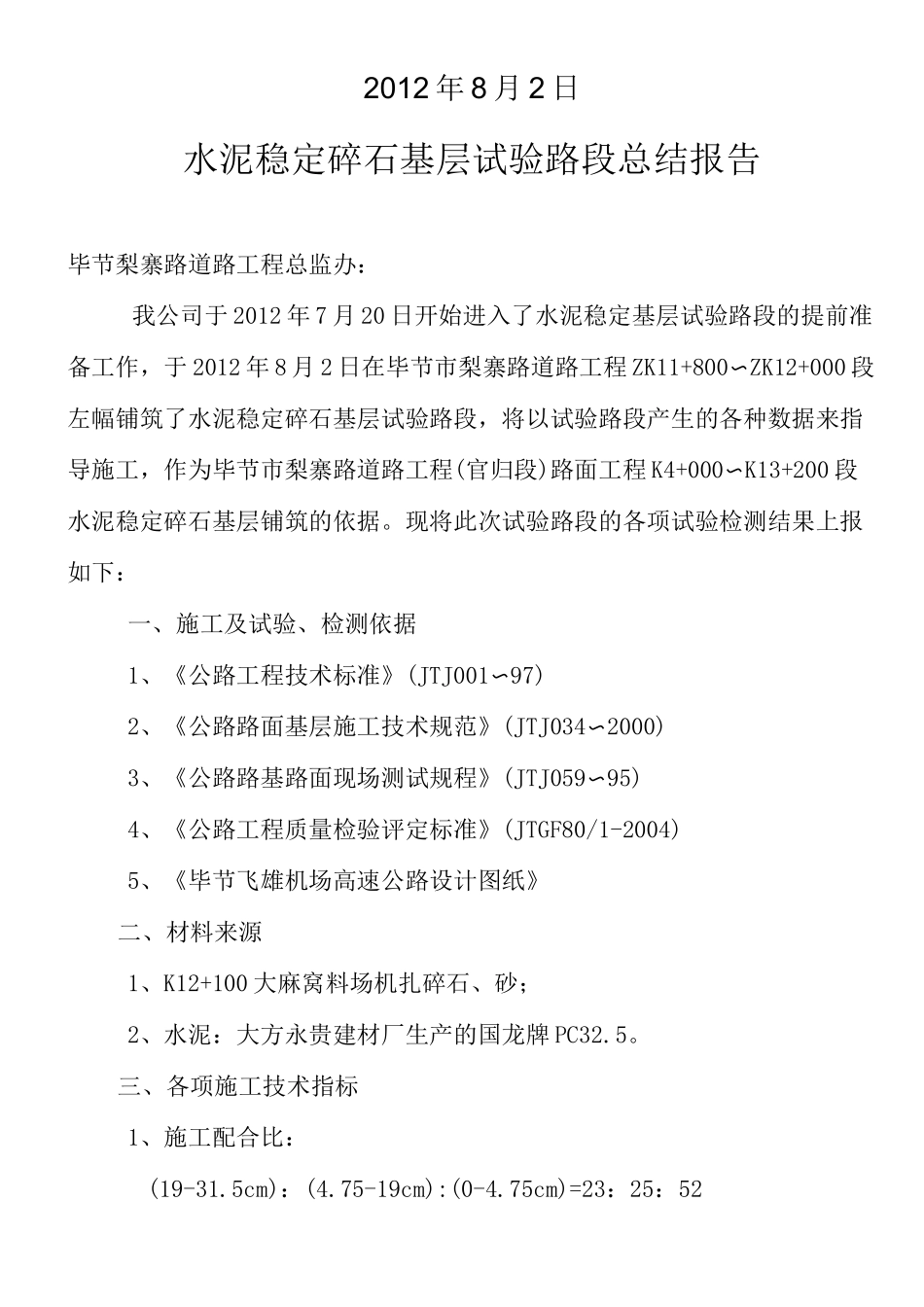

现将此次试验路段的各项试验检测结果上报如下:一、施工及试验、检测依据1、《公路工程技术标准》(JTJ001〜97)2、《公路路面基层施工技术规范》(JTJ034〜2000)3、《公路路基路面现场测试规程》(JTJ059〜95)4、《公路工程质量检验评定标准》(JTGF80/1-2004)5、《毕节飞雄机场高速公路设计图纸》二、材料来源1、K12+100 大麻窝料场机扎碎石、砂;2、水泥:大方永贵建材厂生产的国龙牌 PC32
三、各项施工技术指标1、施工配合比:(19-31
5cm):(4
75-19cm):(0-4

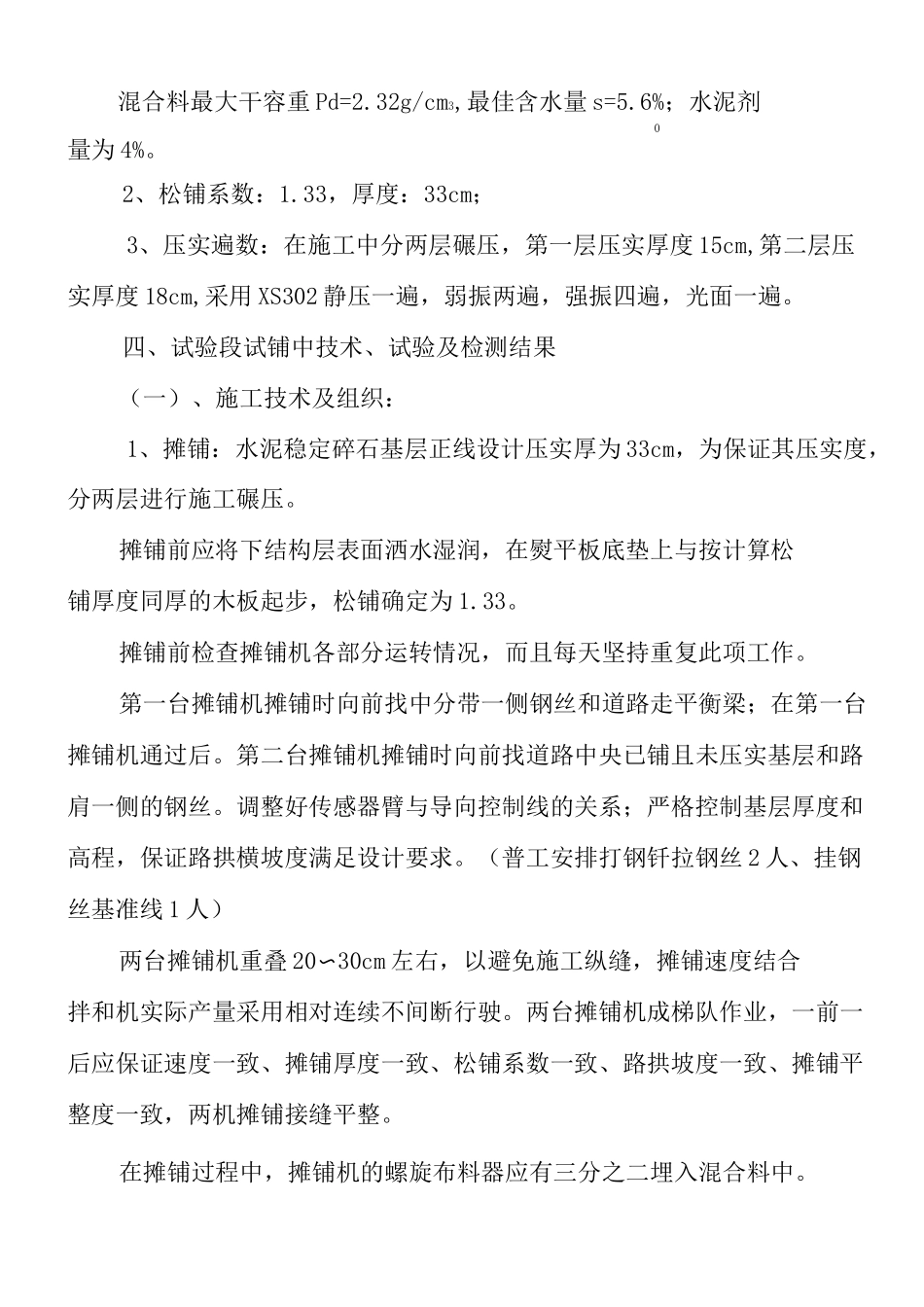

75cm)=23:25:52混合料最大干容重 Pd=2
32g/cm3,最佳含水量 s=5
6%;水泥剂0量为 4%
2、松铺系数:1
33,厚度:33cm;3、压实遍数:在施工中分两层碾压,第一层压实厚度 15cm,第二层压实厚度 18cm,采用 XS302 静压一遍,弱振两遍,强振四遍,光面一遍
四、试验段试铺中技术、试验及检测结果(一)、施工技术及组织:1、摊铺:水泥稳定碎石基层正线设计压实厚为 33cm,为保证其压实度,分两层进行施工碾压
摊铺前应将下结构层表面洒水湿润,在熨平板底垫上与按计算松铺厚度同厚的木板起步,松铺确定
