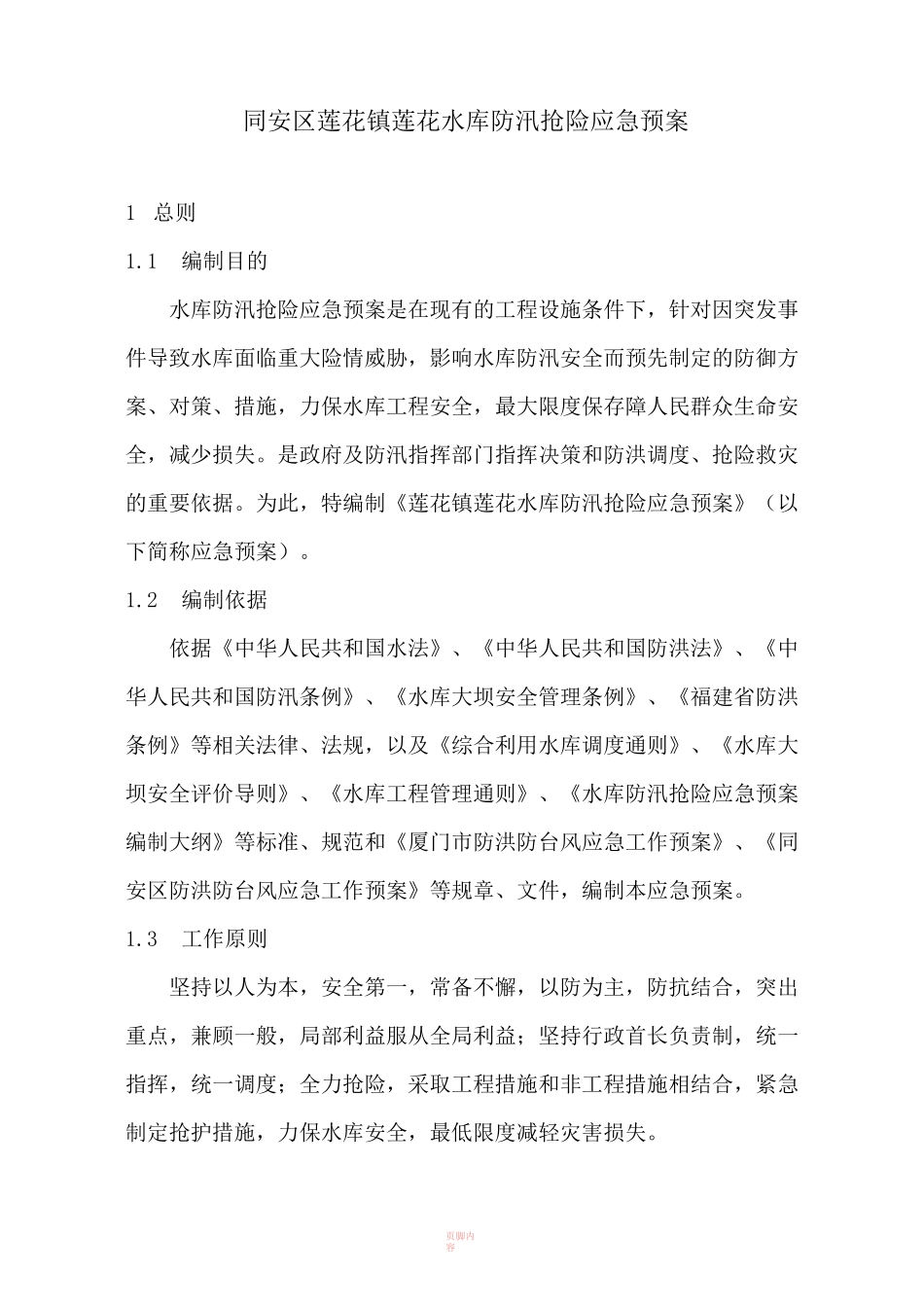

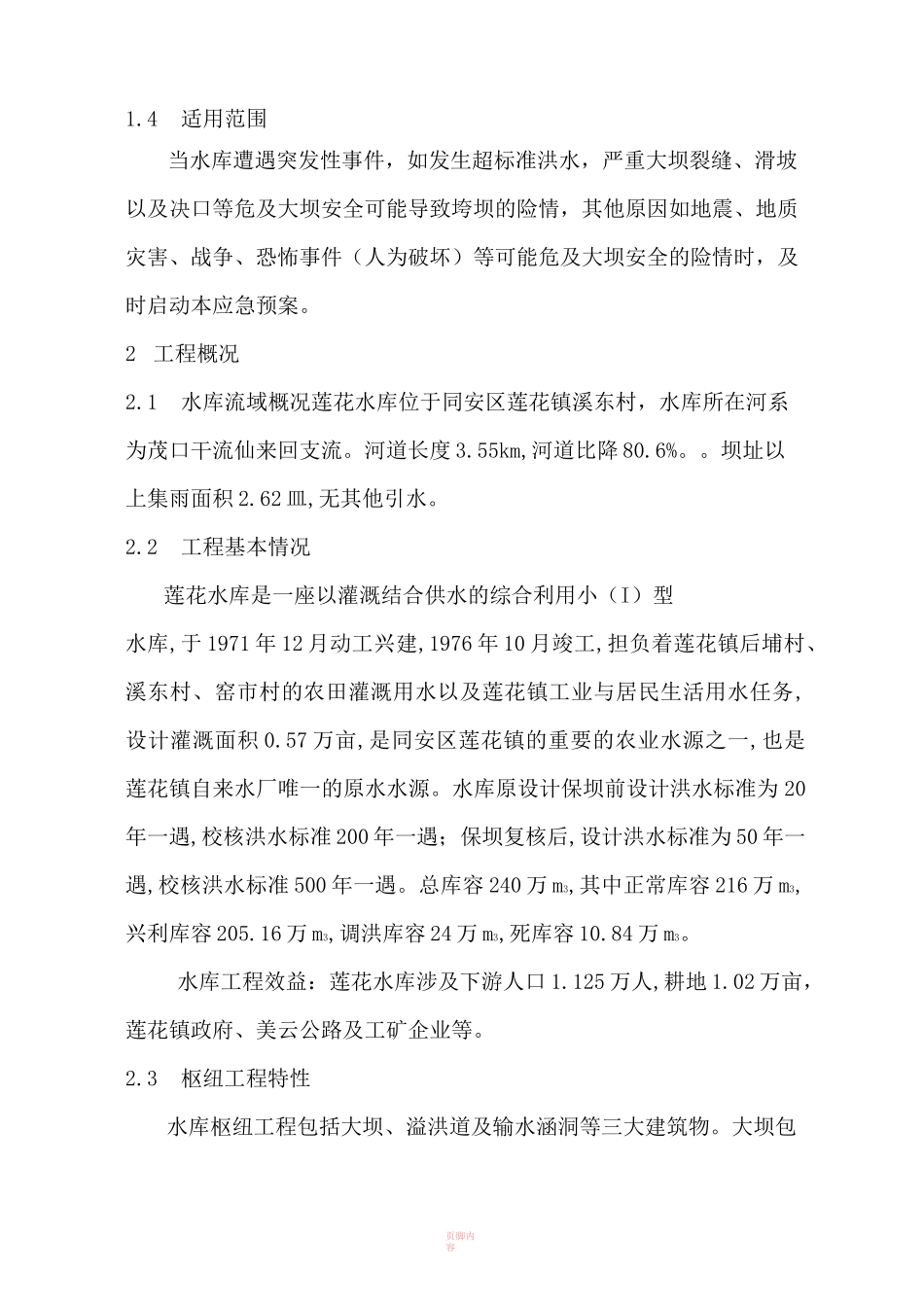

页脚内容同安区莲花镇莲花水库防汛抢险应急预案莲花镇人民政府二 00 六年十一月十日页脚内容同安区莲花镇莲花水库防汛抢险应急预案1 总则1.1编制目的水库防汛抢险应急预案是在现有的工程设施条件下,针对因突发事件导致水库面临重大险情威胁,影响水库防汛安全而预先制定的防御方案、对策、措施,力保水库工程安全,最大限度保存障人民群众生命安全,减少损失。是政府及防汛指挥部门指挥决策和防洪调度、抢险救灾的重要依据。为此,特编制《莲花镇莲花水库防汛抢险应急预案》(以下简称应急预案)。1.2编制依据依据《中华人民共和国水法》、《中华人民共和国防洪法》、《中华人民共和国防汛条例》、《水库大坝安全管理条例》、《福建省防洪条例》等相关法律、法规,以及《综合利用水库调度通则》、《水库大坝安全评价导则》、《水库工程管理通则》、《水库防汛抢险应急预案编制大纲》等标准、规范和《厦门市防洪防台风应急工作预案》、《同安区防洪防台风应急工作预案》等规章、文件,编制本应急预案。1.3工作原则坚持以人为本,安全第一,常备不懈,以防为主,防抗结合,突出重点,兼顾一般,局部利益服从全局利益;坚持行政首长负责制,统一指挥,统一调度;全力抢险,采取工程措施和非工程措施相结合,紧急制定抢护措施,力保水库安全,最低限度减轻灾害损失。页脚内容1.4适用范围当水库遭遇突发性事件,如发生超标准洪水,严重大坝裂缝、滑坡以及决口等危及大坝安全可能导致垮坝的险情,其他原因如地震、地质灾害、战争、恐怖事件(人为破坏)等可能危及大坝安全的险情时,及时启动本应急预案。2 工程概况2.1水库流域概况莲花水库位于同安区莲花镇溪东村,水库所在河系为茂口干流仙来回支流。河道长度 3.55km,河道比降 80.6%。。坝址以上集雨面积 2.62 皿,无其他引水。2.2工程基本情况莲花水库是一座以灌溉结合供水的综合利用小(I)型水库,于 1971 年 12 月动工兴建,1976 年 10 月竣工,担负着莲花镇后埔村、溪东村、窑市村的农田灌溉用水以及莲花镇工业与居民生活用水任务,设计灌溉面积 0.57 万亩,是同安区莲花镇的重要的农业水源之一,也是莲花镇自来水厂唯一的原水水源。水库原设计保坝前设计洪水标准为 20年一遇,校核洪水标准 200 年一遇;保坝复核后,设计洪水标准为 50 年一遇,校核洪水标准 500 年一遇。总库容 240 万 m3,其中正常库容 216 万 m3,兴利库容 205.16 万 m3,调洪库容 24 万 m3,死库容 10...
