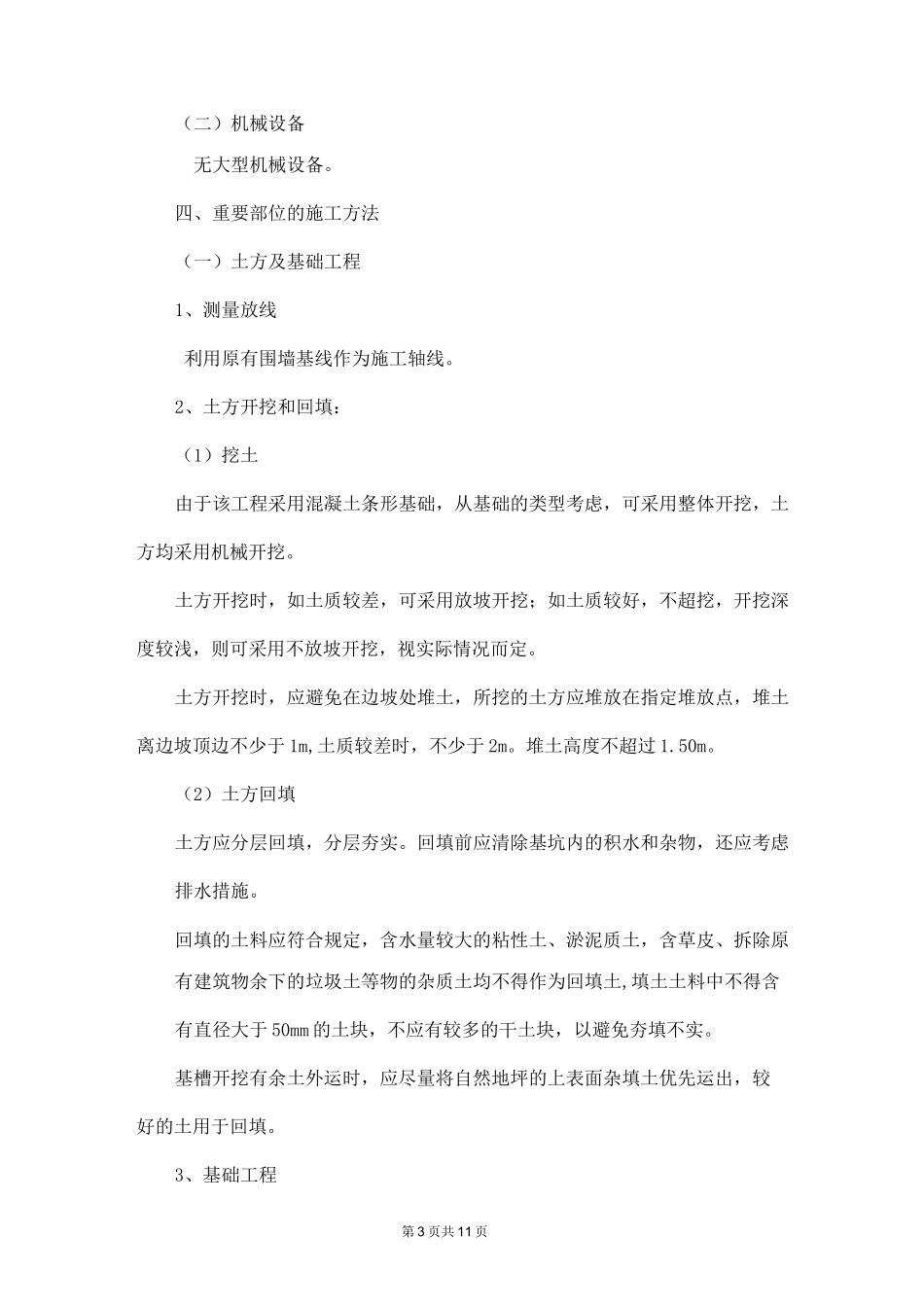

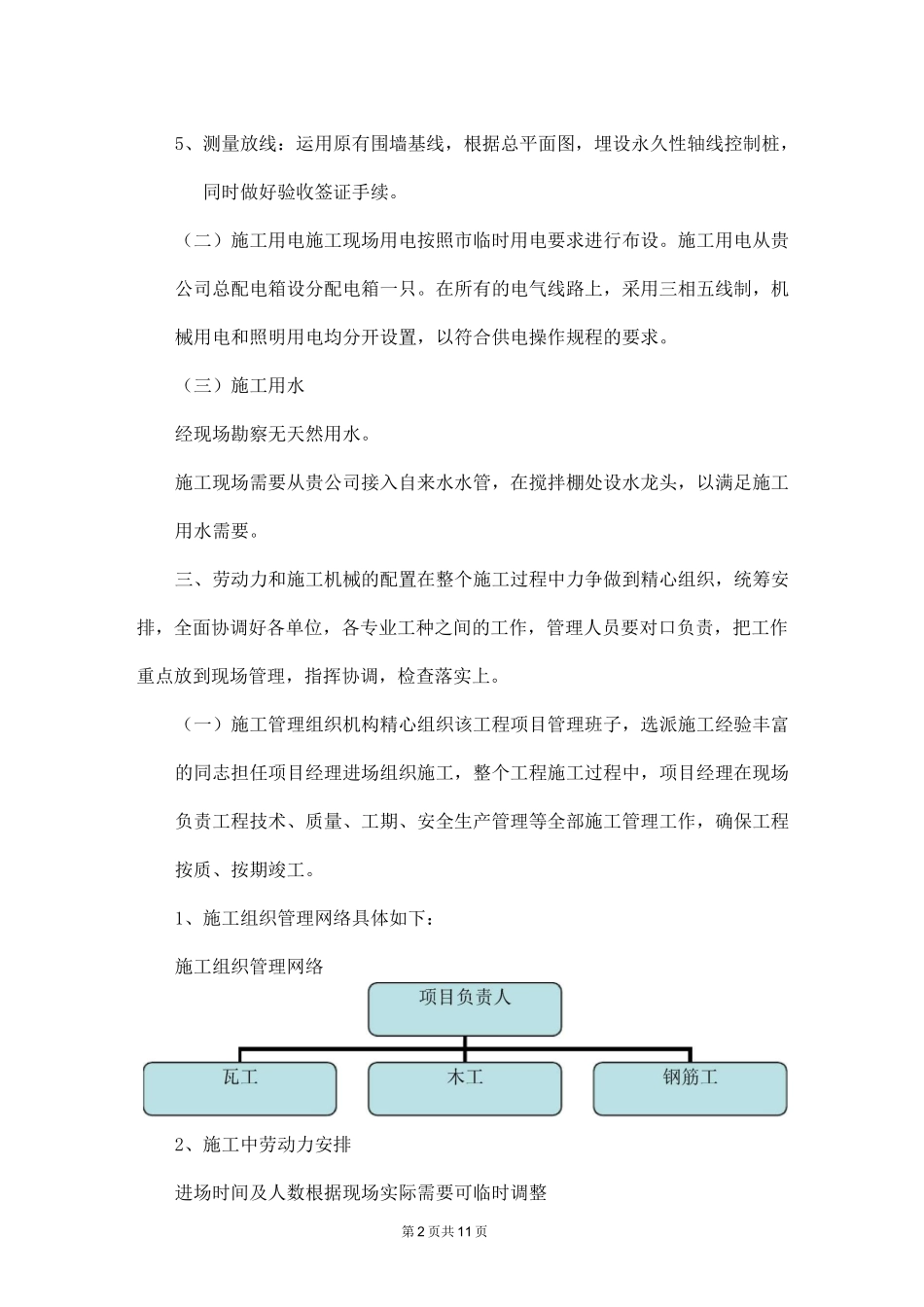

第 1 页共 11 页新建围墙工程施工组织设计一、工程概况及施工条件(一)结构部分概况:1、基础+0.00 以下采用 10CM 厚 C10 砼垫层,30CM 厚 C25 砼条形基础,MU10 标准砖基础墙,M7.5 水泥砂浆砌筑2、墙体:(1)砌筑砂浆品种及标号±0.00m 以下采用 M7.5 水泥砂浆±0.00m 以上采用 M7.5 混合砂浆。(二)施工条件1、现场达不到三通一平要求;2、机械设备及施工人员安排配备一台小型挖掘机,经计算其机械性能能满足施工要求。二、施工准备工作及现场平面布置:(一)技术准备工作:1、会审图纸。2、签订施工合同及各工作协议。3、根据预算对各类材料进行分析,确定其使用量,根据施工进度要求确定其进场日期和进场量,组织材料采购人员落实所有材料的来源,安排采购工程所需的材料,保证开工时及各施工阶段将所需材料如期进场。4、根据对施工现场的勘探地貌,结合现场情况,拟用土方开挖人员。第 2 页共 11 页5、测量放线:运用原有围墙基线,根据总平面图,埋设永久性轴线控制桩,同时做好验收签证手续。(二)施工用电施工现场用电按照市临时用电要求进行布设。施工用电从贵公司总配电箱设分配电箱一只。在所有的电气线路上,采用三相五线制,机械用电和照明用电均分开设置,以符合供电操作规程的要求。(三)施工用水经现场勘察无天然用水。施工现场需要从贵公司接入自来水水管,在搅拌棚处设水龙头,以满足施工用水需要。三、劳动力和施工机械的配置在整个施工过程中力争做到精心组织,统筹安排,全面协调好各单位,各专业工种之间的工作,管理人员要对口负责,把工作重点放到现场管理,指挥协调,检查落实上。(一)施工管理组织机构精心组织该工程项目管理班子,选派施工经验丰富的同志担任项目经理进场组织施工,整个工程施工过程中,项目经理在现场负责工程技术、质量、工期、安全生产管理等全部施工管理工作,确保工程按质、按期竣工。1、施工组织管理网络具体如下:施工组织管理网络2、施工中劳动力安排进场时间及人数根据现场实际需要可临时调整第 3 页共 11 页(二)机械设备无大型机械设备。四、重要部位的施工方法(一)土方及基础工程1、测量放线利用原有围墙基线作为施工轴线。2、土方开挖和回填:(1)挖土由于该工程采用混凝土条形基础,从基础的类型考虑,可采用整体开挖,土方均采用机械开挖。土方开挖时,如土质较差,可采用放坡开挖;如土质较好,不超挖,开挖深度较浅,则可采用不放坡开挖,视...
