工工法贵州开磷建设集团有限公司磷石膏浇筑、 喷筑墙体施II]1第一章施工前准备 21
1 技术准备 21
2 材料准备 31
3 机具、设备准备 41
4 作业条件 4第二章施工流程 42
1 浇筑墙施工流程图:42
2 墙体施工示意图 52
3 水电施工 52
4 浇筑施工 52
5 墙面清理 62
6 喷筑墙施工流程图 62
7 墙体施工示意图 62
8 墙体施工注意事项 72
9 墙体施工流程 7第三章成品保护 9第四章质量控制 94
1 材料质量控制 94
2 施工质量控制 94
3 质量控制措施 9第五章安全文明施工 102第一章施工前准备1

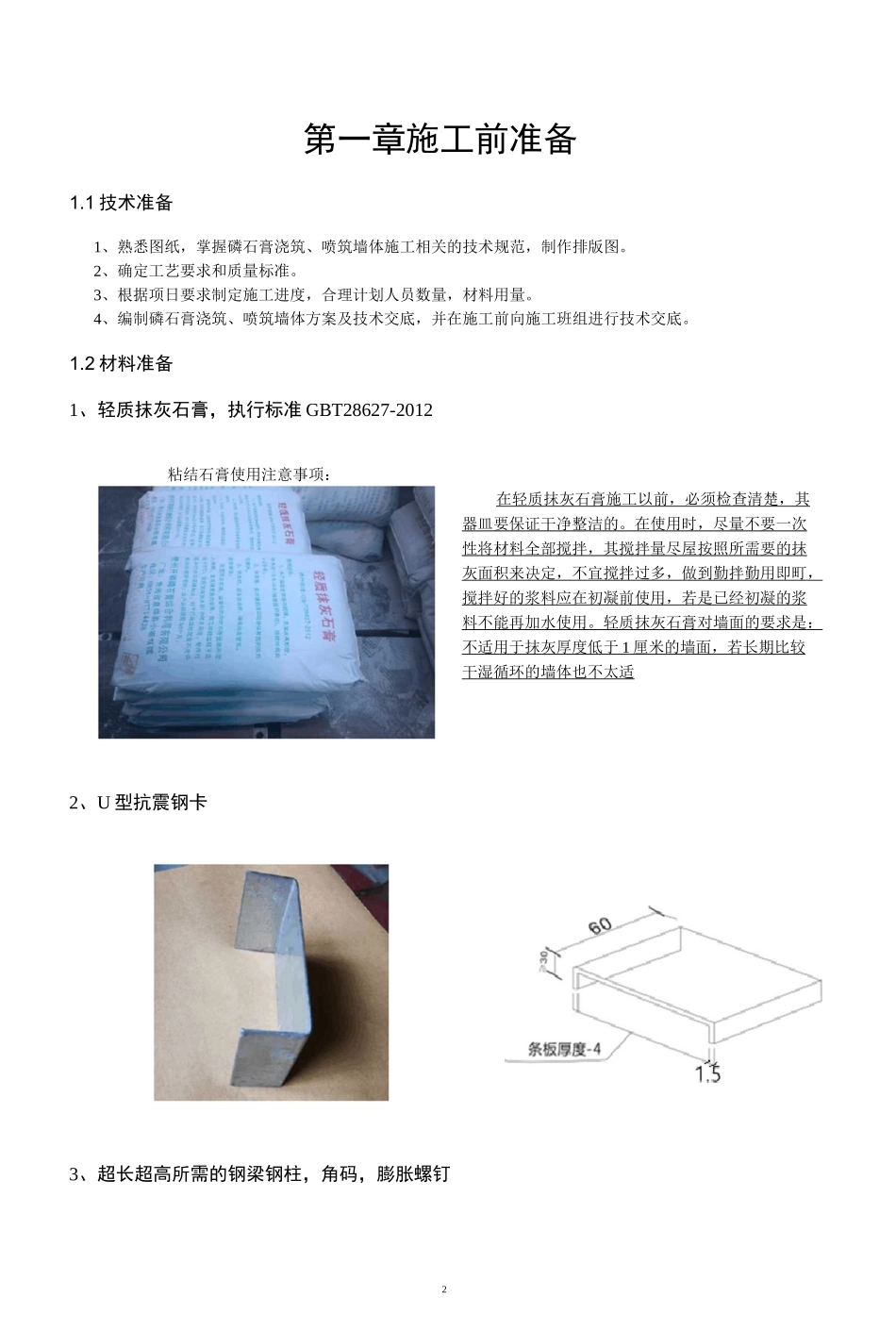

1 技术准备1、熟悉图纸,掌握磷石膏浇筑、喷筑墙体施工相关的技术规范,制作排版图
2、确定工艺要求和质量标准
3、根据项日要求制定施工进度,合理计划人员数量,材料用量
4、编制磷石膏浇筑、喷筑墙体方案及技术交底,并在施工前向施工班组进行技术交底
2 材料准备1、轻质抹灰石膏,执行标准 GBT28627-2012粘结石膏使用注意事项:在轻质抹灰石膏施工以前,必须检查清楚,其器皿要保证干净整洁的
在使用时,尽量不要一次性将材料全部搅拌,其搅拌量尽屋按照所需要的抹灰面积来决定,不宜搅拌过多,做到勤拌勤用即町 , 搅拌好的浆料应在初凝前使用,若是已经初凝的浆料不能再加水使用
轻质抹灰石膏对墙面的要求是 : 不适用于抹灰厚度低于 1 厘米的墙面,若长期比较 干湿循环的墙体也不太适2、U 型抗震钢卡3、超长超高所需的钢梁钢柱,角码,膨胀螺钉4、抗裂网格带、堵洞轻质材料5、轻钢龙骨架31
设备准备41、施工机械设备:卧式搅拌螺杆输送一体机;定位、放线验收合格设置拉筋
全长 I——\贯通构造柱钢筋 1—/预埋电管
电箱、水管浇筑墙体I——浇52、主要施工机具:电焊机、红外线定位仪、切割机、射钉枪、线锤、专用靠尺、抹灰板灰桶、搅
