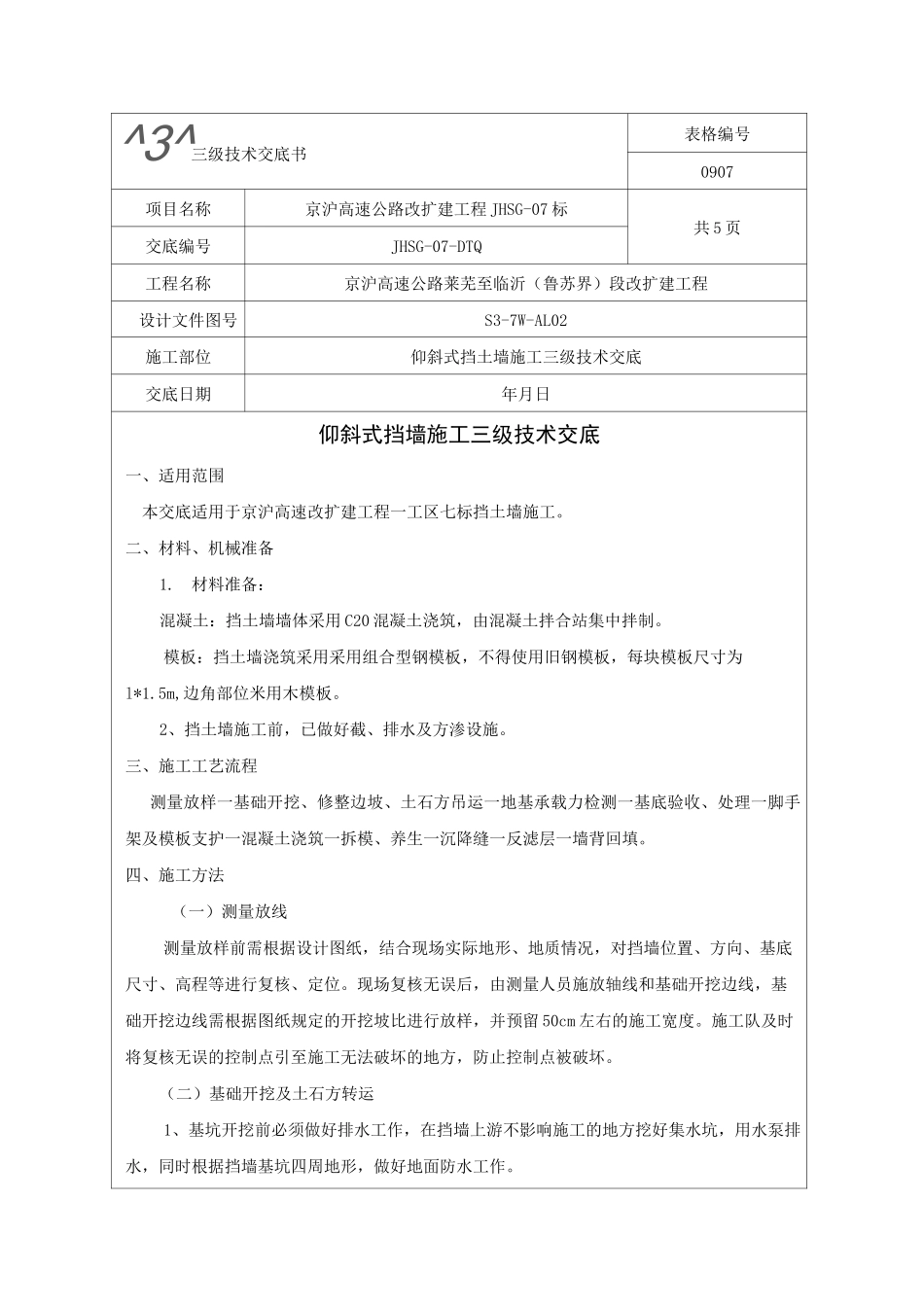

^3^三级技术交底书表格编号0907项目名称京沪高速公路改扩建工程 JHSG-07 标共 5 页交底编号JHSG-07-DTQ工程名称京沪高速公路莱芜至临沂(鲁苏界)段改扩建工程设计文件图号S3-7W-AL02施工部位仰斜式挡土墙施工三级技术交底交底日期年月日仰斜式挡墙施工三级技术交底一、适用范围本交底适用于京沪高速改扩建工程一工区七标挡土墙施工
二、材料、机械准备1
材料准备:混凝土:挡土墙墙体采用 C20 混凝土浇筑,由混凝土拌合站集中拌制
模板:挡土墙浇筑采用采用组合型钢模板,不得使用旧钢模板,每块模板尺寸为l*1
5m,边角部位米用木模板
2、挡土墙施工前,已做好截、排水及方渗设施
三、施工工艺流程测量放样一基础开挖、修整边坡、土石方吊运一地基承载力检测一基底验收、处理一脚手架及模板支护一混凝土浇筑一拆模、养生一沉降缝一反滤层一墙背回填
四、施工方法(一)测量放线测量放样前需根据设计图纸,结合现场实际地形、地质情况,对挡墙位置、方向、基底尺寸、高程等进行复核、定位
现场复核无误后,由测量人员施放轴线和基础开挖边线,基础开挖边线需根据图纸规定的开挖坡比进行放样,并预留 50cm 左右的施工宽度
施工队及时将复核无误的控制点引至施工无法破坏的地方,防止控制点被破坏
(二)基础开挖及土石方转运1、基坑开挖前必须做好排水工作,在挡墙上游不影响施工的地方挖好集水坑,用水泵排水,同时根据挡墙基坑四周地形,做好地面防水工作
2、基础开挖时,先用灰线根据测量员放样控制点打出开挖线,然后将基坑控制桩延长于基坑外 2m 加以固定,防止施工时被破坏
基础开挖以挖掘机为主,人工配合,基坑开挖坡比 1:0
开挖过程中,遇到有地下水渗出时,在挡墙基坑上下游对称坑角处设集水坑,用水泵集中排水,保持基坑干燥
开挖的土石方采用自卸车转运集中堆放在指定场地

(三)基底处理1、仰斜式挡墙基础应设置
