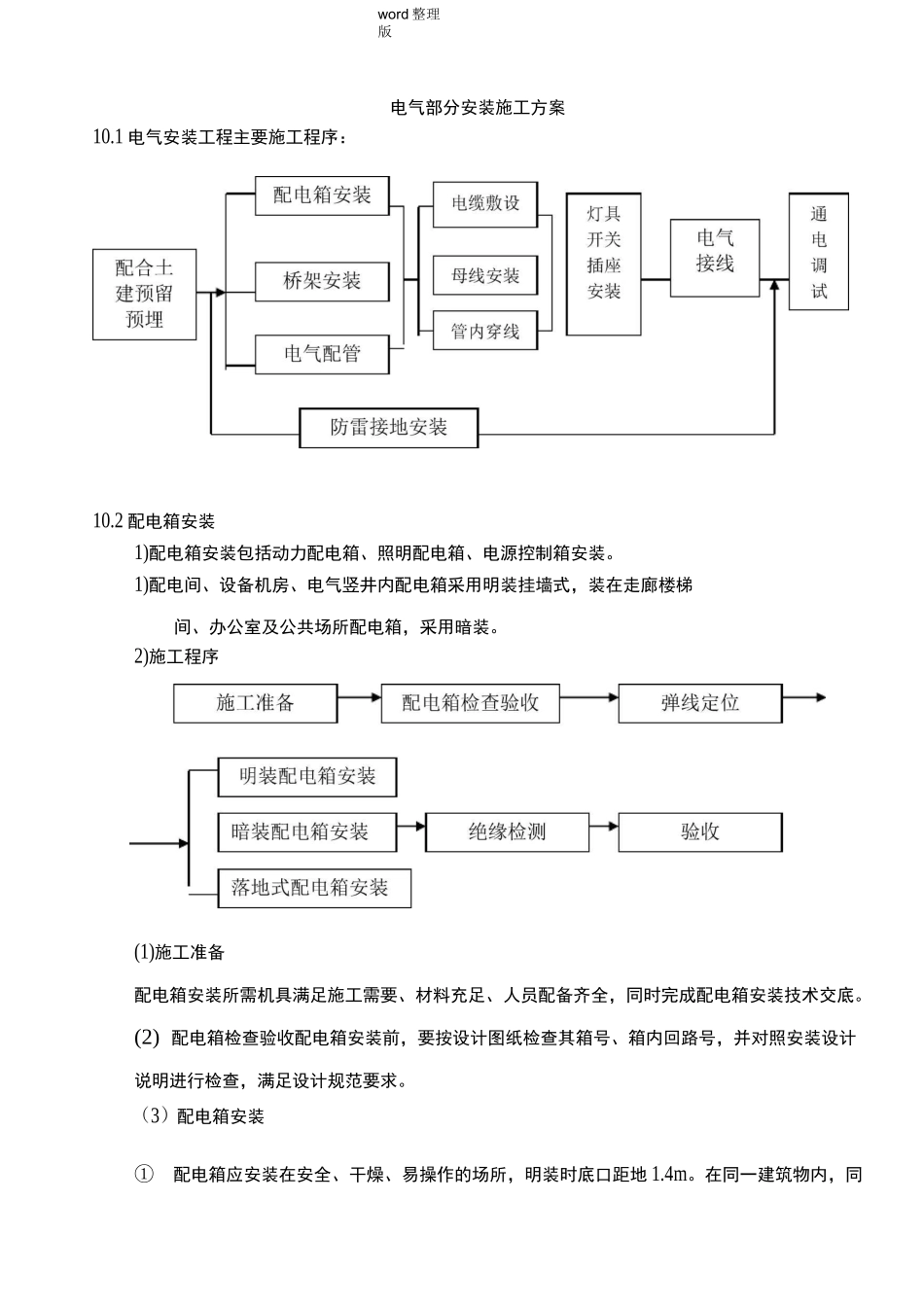

word 整理版电气部分安装施工方案10.1 电气安装工程主要施工程序:10.2 配电箱安装1)配电箱安装包括动力配电箱、照明配电箱、电源控制箱安装。1)配电间、设备机房、电气竖井内配电箱采用明装挂墙式,装在走廊楼梯间、办公室及公共场所配电箱,采用暗装。2)施工程序(1)施工准备配电箱安装所需机具满足施工需要、材料充足、人员配备齐全,同时完成配电箱安装技术交底。(2) 配电箱检查验收配电箱安装前,要按设计图纸检查其箱号、箱内回路号,并对照安装设计说明进行检查,满足设计规范要求。(3)配电箱安装①配电箱应安装在安全、干燥、易操作的场所,明装时底口距地 1.4m。在同一建筑物内,同word 整理版类箱的高度应一致,允许偏差为 10mm。②安装配电箱所用木砖及铁件等均应预埋。挂式配电箱应采用金属膨胀螺栓固定。③配电箱带有器具的铁制盘面、装有器具的门、电器的金属外壳均应有明显可靠的 PE 线接地。PE 线不允许利用盒、箱体串接。④配电箱上配线需排列整齐,并绑扎成束,在活动部位应该两端固定。盘面引出及引进的导线应留有适当余量,以便于检修。⑤导线剥削处不应伤及线芯,导线压头应牢固可靠,多股导线不应盘圈压接,应加装压线端子(有压线孔者除外)。如必须穿孔用顶丝压接时,多股线应搪锡后再压接,不得减少导线股数。⑥配电箱上的电源指示灯,其电源应接至总开关的外侧,并应装单独熔断器(电源侧)。⑦接零系统中的零线应在箱体引入线处或末端做好重复接地。③ 零母线在配电箱上应用端子板分路,零线端子板分支路排列位置,应与熔断器相对应。⑨配电箱上的母线应套上有黄(A 相),绿(B 相),红(C 相),蓝(D 相)等颜色色带,双色线为保护地线(黄绿,也称 PE 线)。⑩配电箱上电具、仪表应牢固平正整洁,间距均匀,铜端子无松动,启闭灵活,零部件齐全。(4)弹线定位根据设计要求现场找出配电箱位置,并按照箱的外形尺寸进行弹线定位。通过弹线定位,可以更准确的找出预埋件或者金属膨胀管螺栓的位置。(5)明装配电箱明装配电箱采用铁架固定和金属膨胀螺栓固定两种方式,具体采用何种方式根据配电箱内随机文件确定。(6)铁架固定配电箱将角钢调直,量好尺寸,画好锯口线,锯断煨弯,钻孔位,焊接。煨弯时用方尺找正,再用电焊,将对口缝焊牢,并将埋注端做成燕尾,然后除锈,刷防锈漆。再找准标高用高标号水泥砂浆将铁架燕尾端埋注牢固,埋入时要注意铁架的平直度和孔间距离,应用线坠和水平尺测量准...
