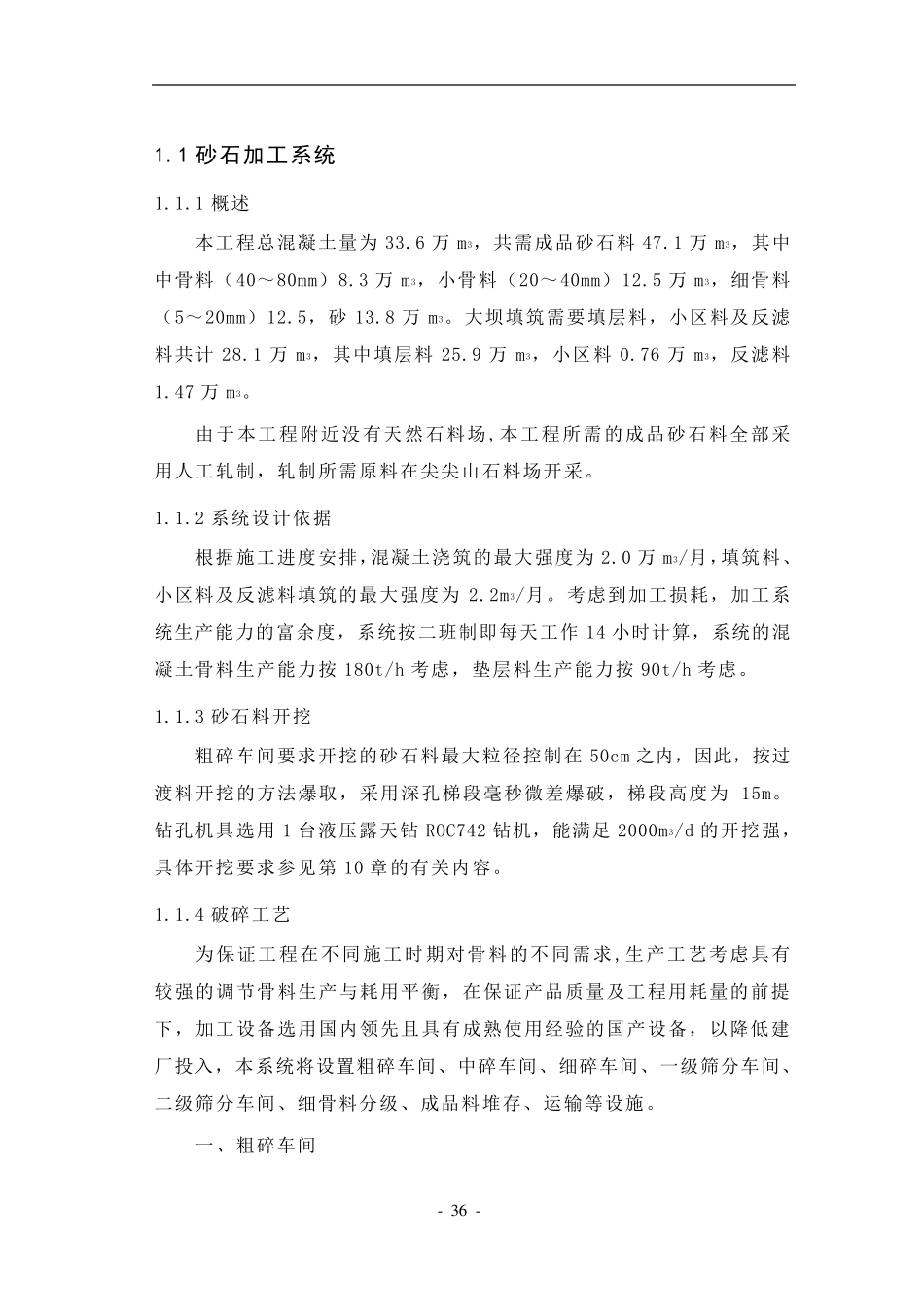

- 3 6 - 1
1 砂石加工系统 1
1 概述 本工程总混凝土量为33
6 万m3,共需成品砂石料47
1 万m3,其中中骨料(40~80mm)8
3 万m3,小骨料(20~40mm)12
5 万m3,细骨料(5~20mm)12
大坝填筑需要填层料,小区料及反滤料共计28
1 万m3,其中填层料25
9 万m3,小区料0
76 万m3,反滤料1
47 万m3
由于本工程附近没有天然石料场,本工程所需的成品砂石料全部采用人工轧制,轧制所需原料在尖尖山石料场开采
2 系统设计依据 根据施工进度安排,混凝土浇筑的最大强度为2
0 万m3/月,填筑料、小区料及反滤料填筑的最大强度为2
考虑到加工损耗,加工系统生产能力的富余度,系统按二班制即每天工作 14 小时计算,系统的混凝土骨料生产能力按 180t/h 考虑,垫层料生产能力按 90t/h 考虑
3 砂石料开挖 粗碎车间要求开挖的砂石料最大粒径控制在50cm 之内,因此,按过渡料开挖的方法爆取,采用深孔梯段毫秒微差爆破,梯段高度为15m
钻孔机具选用1 台液压露天钻ROC742 钻机,能满足2000m3/d 的开挖强,具体开挖要求参见第10 章的有关内容

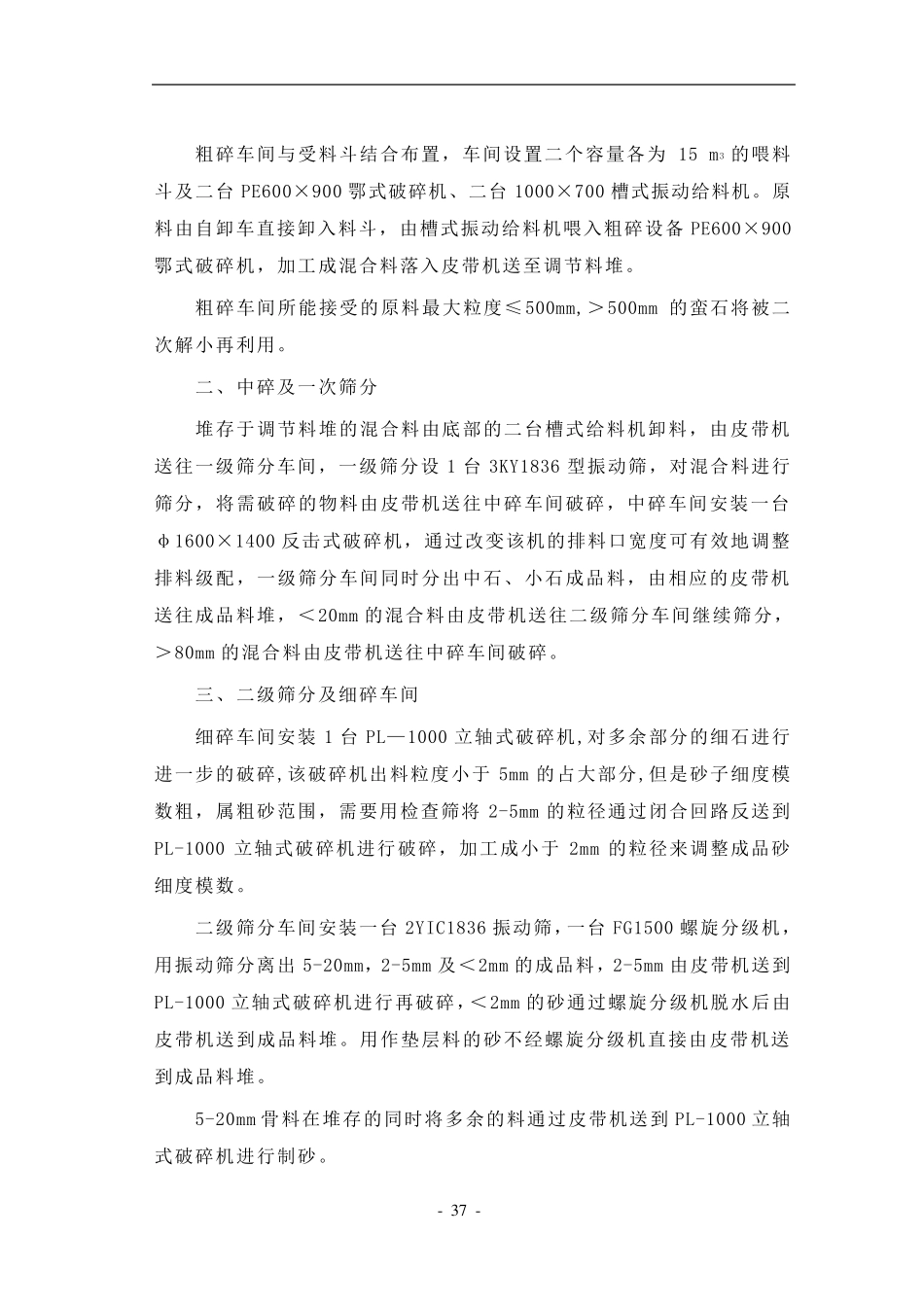

4 破碎工艺 为保证工程在不同施工时期对骨料的不同需求 ,生产工艺考虑具有较强的调节骨料生产与耗用平衡,在保证产品质量及工程用耗量的前 提下 ,加工设备 选用国 内领 先 且 具有成熟 使 用经 验 的国 产设备 ,以 降 低 建厂 投 入 ,本系统将 设置 粗碎车间、中碎车间、细碎车间、一 级 筛 分 车间、二级 筛 分 车间、细骨料分 级 、成品料堆 存 、运 输 等 设施
一 、粗碎车间 - 3 7 - 粗碎车间与受料斗结合布置,车间设置二个容量各为15 m3 的喂料斗及二台PE600×900 鄂
